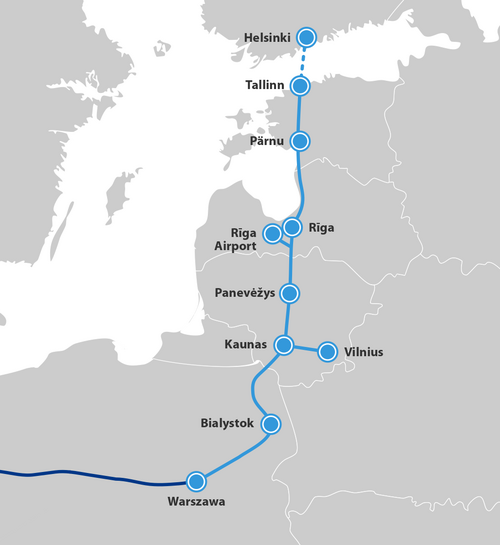

レール・バルティカは、バルト三国をヨーロッパの鉄道網に統合することを目的とした建設中の鉄道インフラプロジェクトです。 [ 3 ]このプロジェクトは、タリン(エストニア)からワルシャワ(ポーランド)まで、パルヌ(エストニア)、リガ(ラトビア) 、カウナス(リトアニア)を経由して駅を持つ、旅客および貨物サービス用の連続した鉄道リンクを想定しており、本線からリガ国際空港とヴィリニュス(リトアニア)に向かって伸びる2つの支線があります。バルト三国における全長は870キロメートル(540マイル)で、エストニアが213キロメートル(132マイル) 、ラトビアが265キロメートル(165マイル)、リトアニアが392キロメートル(244マイル)です。 [ 4 ]
Rail Balticaは、この地域で最初の大規模な標準軌の幹線鉄道を建設する予定です。[ 5 ]エストニア、ラトビア、リトアニアの鉄道網は主にロシア軌(1,520 mm)を使用しています。これらの国の最初の鉄道は、19世紀後半にロシア帝国の鉄道網の一部として建設されました。第一次世界大戦と第二次世界大戦の間の戦間期に、独立国またはドイツ占領下のバルト諸国で一部の鉄道が狭軌または標準軌に建設または改造されましたが、これらは1945年以降のソ連占領下で後にロシア軌に戻されました。
2025年現在タリンからラトビア(リガ)を経由してリトアニア・ポーランド国境に至る第1段階の単線鉄道の完成は2030年に予定されており、複線鉄道の完成は資金次第で続く予定です。[ 6 ] [ 7 ] Rail Balticaは欧州連合(EU)の優先プロジェクトの1つです。これは、汎ヨーロッパ輸送ネットワーク(TEN-T)の北海・バルト海回廊の一部であり、北東ヨーロッパの経済回廊の構築の触媒となることも意図されています。また、Rail Balticaを拡張して、タリンとヘルシンキ間の海底鉄道トンネルを含めることも提案されています。[ 8 ] [ 9 ] [ 10 ] 2024年までに、プロジェクトの推定費用は2017年の58億ユーロから238億ユーロ(2023年価格)に増加しました。

レール・バルティカ計画は、プラハ(1991年)、クレタ島(1994年)、ヘルシンキ(1997年)で開催された3回の汎ヨーロッパ交通会議の成果である。[ 11 ] 「レール・バルティカ」は、1994年3月のクレタ島会議で定義された9つの汎ヨーロッパ交通回廊のうち最初のものの、タリンからワルシャワまでの鉄道部分に相当する。一方、道路計画は「ヴィア・バルティカ」(欧州ルートE67の一部)と呼ばれている。[ 11 ]
レール・バルティカは、二酸化炭素排出量の削減を目指して建設される電気鉄道です。この鉄道は、ナチュラ2000保護地域を避けるように計画されており、他の環境的に敏感な保護地域や既存の1,520mm軌間の鉄道網への影響を最小限に抑えています。必要な場所には、防音壁が設置されます。堤防には動物専用の通路が建設されます。 [ 12 ]

この鉄道プロジェクトは、インターモーダル輸送とマルチモーダル輸送、すなわち2つ以上の輸送手段による貨物輸送を可能にする。レール・バルティカには、ムウガ港(エストニア)、サラスピルス(ラトビア)、カウナス(リトアニア)に3つのマルチモーダル貨物ターミナルを設置する計画が含まれている。これは、既存の1,520 mm鉄道システムのインフラとの相乗効果を生み出すことを目的としている。タリン、パルヌ、リガ、リガ空港、パネヴェジス、カウナス、ヴィリニュスに7つの国際旅客駅が設置され、地域駅や空港および港湾への接続も可能となる。[ 12 ]
ヘルシンキからタリンまでの区間は、既存の商用フェリーで運航される予定です。ヘルシンキとタリンを結ぶトンネルの建設案は、両都市間の鉄道接続を提供するものとして検討されました。[ 13 ] 2021年4月末、エストニア政府とフィンランド政府は、運輸分野での協力を約束する覚書に署名しました。2024年2月、フィンランドの運輸通信大臣ルル・ランネは、トンネルは非現実的であり、政府の議題にはないと判断しました。[ 14 ]
Rail Balticaは、新たに建設される公営の高速在来型鉄道です。電化され、信号と通信には欧州鉄道交通管理システム(ERTMS)とFRMCSが装備されます。旅客列車の最大設計速度は249 km/h(155 mph)、最大運行速度は234 km/h(145 mph)です。[ 15 ] [ 16 ]プロジェクトの第1段階では単線鉄道として運行され、複線鉄道はプロジェクトの範囲内に残ります。[ 17 ]貨物列車の最大設計速度は120 km/h(75 mph)です。新しい鉄道路線は、1,435 mm (4フィート8 + 1/2インチ)の標準軌で建設されます。その他の主要な技術的パラメータは次のとおりです。[ 18 ]
ネットワークのパラメータは、EU相互運用性技術仕様(TSI – P2、F1)に準拠しています。[ 19 ] [ 20 ]
Rail Balticaプロジェクトは、バルト三国(エストニア、ラトビア、リトアニア)によって実施されています。フィンランドは2019年2月に、このプロジェクトに参加することを発表しました。[ 21 ] [ 22 ] [ 23 ] [ 24 ]

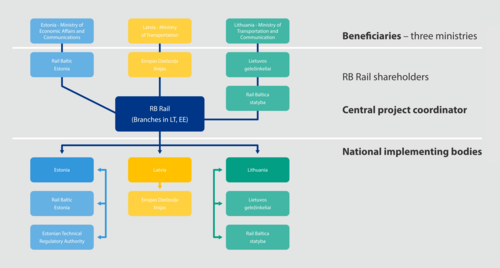

Rail Balticaプロジェクトの受益者は、バルト三国の省庁、すなわちエストニア経済通信省、ラトビア運輸省、リトアニア運輸通信省です。2014年に、プロジェクトの主要調整役および実施役を務める合弁会社RB Rail ASを設立しました。その主な事業は、鉄道の設計、建設、マーケティングです。RB Rail ASはまた、グローバルプロジェクトの調査、計画、設計、サブシステム(制御、指令、信号、エネルギー/電化)、原材料、主要コンポーネント、国境を越える線路区間の調達のために、Rail Baltica調達機関にすべての関係者のためのEU資金調達提案を提出しています。[ 25 ]
エストニアの Rail Baltic Estonia OU、ラトビアの Eiropas Dzelzceļa līnijas SIA、リトアニアの Rail Baltica statyba UAB および LtgInfra が各国の実施機関です。[ 22 ]実施機関が行うすべての建設は RB Rail AS の監督下で行われ、共通の調達原則、規則、契約テンプレートに基づいています。[ 26 ]

AECOMが2011年5月に実施したバルト三国におけるレール・バルティカの実現可能性調査では、鉄道建設費用が36億ユーロと見積もられ、レール・バルティカが経済的に実現可能であることが証明された。この調査に基づき、レール・バルティカを実施するための重要な政治的および実務的な決定が、国レベルとEUレベルの両方で行われた。[ 27 ]
AECOMの調査以降、プロジェクトは、接続性、旅客移動、および複合一貫輸送の改善のために、レール・バルティカ・グローバル・プロジェクトに要素を追加する形で拡大しました。これらの追加要素には、レール・バルティカ旅客本線をリガ国際空港経由でルート化し、空港旅客駅(ラトビア)を建設すること、カウナス-ヴィリニュス間の接続(リトアニア)、カウナス(リトアニア)の接続の改善、およびウレミステ-タリン空港路面電車線(エストニア)の建設が含まれます。さらに、環境影響評価、空間計画、およびいくつかの予備設計の準備により、プロジェクトの投資見積もりがより正確になりました。[ 28 ]
そのため、2017年4月、アーンスト・アンド・ヤングとアトキンス・インターナショナルの専門家が欧州連合のCBAガイドラインに基づいて実施した費用便益分析によると、カウナス-ヴィリニュス区間の建設を含む、3か国すべてにおけるレール・バルティカ・グローバル・プロジェクトの実施にかかる総費用は58億ユーロと推定された。 [ 28 ] [ 29 ]この分析では、プロジェクトは財政的に実現可能で実行可能であり、社会的便益が証明され、測定可能な便益が費用を上回ることが示された。これにより、EUと各国によるプロジェクトの共同資金提供を継続するために必要な最新のパラメータが提供された。[ 28 ]
このプロジェクトの収益性は、アーンスト・アンド・ヤングが約162億2000万ユーロと推定した、より広範な社会経済的利益にある。[ 30 ]さらに、観光開発、新規事業の創出、海外直接投資の魅力向上、新たな輸出市場へのアクセス、技術移転、イノベーションなど、地域統合を通じて計り知れない(主に触媒的な)利益がいくつか生み出されるだろう。
このプロジェクトは、加盟国、欧州連合のTEN-T予算、およびEU新規加盟国に提供される構造基金と結束基金によって資金提供されています。[ 31 ] 2018年初頭までに、バルト三国とRB Rail ASは、レール・バルティカ鉄道の建設のためにCEFに基づいて設計された総額7億6500万ユーロの2つの助成金を受け取りました。2018年7月13日、1億3000万ユーロの追加助成金契約が締結され、そのうち1億1000万ユーロはCEFからの拠出金でした。[ 32 ] 2020年7月には、建設、技術設計、計画作業のために2億1600万ユーロの別のCEF資金を受け取りました。[ 33 ]プロジェクト全体では、EUと各国の資金から約12億ユーロを受け取っています。
2023年10月、バルト三国の合弁会社であるRB Rail ASは、コネクティング・ヨーロッパ・ファシリティ(CEF)資金のための追加の国境を越えた助成金協定の締結を発表した。この資金は9億2800万ユーロのCEF支援に相当する。この多額の資金は、バルト三国からの国内共同出資と合わせて11億ユーロを超え、さらなる高速インフラ開発に必要な活動を可能にする。[ 34 ]
2024年時点で、プロジェクトの推定費用は238億ユーロに増加し、第1段階の単線鉄道は153億ユーロと推定された。バルト諸国の監査機関による2024年の共同レビューでは、プロジェクトは第1段階で101億ユーロ、全体で189億ユーロの資金不足に直面しており、2027年から2028年にかけて資金不足が生じる可能性が高いと警告し、車両と運営費はプロジェクト予算に含まれていないと指摘した。[ 35 ] 2026年の欧州会計検査院の報告書では、成熟した設計研究はルートの約3分の1にしか存在せず、プロジェクト全体には第1段階以降明確な実施スケジュールがなくなったため、この推定は正確ではない可能性があると示唆した。[ 36 ]

2017年、バルト三国の議会はレール・バルティカ・プロジェクトに関する政府間協定を批准し、プロジェクトへの長期的なコミットメントを確認した。[ 37 ]
2016年8月、ラトビア政府の決定により、ラトビアにおけるレール・バルティカ鉄道全線の空間計画が承認されました。これに続き、2017年1月にはリトアニア政府がカウナスからラトビア国境までの区間を承認しました。レール・バルティカIとして知られるカウナスからポーランド国境までの区間のルートは、アップグレード実現可能性調査の結果次第です。2018年2月14日、エストニア共和国行政省はエストニアにおける路線の空間計画を承認し、同国における鉄道の最終ルートと予備設計が決定しました。エストニアの決定により、バルト三国におけるレール・バルティカ鉄道の空間領域計画と予備技術設計が完了しました。[ 38 ]
Rail Balticaプロジェクトは、詳細設計ガイドラインの承認を得て、バルト三国すべてで設計段階に入りました。一部のセクションでは、予備技術設計の統合、詳細技術設計サービスの入札、およびBIM戦略の準備が完了しました。2018年3月20日、Rail Balticaの最初の建設設計および監督契約(Rail Balticaのリガ国際空港鉄道駅、関連インフラ、および高架橋)が、Eiropas Dzelzceļa līnijas SIAと、国際公開入札の勝者であり、3か国のサプライヤー(Prodex(スロバキア)、Sintagma(イタリア)、Vektors T(ラトビア))のパートナーシップであるPROSIVによって締結されました。[ 39 ]
2018 年、商業化と資材供給に関する調査が完了し、長期事業計画、運用計画、インフラ管理調査、カウナスからリトアニア・ポーランド国境までのヨーロッパゲージ鉄道線の実現可能性調査のアップグレードが行われました。[ 40 ] 2019 年、エストニアで Rail Baltica の最初の礎石が置かれ、 Saustinõmme高架橋の建設が始まりました。また、エストニアのタリン-ラプラ間とパルヌ-ラプラ間、リトアニアのカウナス-ラミガラ間とラミガラ-ラトビア/リトアニア国境間、ラトビアのヴァンガジ-サラスピルス-ミサ間とリガを通る本線について、詳細な技術設計契約が締結されました。 [ 41 ]契約が締結されたことで、土壌に関する情報を収集するために、鉄道のさまざまな区間で地質工学調査が開始されました。
2019年の建設開始時、レール・バルティカは2028年までに一部区間での運行を開始し、回廊全体は2030年までに完成する予定だった。[ 3 ] [ 42 ] [ 37 ]
タリンとワルシャワ間の鉄道の全長は少なくとも950km(590マイル)で、バルト三国内部の長さは870km (540マイル)となる。[ 4 ]
2020年には、詳細な技術設計の開発が進み、主要路線の643 km (400マイル)をカバーしており、これにはエストニアとラトビアのすべての鉄道区間と、カウナスからリトアニアのラトビア/リトアニア国境までの区間が含まれていました。[ 41 ]
エストニアでは、環境影響評価に関する議論が開始され、2020年末まで会議が予定されていた。議論の中で、人々はプロジェクトの環境影響について質問するよう求められ、さまざまな技術的解決策が提示された。[ 43 ]
ラトビアでは、リガ中央駅の建設が2020年11月23日に式典をもって正式に開始されました。[ 44 ] 2021年2月3日には、リガ空港駅のプロジェクト実施者も選定され、建設は2021年5月に開始され、2023年7月現在も継続中です。 [ 45 ]リガのNGOとの協議が開始され、特に交差点や高架橋などのインフラ要素に関して、市内の技術的な解決策が話し合われた。[ 46 ]
ロシアによるウクライナ侵攻は、民間および軍事旅行のためにヨーロッパ全域の接続性を構築するこの欧州プロジェクトの重要性を高めた。リトアニアは都市部での建設(貨物ターミナル施設および旅客ターミナル)を加速するための新しい委員会を設置した。エストニアはコスト増加と建設遅延に直面している。[ 47 ]
2025年7月9日、欧州委員会は実施決定(EU)2025/1332を採択し、COVID-19パンデミック、ロシアによるウクライナ侵攻、レール・バルティカの技術的および財政的課題によりプロジェクトのスケジュールが遅れたことを受け、2018年の以前の実施決定を撤回した。第1段階の一部としてタリンからリトアニア・ポーランド国境までの単線鉄道の完成は2030年に予定されており、ネットワークの残りのスケジュールは資金に依存している。[ 6 ] [ 7 ]この改訂されたタイムラインには疑問が投げかけられており、ポーランドのインフラ副大臣ピョートル・マレプシャクは2030年の目標は「不可能」であり、2040年の方が現実的だと示唆している。[ 48 ]

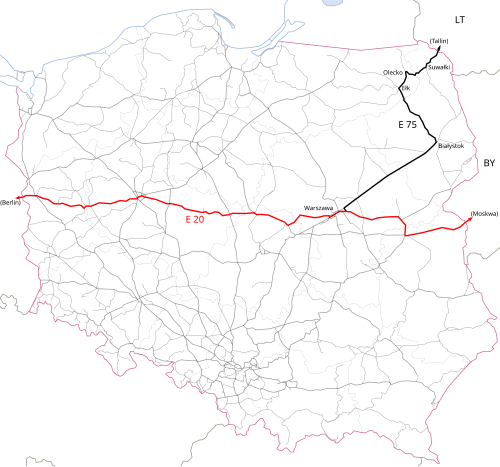

「レール・バルティカ」という名称は、ポーランドとリトアニアの国境からリトアニアのカウナスまでのヨーロッパ規格鉄道建設の第一段階を指す場合にも使われることがある。これは2015年10月16日に開通した。既存のロシア規格の線路にヨーロッパ標準軌の線路を1本敷設したこのプロジェクトには3億8000万ユーロの費用がかかった。全長119kmのこの 路線はディーゼル列車に対応しており、旅客列車は最高時速120km 、貨物列車は最高時速80kmで運行している 。より高速化は、将来の電化、新しい信号システム、および踏切の増設にかかっている。2016年6月、リトアニア鉄道とポルレギオはカウナスとビャウィストク間の週末旅客列車サービスを開始した。[ 49 ]
エストニアとラトビアでは、レール・バルティカIプロジェクトの実施には、地域の既存の鉄道路線の改良が含まれていました。[ 50 ]エストニアのタルトゥからヴァルガ(ラトビア国境)までの全長66キロメートル(41マイル)のロシア軌線は、2008年から2010年にかけて改修されました。この工事はフィンランドのVRグループによって4,000万ユーロの費用で行われました。 [ 51 ] [ 52 ]

レール・バルティカの計画段階は2010年から2017年にかけて行われた。2011年、バルト三国はタリン、パルヌ、リガ、パネヴェジス、カウナスを結ぶルートに合意した。[ 53 ]この案の実現可能性調査では、路線の総費用は約36億8000万ユーロと見積もられた。[ 54 ]
バルト三国におけるプロジェクトルートの計画段階において、3カ国間で、鉄道はできる限り直線的に敷設すべきであるという概念的な合意が成立した。これは、最小限のコストで最大限の利益が得られるためである。ルートが短く直線的であればあるほど、輸送速度が向上し、経済的に他の選択肢と比べて最大のメリットが得られる。このことは、2013年のAECOMの調査によっても確認されている。
当初、2つの選択肢が検討された。どちらの選択肢も、ポーランドのワルシャワからビャウィストク、エルクを経由してトラキシュキに至る区間で、既存の標準軌鉄道を改良して最高時速160km /h(99mph )での走行を可能にすること、[ 55 ]その後、トラキシュキからカウナスまで標準軌の新設鉄道を建設することであった。タリンまでの残りの区間については、2つの異なる選択肢が検討された。
シャウレイとラトビア国境を結ぶ鉄道区間(広軌)は新設され、2015年に完成予定だった。推定費用は2億7000万ユーロ。ラトビアでは、リガとヴァルカ間の既存鉄道の改修工事が2016年に完了し、費用は9700万ユーロだった。EUは3つの区間の費用の約25%を負担した。


2017年、バルト三国の議会は、レール・バルティカに関する政府間協定を批准し、「ルートはタリンからパルヌ、リガ、パネヴェジス、カウナスを経由してリトアニアとポーランドの国境までで、鉄道の一部としてヴィリニュスとカウナスが接続される」[ 37 ]と規定し、旅客輸送の設計速度を240 km/hと定めた。こうして、レール・バルティカ・グローバル・プロジェクトのルートはタリンからカウナスまでとなり、カウナスからリトアニアとポーランドの国境までの既存のヨーロッパゲージ鉄道区間は、アップグレード実現可能性調査の結果次第となった。[ 58 ]それにもかかわらず、2018年4月、バルト三国の省庁はレール・バルティカの設計ガイドラインを承認し、設計上の最高速度は249 km/h、運用上の最高速度は234 km/hと規定した 。[ 59 ]
カウナス(イェシア)-リトアニア/ポーランド国境区間については、 地元住民の大多数の意見を考慮し、2022年5月にリトアニア運輸通信省により「代替案6A」と呼ばれる78.1kmのルートが承認された。[ 4 ] [ 60 ]この最適ルートは、提案された代替案の中で最短であり、都市部から最も遠い。
2024年2月29日、レール・バルティカ・リガ中央駅の建設工事が屋上まで到達し、ラトビアの伝統に則った式典で祝われた。レール・バルティカが完全に稼働すれば、この駅はバルト三国で最も利用者の多い駅になると予想されている。[ 61 ]

ワルシャワからリトアニア国境までの全長約400kmの路線は現在近代化工事中で、最高速度は以前の約120km/hから200km/h、一部区間では250km/hにまで向上する予定です。[ 62 ] [ 63 ]これにより、所要時間は5時間以上から約3時間に短縮されます。[ 63 ]このプロジェクトは、ワルシャワ-サドウネ、サドウネ-チジェフ、チジェフ-ビャウィストク、ビャウィストク-エルク、そして最後にエルク-リトアニア国境の5つの区間に分かれており、最後の区間は新しい路線の建設と25kV交流システムを使用した新規電化が必要となるという特徴があります 。[ 64 ] [ 63 ] 2025年現在、これらのサブプロジェクトの最後は2030年直後に完了する予定です。[ 63 ]
2026年3月、エストニア、ラトビア、リトアニアの国営鉄道事業者は、レール・バルティカ地域サービス向けに、最高速度200km/hの標準軌106m電車を最大20両調達するための共同調達を開始した。発注はElron(5両、オプション2両)、Vivi(最大5両)、LTG Link(最大8両)が主導し、2030年までに旅客サービスに投入される予定である。 [ 65 ]
バルト海沿岸の鉄道インフラは欧州鉄道回廊に接続され、高速旅客輸送と貨物輸送が確保されます。レール・バルティカは、現在ロシア方面へ向かい、そこから北へ大型トラックで輸送されている地域における主要な貨物輸送を、道路から鉄道へと移行させる可能性を生み出します。ポーランドの場合、トラックは地元の道路を通り、ポドラシェ県の村々を直接通過します。
アーンスト・アンド・ヤングによる2017年の費用対効果分析によると、レール・バルティカの便益は以下の通りと算出されている。
アーンスト・アンド・ヤングが作成した調査によると、測定可能な社会経済的利益は162億ユーロと推定されている。[ 28 ]: 186 レール・バルティカ・グローバル・プロジェクトが生み出すと評価されたGDP乗数効果は、さらに20億ユーロである。[ 28 ]: 203
2022年4月下旬、レール・バルティカ・プロジェクトの実施者は欧州議会で進捗状況を発表し、2022年のロシアによるウクライナ侵攻に言及して、このプロジェクトの戦略的および地政学的な安全保障上の重要性が繰り返し強調された。[ 66 ]
2011年にAECOMが発表した実現可能性調査の後、批判が始まった。リトアニア政府はヴィリニュスへの接続を含めることを熱望していた。[ 67 ]エストニア第2の都市タルトゥの市長は、ルートに同市を含めるよう求めた。[ 68 ] [ 69 ]
2013年、ローマクラブのエストニア協会は政府に対し、レール・バルティカ計画を断念するよう勧告した。[ 70 ]環境アセスメント計画にも問題があると指摘されている。[ 71 ]
2017年、エストニアの2つの環境団体は、バルト諸国政府による決定への国民の参加の欠如と、既存のネットワークをアップグレードするのではなく新しい路線を建設することは、オーフス条約に違反すると主張した。[ 72 ]
2016年、2017年、2018年、2020年にエストニアで5通の公開書簡が作成され、エストニア政府と議会に対し、計画された形でのプロジェクトを中止するよう求めた。[ 73 ] [ 74 ] [ 75 ]これらの書簡の主な主張は、この新しい線路はグリーンフィールドプロジェクトであるため、自然に過度の損害を与え、本質的に旅行の可能性を向上させるものではないというものだった。
2017年6月8日、物流とエンジニアリングの専門家であるプリイト・フマル、カーリ・ランボット、イリマー・ポール、ラウル・ヴィボは、アーンスト・アンド・ヤングが行ったレール・バルティカの費用便益分析に対する批判的な分析を発表し、提示された社会経済的便益のうち41億ユーロが不正確であり、したがってレール・バルティカ・プロジェクトは実現不可能であり、EUの資金援助を受ける資格もないと主張した。[ 76 ]彼らはレール・バルティカのコーディネーターであるRBレールASにコメントを求め、4か月後に回答を得た。[ 77 ]最初の研究の著者らは、以前の分析で提起された問題が公式回答で適切に対処されておらず、したがってレール・バルティカは社会に有害であると主張した。[ 78 ] [ 79 ]
批判的分析の著者らは、著者の1人が物流会社を所有していることから、利益相反の疑いをかけられている。レール・バルティカは道路輸送事業のビジネス量を減少させるだろうと主張されているが、著者はこれらの主張を否定している。[ 80 ]
さらに、数十億ユーロ規模のこのプロジェクトの予想費用は、当初の見積もりを上回り続けている。2022 年末には、エストニア区間のみの費用が 18 億ユーロになると予想され、当初の予想のほぼ 2 倍になると報じられた。RB Eesti の取締役会長である Anvar Salomets 氏は、エストニアの日刊紙 Postimees の取材に対し、この区間が直面した困難を認め、「鉄道の主要ルートの設計が困難であることが判明したのは事実です」と述べた。
