シドニー・メトロ・ノースウェストは、オーストラリア、ニューサウスウェールズ州シドニーの北西郊外を通るメトロ・ノースウェスト&バンクスタウン線の最初の区間を建設した高速交通プロジェクトです。このプロジェクトには、既存のエッピングからチャッツウッドへの鉄道リンクをメトロ規格に変換することが含まれており、キャッスル・ヒルとエッピングを経由してラウズ・ヒルとチャッツウッドの郊外を結んでいます。このプロジェクトは、ニューサウスウェールズ州運輸局によって管理されました。この路線は、シドニー・メトロ・システムの一部です。完成したメトロ・ノースウェスト線は2019年5月26日に開通し、その後、CBDを経由してシデナムまで延伸され、2024年8月19日に開通しました。[ 9 ] [ 10 ]
2015年6月以前は、このプロジェクトはノースウェスト・レールリンク(NWRL)として知られていました。当初、「ノースウェスト・レールリンク」はエッピングとラウズヒルの間の区間を指していました。2015年6月までに、この名称は元のNWRLのルートと既存のエッピングからチャッツウッドまでの鉄道線を包含するように拡張されました。2015年6月には、プロジェクト全体がシドニー・メトロ・ノースウェストに改名されることが発表されました。[ 5 ]

後にシドニー・メトロ・ノースウエストとして知られるようになる、当初のノースウエスト・レールリンクの計画は、長く複雑なものであった。この路線は1990年代から何度も発表、中止、再発表を繰り返した。路線をシドニーの他の交通システムにどのように統合するかについても、様々な計画が存在した。以下の提案は、政府によって時期は異なるものの承認されたものである。
2015 年 5 月までに、ニューサウスウェールズ州運輸局のメディア リリースでは、未建設部分だけでなく、ラウズ ヒルとチャッツウッド間の全区間を指すのに「ノース ウェスト レール リンク」という名称が使われるようになった。[ 12 ] 2015 年 6 月 4 日、マイク ベアード首相とアンドリュー コンスタンス運輸・インフラ大臣は、シドニー ラピッド トランジットをシドニー メトロにブランド変更することを発表した。ブランド変更に伴い、ノース ウェスト レール リンクはシドニー メトロ ノースウェストに改名された。[ 13 ]
2011年12月、州政府は、官民パートナーシップの一環として、ノースウェスト・レールリンクの運行、車両、信号設備を民間事業者に委託する可能性を排除していないことを示唆した。[ 14 ]
私たちは長期的な鉄道の選択肢に注力しています。鉄道網全体が単一のネットワークとして機能する必要がありますが、同時に民間セクターの参画も検討しています。そして、私たちはあらゆる可能性に対して柔軟な姿勢で臨んでいます。
—レス・ウィーリンガ、ニューサウスウェールズ州運輸局長
2012年6月、この路線ではシドニーで一般的に使用されている2階建て列車ではなく、単階建ての「メトロ」スタイルの列車を使用することが発表された。 [ 15 ] [ 16 ] 2013年5月、列車とシステムの建設、および路線の運営を行うために2つのコンソーシアムが最終候補に選ばれたことが発表された。[ 17 ]
2014年6月24日、ノースウェスト・ラピッド・トランジット・コンソーシアムが、ノースウェスト・レールリンクの運行契約を履行する優先事業者として選定された。[ 18 ]

AECOMの支援を受けたCoffey Geotechnicsは、2011年8月に地質掘削サービスの入札を落札し、2011年9月7日に掘削が開始されました。掘削装置は、地下駅の1つが建設される予定のキャッスル・ヒルのキャッスル・タワーズ・ショッピングセンターの向かいの公園に設置されました。[ 19 ]地質プロファイルを理解するために、エッピングとラウズ・ヒルの間の提案されたルートに沿って、最大75メートル(246フィート)の深さまで、直径最大15センチメートル(5.9インチ)のボーリング孔が少なくとも150本掘削されます。[ 20 ]掘削には約9週間かかると予想されています。[ 21 ]

ノースウェスト・レールリンクの建設には、3 つの主要な契約がありました。2013 年 6 月、トンネルおよび駅の地下空洞 (TSC) 契約は、ティースとジョン・ホランド、ドラガドスが参加する合弁事業に授与されました。[ 23 ] 2013 年 12 月、地上および高架橋の土木工事 (SVC) 契約は、イタリアの企業であるインプレジロとサリーニの 合弁事業に授与されました。3 億 4000 万ドルの契約には、ラウズ・ヒルのウィンザー・ロードにかかる270 メートル (886フィート)の斜張橋が含まれています。[ 24 ] 3 番目で最後の主要な契約である運行および列車システム (OTS) は、駅と鉄道システムを建設し、単層列車を提供し、鉄道リンクを運行し、システムを維持するためのもので、2014 年末に発表され、ジョン・ホランド、レイトン・コントラクターズ、MTR コーポレーション、プレナリー・グループ、UGL レールの合弁事業であるノースウェスト・ラピッド・トランジットに授与されました。[ 24 ]ティースの土木工学事業は2016年にCPBコントラクターズに譲渡された。[ 25 ]
エッピング~チャッツウッド間の鉄道路線は、2009年に重軌道線として開通し、当初はチャッツウッドとエッピング間のシャトルサービスとして運行されていた。その後、ノーザン線に統合された。オファレル首相の在任中、政府は同路線の廃止と高速鉄道への転換を発表した。
エッピング~チャッツウッド間の鉄道は、高速鉄道規格への改修のため、2018年9月30日から約7ヶ月間閉鎖されました。駅の改修工事が完了し、2019年5月に再開されるまで、100台以上のバスによる臨時バスサービス「ステーションリンク」が運行され、列車の代替として機能しました。また、シドニー・トレインズは、ノースショア線とノーザン線およびウェスタン線を結ぶ列車の増便を含む新しい時刻表を導入し、セントラル~エッピング間(ストラスフィールド経由)をホーンズビーまで延伸しました。
2019年1月14日、初の無人運転メトロ列車がタラウォンとチャッツウッド間の全行程を完了した。[ 26 ]
この鉄道連絡線は2019年5月26日に旅客営業を開始し、メトロノースウエスト線が連絡線の全長に沿って運行している。
リンク用に新設された駅は以下のとおりです。[ 27 ]
残りの駅は元々エッピング~チャッツウッド間の鉄道連絡線のために建設されたもので、後にメトロの運行に転用された。
タラウォン駅とチェリーブルック駅は、切り通しの中に建設され、空に開いているが、地表より下にある。一方、キャッスルヒル駅、ヒルズショーグラウンド駅、ノーウェスト駅は地下にあり、ケリービル駅とラウズヒル駅は地上にある。エッピングとケリービルの間の二連トンネルは、長さ15.5 km (9.6マイル) [ 28 ]で、シドニーで最長の鉄道トンネルである。[ 29 ]また、シドニーで最も深いトンネルでもある。ペナントヒルズロードとキャッスルヒルロードの交差点の真下の最も深い地点では、地下67 m (220フィート)にあり、シドニー湾の海底(約50 m (164フィート) ) より深く、セントジェームズのシティサークルトンネルの最深部 (約11 m (36フィート) )よりはるかに深い。[ 30 ]トンネルの大部分は掘削で建設されたが、ケリービルの区間は開削工法で建設された。[ 30 ] [ 31 ]本格的なトンネル掘削は2014年に始まった。[ 32 ]
シドニーメトロシティ&サウスウエストプロジェクトは、メトロノースウエスト線をシドニー中心業務地区まで延伸し、チャッツウッド駅のすぐ南からノースシドニーを経由してシドニーハーバーの下を通り、セントラルとシデナム方面へトンネルを通りバンクスタウンまで延伸した後、バンクスタウン方面へ新しく改築された鉄道線に接続するものです。[ 33 ]延伸プロジェクトは2017年に着工し、チャッツウッドからシデナムまでの区間は2024年8月19日に開通、シデナムからバンクスタウンまでの改築区間は2025年後半に開通しました。[ 33 ] [ 34 ]
以前は、提案されていた重軌道のノースウェスト・レールリンクを、ヴィンヤード近くの既存のリッチモンド鉄道線に接続する長期計画がありました。[ 35 ]しかし、線路の位置は最終決定されず、さらなる調査と研究が必要でした。
2011年5月13日付の州政府の文書では、最終的には路線を延伸して、ヴィンヤードの南2駅にあるスコフィールド付近でリッチモンド線に接続する意向が示唆されていた。 [ 36 ] 2011年6月9日付の運輸省の報告書では、ノースウェスト・レールリンクをラウズヒルを超えて延伸し、スコフィールド、リバーストーン、またはその先でリッチモンド線に接続するという計画がさらに明らかにされた。[ 37 ]
ニューサウスウェールズ州政府とオーストラリア連邦政府は、2015年11月に、西シドニーと計画中の西シドニー空港への鉄道投資に関する予備調査を発表した。 [ 38 ]この調査の最終報告書は2018年3月に発表され、シドニーメトロ北西線をタラウォンからスコフィールドまで延伸し、空港に通じる計画中の「南北リンク」に接続してマッカーサーまで延伸するという提案が含まれていた。[ 39 ]

ラウズヒルのタラウォンロードに、16編成の列車を収容できる新しい列車留置場が建設されました。チェリーブルック駅、ヒルズショーグラウンド駅、ケリービル駅に計画されている駐車場には、3,000台分の新しい駐車スペースが確保されています。[ 28 ]
路線全体は架線によって電化されています。地下鉄の運行には1,500V の 直流電源が使用されています。タラウォンとベラビスタ間の高架橋および地上区間では、標準的な架線を使用して電力を供給しています。ベラビスタとエッピング間の地下区間では、架線の代わりに剛性架空導体システムが使用されています。残りの区間(以前はエッピング~チャッツウッド鉄道連絡線[ECRL]の一部)では、既存の垂れ下がった架線がそのまま使用され、新しい車両の電流増加に対応するため、一部区間には銅ケーブルが追加されています。
路線上のいくつかの駅には、列車の終着駅となる渡り線があります。これらはタラウォン、ベラ・ビスタ、キャッスル・ヒル、チャッツウッドにあります。ECRL(レディ・ゲーム保守施設とマッコーリー・パーク)上のすべての渡り線は、エッピングの地上への接続線とともに維持されました。これは、線路工事車両が線路に入る必要がある場合に備えて維持されたものですが、まだ使用されていません。地上への接続線は配線されておらず、線路上には障害物が設置されています。
この路線には、携帯電話/4G信号を強化する最新技術も搭載されています。利用者からは、この路線での移動中に非常に安定した高速な4G接続が得られたとの報告が寄せられています。また、複数のニュースチャンネルが、この路線に乗車中の記者と4G経由で生中継を行いました。
このシステムは、開業初日のピーク時には6両編成で最大4分間隔(1時間あたり15本)の運行を想定して設計されており、将来的には8両編成で最大2.4分間隔(1時間あたり25本)まで増便できる可能性も考慮されている。

この路線には、ATO自動化等級 4 (UTO) のATCを備えたAlstom Urbalis 400移動ブロックCBTC信号システムが装備されており、自動列車保護(ATP)、Iconis 自動列車監視 (ATS)、および Smartlockコンピュータベース連動装置(CBI) のサブシステムがあります。[ 6 ] [ 7 ] [ 8 ]このシステムに接続されている線路には物理的な信号はありません。線路上の唯一の物理的な信号は、近くのポイントの状態を表示し、ポイントが設定されている方向を指す白い線、または停止を示す赤い水平線を表示します。信号は単なるポイント表示器であるため、次の列車の位置を認識できず、前方に列車があっても白い線が表示されます。次の列車の位置と、自動運転のためのその他の情報は、5 GHz 通信システムを介して列車に直接送信されます。
メトロノースウエスト線の駅にはすべて、安全性を確保するためにプラットホームドアが設置されています。プラットホームドア自体はFaiveley Transport社[ 40 ]が供給し、プラットホームドアのガラスは青島金景ガラス有限公司[ 41 ]が供給しました。
ノースウェスト・レールリンクは、もともと1998年11月23日に運輸大臣カール・スカリーによって発表され、2010年までに建設予定の8つの主要鉄道プロジェクトからなる26億ドルのパッケージの一部であり、「アクション・フォー・トランスポート2010」と呼ばれていました。[ 42 ]当時、この提案はエッピングからキャッスルヒルまでの3億6000万ドルの重軌道鉄道接続であり、2010年以降にはマンゲリーパークとラウズヒルへの延伸の可能性がありました。
2000年にカー政権が提案に関する草案報告書の公表を遅らせたことで、提案されたルートの実現可能性について懸念が生じた。[ 43 ]これにより、ケリービルの2億ドル規模のマンジェリーパーク工業・住宅開発の建設に関して、州政府とボールカムヒルズ郡議会の間で膠着状態に陥った。2000年6月5日、議会は、州政府が北西鉄道リンクの建設を含む地域交通インフラの改善に尽力する姿勢を示すまで、マンジェリーパーク開発の計画承認を延期することを決議した。これに対し、州政府は、計画承認が与えられなければ、ラウズヒル開発区域に関する議会の計画権限を剥奪すると脅迫した。[ 44 ]当時ヒルズ州選挙区選出議員だったマイケル・リチャードソンは、2000年11月3日に草案報告書の情報公開請求を提出した。州政府は21日間の回答期限を大幅に過ぎた2000年12月13日までにこの請求に回答しなかったため、政府が何かを隠そうとしているという非難につながった。[ 45 ]州政府は、報告書の公開が公共の利益になると認めたにもかかわらず、2001年1月9日に正式に情報公開請求を拒否した。[ 46 ] [ 47 ]その結果、NSWオンブズマンはNSW運輸局が報告書の公開を拒否したことについて調査を開始した。
2001 年 3 月の報道によると、Action for Transport 2010 計画の費用見積もりが大幅に膨らんだため、計画の範囲は、2008 年に完成予定のエッピングからチャッツウッドへの鉄道リンクに縮小されたとのことです。当初のパラマッタからチャッツウッドへのリンクのパラマッタからエッピングまでの区間の完成日は明記されておらず、これは、北西鉄道リンクの提案が事実上無期限に延期されたことを意味します。つまり、パラマッタからチャッツウッドへのリンクが完成するまで、北西鉄道リンクは建設されないということです。[ 48 ] Action for Transport 2010 の費用超過が、州政府が北西鉄道リンクのルートに関する草案レポートの公開を拒否した理由と見なされました。[ 49 ]ヒルズ選出議員のマイケル・リチャードソンによると、ボブ・カー首相は 、 2001 年 3 月 27 日の議会で、提案された鉄道リンクの詳細に関する特定の質問への回答を拒否し、エッピングからキャッスルヒルへの鉄道リンクが事実上中止になったことを確認したとのことです。[ 50 ] 5月30日の週に発表された2001年度予算には、鉄道接続についての言及はなかった。[ 51 ]
2002年のNSW財務省の報告書では、北西鉄道リンクについて言及し、「開発中または調査中」であるとしたが、費用や開始日の見積もりは提供されなかった。[ 52 ] 2002年3月10日、運輸大臣カール・スカリーは、優先ルートの配置を詳述した報告書を発表した。[ 53 ] 19 km (12マイル)のルートは、キャッスル ヒルを経由してエッピングからラウズ ヒルのマンジェリー パークまで走るように提案された。建設費用は14億ドルと見積もられた。この提案に関するパブリック コンサルテーションは、2002年3月10日から5月3日までの8週間にわたって実施された。[ 54 ] [ 55 ]コンサルテーションには118件の書面による提出があり、そのうち73%がプロジェクトの進行に賛成し、わずか5%がプロジェクトに強く反対した。2002年10月3日、大臣は、提案されたルートをラウズ ヒルを超えて既存のリッチモンド線に接続するように延長するための実現可能性調査を発表した。[ 54 ] 2003 年中にエッピングからキャッスル ヒルへの接続を支持するさまざまな調査が行われ、そのほとんどは提案されたルートの配置に関するものでした。[ 56 ] 2003 年 8 月 12 日、レールコープがホーンズビーとキャンベルタウンをシドニー CBD 経由で結ぶ 60 億ドルの新しい鉄道リンクを検討しており、ノース ウェスト鉄道リンクはこのルートの延長となる可能性があることが明らかになりました。[ 57 ]
2005 年 6 月 9 日、州政府は、今後 15 年間でCityRailネットワークに 3 つの新しい鉄道路線を追加する 80 億ドルの計画であるメトロポリタン鉄道拡張プログラム(MREP) を発表しました。 [ 58 ] MREP には、サウス ウェスト レール リンク、ノース ウェスト レール リンク、CBD レール リンクが含まれており、シドニー首都圏の主要な新しい成長地域と雇用地域間の交通リンクを強化することを目的としていました。[ 59 ] 2005 年にスケジュールが改訂され、新しい完了日が 2017 年に設定されました。[ 28 ] 2006 年に建設スケジュールが改訂され、新しい完了日が 2017 年に設定されました。2006 年 4 月に、NSW運輸インフラ開発公社は、計画承認プロセスを支援するために、ノース ウェスト レール リンク プロジェクト申請書と予備環境評価を公表しました。[ 59 ] 2006年11月20日、政府はノースウェスト・レールリンクの段階的計画を発表し、当初の完成予定日である2017年より2年早い2015年にキャッスルヒルとヒルズセンターへの列車運行を開始するとした。

当初のノースウェスト・レールリンクのルート案は、全長22km (14マイル)で、エッピングから計画されていたバーンズロード駅までの16km (9.9マイル)のトンネル(地下)区間と、それに続くバーンズロード駅(現在のケリービル駅)からラウズヒルまでの4km (2.5マイル)の地上区間から構成されていた。ラウズヒル・タウンセンターの北西には、列車の留置施設が計画されていた。
当初の提案の最新版では、ノースウェスト・レールリンクの線路をエッピングとフランクリンロード(現在のチェリーブルック)駅間のトンネル経由でエッピング・チャッツウッド・レールリンクに接続する案が提案されたが、当初の提案の初期バージョンでは、ルートの線路がチェルトナムの北にある既存のノーザン線に接続する案だった。[ 60 ]当初延期されたパラマッタ・レールリンクのために建設された、パラマッタとエッピング間のスタブトンネルを使用する直接ルートが提案された。[ 60 ]パラマッタ・レールリンク用の新しいスタブトンネルが建設される予定で、エッピング・パラマッタ線が完成すれば、パラマッタからの列車もエッピング・チャッツウッド線に接続できるようになるはずだった。[ 60 ]

ノースウェスト・レールリンク沿いに6つの新駅が提案された。
この路線は2段階で開業する予定だった。第1段階はエッピングからヒルズセンター駅までで、2015年(当初は2017年)までに完成予定だった。第2段階はヒルズセンターからラウズヒル駅までで、2017年までに完成予定だった。建設は2010年に開始される予定だった。当初の計画では、閑散期には1時間に4本、ピーク時には1時間に6~8本の列車を運行する予定だった。この路線は年間600万~800万人の乗客を輸送すると見込まれていた。
コンセプトプランは2008年5月に承認された。[ 61 ]しかし、ノースウェストレールリンクの提案は、メトロリンクと呼ばれる地下鉄スタイルの高速輸送システムの開発の一環として、2008年3月にイエマ政権によってノースウェストメトロに置き換えられた。[ 58 ] [ 62 ]
2008年3月、政府はこのプロジェクトをメトロリンクの一部としてノースウェストメトロと呼ばれる地下鉄路線に変更し、ライド、グレイズビル、ドラモイン、ピルモントの郊外を経由してシドニー中心業務地区まで路線を拡張した。イエマ首相は、地下鉄プロジェクトの資金を調達するために州営電力部門を民営化することができず、 2008年9月にニューサウスウェールズ州首相を辞任し、ネイサン・リースが後任に任命された。
2008年10月23日、発足から1ヶ月のリース政権は、ロゼルからセントラル駅までを結ぶノースウエストメトロの短縮版であるCBDメトロを発表し、このプロジェクトはインフラストラクチャー・オーストラリアに資金提供を申請した。CBDメトロが建設されれば、将来的にノースウエストメトロをロゼルからエッピングとマッコーリーパークまで延伸する可能性があると発表された。その後、2008年10月31日、ニューサウスウェールズ州政府は、予算削減のためノースウエストメトロを無期限延期すると発表した。[ 63 ]
2010年2月21日、クリスティーナ・ケネアリーが首相に就任してから2か月半後、ニューサウスウェールズ州政府は、都市交通計画[ 64 ] [ 65 ]の中でシドニーメトロ計画の中止を発表し、ノースウェスト鉄道リンク計画に戻った。当時、建設は2017年に開始される予定だった。2010年8月、州政府はプロジェクトの実施を加速するための資金をインフラストラクチャー・オーストラリアに申請したが、資金は交付されなかった。[ 28 ]
2011年3月26日のニューサウスウェールズ州議会選挙で勝利した新首相バリー・オファレルは、最初の仕事としてノースウェスト・レールリンクの建設を開始すると発表した。[ 66 ] 2011年4月6日、オファレル首相と新たに就任した運輸大臣グラディス・ベレジクリアンは、ノースウェスト・レールリンクの建設と納入を担当するプロジェクトチームを発表した。[ 67 ]ルート回廊の初期計画と地質調査は2011年末までに開始され、[ 29 ] [ 68 ] 2015年の州議会選挙前に建設が開始されると予想されていた。
オファレル政権が発足した際、同政権は同路線を主要路線網の一部とし、シドニーの他の鉄道路線と同様に2階建て車両で運行することを提案した。2011年7月に発表された報告書によると、同路線の開通時には、ラウズヒル駅とエッピング経由でチャッツウッド駅を結ぶ列車が1時間に4~6本運行される予定だった。[ 69 ] [ 70 ]ただし、ノースショア線の容量制限のため、チャッツウッドからCBDまで運行できる列車は1時間にわずか2本程度となる見込みだった。[ 71 ]
設計は、運転士のいない高速鉄道路線に変更され、より頻繁に運行される低容量の単層列車が採用された。[ 72 ]すべての列車はチャッツウッドで終点となり、乗客はノースショア線の列車に乗り換えて市内へ向かう必要があった。

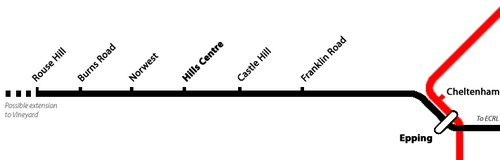

2011年5月に州政府が提示した路線案は、全長23キロメートル(14マイル)の鉄道路線で、6つの新駅が設置され、将来的にさらに2つの駅が建設される可能性があった。[ 28 ] [ 36 ]提案された駅は以下のとおりである。
2011年5月15日、グラディス・ベレジクリアン運輸大臣は、エンジニアリング、鉄道システム、建築サービスに関する入札が行われたと発表した。[ 74 ] [ 75 ] 2011年6月6日には、金融および商業サービスの専門家に関する入札が行われた。[ 76 ]入札書類には、民間資金の確保の可能性を検討する財務アドバイザーを任命したいという政府の意向が示されている。[ 77 ]
2011 年 6 月 10 日に、地質工学的作業、マスター プランニングと都市設計、スケジュールと計画のサポート、統合交通と土地利用サービス、および法律サービスを含むさまざまなサービスの入札が行われました。[ 29 ] [ 68 ] [ 78 ] 12 件の入札のうち最初の 6 件の応募は 2011 年 7 月 8 日の週に締め切られ、オーストラリア国内外のさまざまな企業から 44 件の提案が寄せられました。[ 79 ] [ 80 ]最初の 6 件の入札は、金融サービス、地質工学的調査、統合交通と土地利用調査、スケジュールとプログラムのサポート、法律サービス、およびマスター プランニングと都市設計に関するものでした。[ 79 ]入札プロセスの一環として、応募者は、ラウズ ヒル、サマンサ ライリー ドライブ、およびカッジゴン ロードの敷地で駅構内をどのように設計するかを示すよう求められました。[ 80 ]シドニー盆地の大部分の下にあるホークスベリー砂岩を貫通するトンネル掘削の最適な方法を決定するには、地質工学的情報が必要である。 [ 68 ]
グラディス・ベレジクリアン首相は2011年7月14日、最初の主要な入札である設計サービスがAECOM、Cox Architects、Grimshaw Architects、Parsons Brinckerhoffのコンソーシアムに落札されたと発表した。[ 81 ] [ 82 ] [ 83 ] [ 84 ]コンソーシアムは、ルート配置オプション、鉄道システム、トンネル設計、駅の位置、インフラ計画の調査を担当した。[ 82 ] [ 83 ] AECOMはマスタープランと統合交通入札にも応募した。[ 84 ]コンサルティング会社Turner & Townsendは、2011年7月22日にコスト計画サービスの入札を落札した。[ 85 ] [ 86 ] [ 87 ]
ギラード連邦政府は、パラマッタからチャッツウッドまでのルートのうち、パラマッタからエッピングまでの区間の完成を優先したため、ノースウェスト鉄道リンクへの資金提供を拒否した。[ 88 ]この拒否は、2010年の連邦選挙キャンペーン中にギラードのオーストラリア労働党が、2010年の連邦選挙で再選されれば連邦政府がパラマッタからエッピングまでの鉄道リンクの建設費の80%(21億ドル)を負担すると発表した約束に遡る。[ 89 ] [ 90 ] [ 91 ]
ニューサウスウェールズ州首相のバリー・オファレルは、2011年4月に首相に就任後、初めて公式会談した際に、パラマッタからエッピングへの鉄道連絡線に割り当てられた連邦資金をノースウェスト鉄道連絡線プロジェクトに転用するようギラード首相に要請した。[ 92 ]それにもかかわらず、連邦政府は2011年度予算でノースウェスト鉄道連絡線に資金を割り当てなかった。[ 93 ]連邦政府の交通優先事項とは別に、この冷遇の理由の少なくとも一部は、オファレル州政府がインフラストラクチャー・オーストラリアにノースウェスト鉄道連絡線のプロジェクト提案書を提出しなかったことにある。[ 94 ]
2011年11月に発表された費用便益分析の結果によると、ノースウェスト鉄道リンクはパラマッタからエッピングへの延伸よりもニューサウスウェールズ州にとって3倍の利益をもたらすことが示された。[ 95 ]また、この報告書は、パラマッタ-エッピング線の建設費用が当初の予想より17億8000万ドル多くかかることも示していた。
インフラストラクチャー・オーストラリアは、2012年5月にインフラストラクチャーNSWの21億ドルの資金提供要請を正式に却下し、このプロジェクトはシドニーにとって「最優先事項」の交通プロジェクトではないと述べた。代わりに、インフラストラクチャー・オーストラリアはバスネットワークの拡張とパラマッタとの交通接続の改善を提案した。[ 96 ]インフラストラクチャー・オーストラリアは、却下の理由として、完成した提案がないことと、費用、インフラ、開発に関する情報が不足していることを挙げた。[ 97 ]州政府は、連邦政府の資金提供の有無にかかわらず、路線を建設すると誓った。[ 97 ] [ 98 ]
ノースウェスト・レールリンクは、今後10年間、そしてそれ以降にネットワークの主要部分に導入される最初の新しい単層デッキサービスに指定されています。
2012年6月、オファレル氏とベレジクリアン氏は、選挙前の約束を破ると発表しました。50年間の交通「マスタープラン」を発表し、この路線は独立した地下鉄として建設されると述べました。
{{cite press release}}: CS1メンテナンス: アーカイブサービスは非推奨になりました (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite report}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite report}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite report}}: CS1 maint: bot: 元の URL の状態が不明です (リンク){{cite press release}}: CS1メンテナンス: アーカイブサービスは非推奨になりました (リンク){{cite news}}: CS1メンテナンス: アーカイブサービスは非推奨になりました (リンク)
