| 内陸鉄道 | |||
|---|---|---|---|

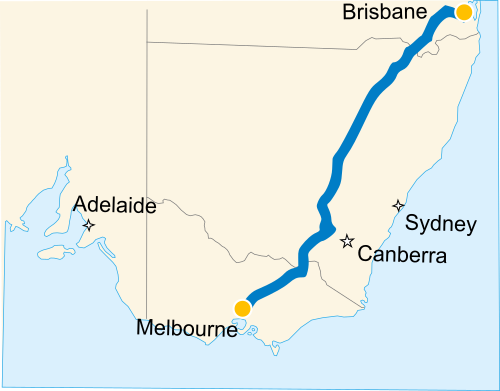

元の内陸鉄道のルート配置 | |||
| 概要 | |||
| その他の名前 |
| ||
| 状態 | Inland Rail Pty Ltd が建設中 | ||
| 所有者 | オーストラリア政府 | ||
| ロケール | オーストラリア | ||
| テルミニ | |||
| Webサイト | https://inlandrail.com.au | ||
| サービス | |||
| タイプ | 重鉄道(貨物) | ||
| オペレーター | オープンアクセス | ||
| 歴史 | |||
| 開始 | 2018 | ||
| テクニカル | |||
| トラックの長さ | 1,600 km (990 マイル) | ||
| トラック数 | 1 | ||
| 軌道ゲージ | |||
| |||
インランド・レールはオーストラリアで建設中の1600キロメートル(990マイル)の鉄道路線である。完成すれば、ビクトリア州、ニューサウスウェールズ州、クイーンズランド州を通る内陸の新ルートでメルボルンとブリスベンを結び、 2段積みの貨物列車の使用が可能になる。この路線は貨物用に設計されているが、旅客サービスも使用権を申請できる。[1]
路線の建設は13のプロジェクトに分かれており、600キロメートル(370マイル)の新しい線路が建設され、1,000キロメートル(620マイル)の既存の線路がアップグレードまたは変更される予定です。[2]オーストラリア鉄道トラックコーポレーション(ARTC)の子会社であるインランドレールPty Ltd [3]が、オーストラリア政府に代わって鉄道線路を建設しています。
歴史
初期の提案
1889年、ブリスベンからローズウッド、ワーウィック、ワランガラを経由して標準軌と部分的に混合軌の路線が提案され、ブリスベンとシドニーの間の距離が55マイル(89 km)短縮されました。[4]
20世紀には、オーストラリア東海岸を結ぶ内陸鉄道ルートの提案がいくつかなされた。[5] 1915年、アンドリュー・フィッシャー首相は、 南オーストラリア州の都市ポートオーガスタとブリスベンを結び、ニューサウスウェールズ州の鉄道網に接続する「戦略鉄道」を、推定650万豪ポンドで提案した。[6] 1979年、TNTの創設者ケン・トーマスは、ワランガラ、オレンジ、アルバリーを経由してブリスベンからメルボルンを結び、アデレードとパースへの接続も可能なルートを提案した。[7]
その後の提案
1995年、クイーンズランド鉄道はブリスベンとメルボルンを結ぶ内陸鉄道回廊の提案として12億8,900万ドル(2022年には25億2,000万ドルに相当)の詳細を示した。[8]新しい複軌の線路は、既存の1,067 mm(3フィート6インチ)狭軌 本線をトゥーンバまで、ウェスタン鉄道線をワイリーマまで、ミルメラン鉄道線を終点のミルメランまでたどり、新しい線路はニューサウスウェールズ州とクイーンズランド州の州境の南にあるボガビラ鉄道線に接続する。 [9]
その後、ルートは1,435 mm(4フィート 8インチ)に沿って続くことになる。+1 ⁄ 2 インチ)標準軌の マンギンディ鉄道線をベッラータまで延長し、ウィー・ワア経由でクーナンブル鉄道線、再び既存の線路をたどり、ナロミンまでのメイン・ウェスタン鉄道線、パークス–ナロミン鉄道線パークスまで、ストッキンビンガル–パークス鉄道線からストッキンビンガル、クータマンドラまでのレイク・カーゲリゴ鉄道線、アルバリーまでのメイン・サザン鉄道線、ノース・イースト鉄道線。[9]この回廊の最高速度は時速100キロメートル(62マイル)で、さらに1億8,900万ドル(2022年には3億7,015万ドルに相当)をかけて既存の線路を改良し、一部で時速160キロメートル(99マイル)まで速度を上げられるようになる。[8]
1996年、運輸通信経済局(BTCE)は、この提案を評価するワーキングペーパーを発表しました。それによると、新しいルートは、シドニー経由の既存の沿岸ルートよりも10時間の所要時間を短縮し、オペレーターの運用コストを1トンあたり23.16ドルから17.56ドルに削減しますが、[10]穀物生産の増加はわずかです。[11] [12]
2005年9月、連邦運輸省はブリスベン・メルボルン鉄道リンクの実現可能性調査を委託し、ジュニーとブリスベンの間に4つの「サブ回廊」の可能性を概説した。[13] 2008年5月、新たに選出されたラッド政権は、2006年の調査で詳述されたファー・ウェスタン・サブ回廊に沿ったルートを開発するために、オーストラリア鉄道軌道公社(ARTC)に1500万ドルを割り当てた。 [14] [15]公社の予備分析は2009年5月に発表され、内陸鉄道の最も安価なバージョンは建設に28億ドルかかり、貨物をメルボルンからブリスベンまでわずか27時間強で輸送できることが示された。それにもかかわらず、分析では、2020年までに運用が開始された場合、プロジェクトのコストが経済効果を最大11億ドル上回ることも判明した。[16]
ARTCの最終報告書は2010年7月に発表された。報告書では、ジュニーからメルボルンまでは北東鉄道線に沿ってオルベリー経由で、モリーからブリスベンまではトゥーンバ山脈を通る新しい回廊に沿って建設するルートが推奨された。[17]報告書では、ジュニーとメルボルン間の線路の複線化とメルボルンとパークス間の貨物列車の2列化の容量がARTCによってすでに予算化されており、実施コストは36億8800万ドルと予測されていた。[18]
承認と資金
ギラード政権は2011年の連邦予算で2014年から3億ドルの将来予測を発表し、2013年のアボット政権の選挙後に連立政権が資金提供を約束した。 [19]ターンブル政権は2016年の連邦予算でARTCにプロジェクト用地購入費としてさらに5億9400万ドルを割り当て、 [20]その後の2017年の予算では7年間でさらに84億ドルの資金提供を発表した。[21]
2020年の連邦予算では、モリソン政権はニューサウスウェールズ州政府からさらに3,750万ドルの拠出を条件に、ニューサウスウェールズ州の追加の立体交差工事に1億5,000万ドルの資金を拠出することを約束した。[22]
提案されたルートは、ビクトリア州トッテナムの鉄道ヤードとクイーンズランド州アカシアリッジおよびブロメルトンの貨物ヤードを、新旧の標準軌と複軌の線路を組み合わせて接続するものでした。既存の線路をアップグレードすると、3 つのヤード間でコンテナ列車を 2 段積みで運行できるようになります。
内陸鉄道の独立調査
2022年10月7日、オーストラリア政府は、予想コストが310億ドルに膨れ上がり、完成が2030~31年に遅れるとの報告を受けて、内陸鉄道の独立レビューを発表しました[23] 。 [24]
ケリー・ショットAOが実施したレビュー報告書は2023年4月に発表され、「インランド・レールは、オーストラリアの増大する貨物輸送に対応し、道路の安全性を向上させ、経済の脱炭素化を支援する重要なプロジェクトであることを確認した」。しかし、レビューでは「インランド・レールのガバナンスと管理に重大な欠陥」も発見された。
政府はレビューの勧告のうち19件に同意した。[25]これには、ルートをビクトリア州ベバリッジからクイーンズランド州エベネザーまで短縮することや、環境や地域社会への追加的影響を最小限に抑えるために可能な限り既存の鉄道線路を使用することなどが含まれる。メルボルンのベバリッジとトゥルガニーナにも新しい複合輸送ターミナルが開発される。クイーンズランド州エベネザーに3つ目のターミナルが提案されている。既存の線路を改良することで、ヤード間で2段積みのコンテナ列車の使用が容易になる。1段積みの列車はエベネザーを通ってカガルまで行き、既存のシドニーからブリスベン沿岸線に接続する。[26]
このレビューでは、インランド・レールを段階的に完成させることも推奨されており、政府は2027年までに「ベバリッジからパークスまでの区間を優先する」ことを決定した。このプロジェクトはARTCからも分離され、子会社のインランド・レールPty Ltdが2024年初頭からインランド・レールの建設を完了するために運営される予定である。[25]
ルート
路線はビクトリア州のベヴァリッジからニューサウスウェールズ州を経てクイーンズランド州のカガルまで伸びている。[2]
ビクトリア
ビクトリア州では、インランド鉄道のルートは既存のノース・イースト鉄道線とアルビオン・ジャカナ鉄道線の路線に沿っている。ベバリッジとシーモアの間は、870メートル(2,850フィート)から6,800メートル(22,300フィート)の長さのいくつかの交差ループを備えた単線である。シーモアの北の線路は複線で、ベナラでオークランド鉄道線に接続している。[27]
この路線の初期工事は、2億3500万ドルの北東鉄道線路改修の一環として2020年5月に開始され、[28]ジョン・ホランド社が線路を最高時速130km(81mph)まで改修する契約を結んだ。[29] [30]
この作業には、ベバリッジとオルベリー間の 12 か所のインフラストラクチャの交換または変更が含まれます。
- グレンローワンのビーコンズフィールド・パレード橋の交換
- バーナワーサ・ノースのマレー・バレー・ハイウェイ橋の下で線路を下ろしている
- ワンガラッタ駅の東側にある既存の線路とプラットホームを駅の西側に移設する
- ワンガラッタ駅の2つの歩道橋を撤去し、1つの歩行者用地下道に置き換える
- ワンガラッタのグリーンストリート橋の線路を下げて交換する
- シーモアのシーモア・アヴェネル道路橋の交換
- 線路(軌道旋回装置)の移設、信号ガントリーの上昇、線路沿いの多数のエリアでの架空送電線の改修
- ユーロア駅の敷地の改修(西側の線路の移設、新しい駅プラットホームの建設、新しい歩行者用地下道の追加)とアンダーソンストリート橋の車両用地下道への置き換え
- ベナラ駅の線路を移設し、既存のベナラ駅アプローチ道路の高架を撤去する
- ワンドンとブロードフォードの複数の道路橋をより高い橋梁構造に置き換えること、[31]
ニューサウスウェールズ州
アルベリーからはメインサウス鉄道線に沿ってイラボまで続く。この区間の路線に関する最初の協議は2018年に開始され、185キロメートル(115マイル)の線路のアップグレードが計画されている。イラボとストッキンビンガルの間に新しい線路区間を建設する予定で、メインサウス鉄道線とストッキンビンガル-パークス鉄道線を結び、クータマンドラとベスングラスパイラルを迂回する37キロメートル(23マイル)の区間となる。[32]
この路線はストッキンビンガルからパークスまで線路に沿って続き、2023年後半に173キロメートル(107マイル)の線路の一部を改修する工事が開始される。[33]パークスとナロマインの間でさらに98.4キロメートル(61.1マイル)の線路が改良され、[34]パークスの西にあるブロークンヒル鉄道線との新しい5.3キロメートル(3.3マイル)の接続が建設され、アデレードとパースへの接続が可能になる。
ナロマインとナラブリ間の約300キロメートル(190マイル)の線路は、新しい線路に沿って建設され、プロジェクトの最長段階となります。ナラブリとノーススター間の既存の鉄道のさらに186キロメートル(116マイル)は、長いヘアピンカーブをなくすためにカムラでバイパスを建設してアップグレードされます。 [35]
その後、ルートはノーススターからニューサウスウェールズ州とクイーンズランド州の境界まで続き、14キロメートル(8.7マイル)の新しい線路の建設と25キロメートル(16マイル)の既存の線路のアップグレードが必要です。このセクションでは、ニューサウスウェールズ州とクイーンズランド州の間にある主要な鉄道リンクの1つを完成させ、使用されていない鉄道回廊または新しい線路を使用して、イェラルボンまで走る運行中の線路に接続します。[36]
クイーンズランド
2023年4月の独立内陸鉄道見直しに続き、[25]クイーンズランド州での2段積み列車向けの内陸鉄道サービスは、ニューサウスウェールズ州とクイーンズランド州の境界からエベネザーに提案されている新しい複合輸送ターミナルまで、合計330キロメートル(210マイル)以上を走ることになる。[37] 1段積み列車はエベネザーを通ってカガルまで行き、既存のシドニーからブリスベン沿岸線に接続する。[26]
これらの区間はデュアルゲージとして建設され、州間標準軌とクイーンズランド狭軌ネットワークの両方のサービスに接続します。
イェラルボンの南西で、インランド鉄道のルートは、イングルウッドの南まで延びるサウス・ウェスタン鉄道の線路と合流し、ミルメラン北東で現在廃止されているミルメラン線と接続する新しい線路が敷かれる。サウスブルックとゴーリー・ジャンクションの間に新しい線路が建設され、ルートはトゥーンバを迂回して新しい線路でヘリドンに行き、その後、東のカルバートまで改良されたウェスタン線に沿って進み、新しい線路を53キロメートル (33 マイル) 進んでカガルに至る。
トンネル
クイーンズランド州には、複線鉄道輸送と複軌・単線鉄道を可能にするトンネルが3つあります。 [ 38]
- テビオット山脈トンネル内陸鉄道 - 1,100 メートル (3,600 フィート)
- リトルリバプールレンジトンネル内陸鉄道 - 850メートル(2,790フィート)
- トゥーンバ山脈トンネル内陸鉄道 - 600 メートル (2,000 フィート)
これらのトンネルは、グランドチェスターとトゥーンバ間の元々狭軌専用トンネルを、より高速で保守しやすい線路に置き換えるものです。
工事
年表
2018年10月、BMD ConstructionsとFulton Hoganの合弁会社であるINLinkが、パークスとナロマイン間のプロジェクトの第1段階として3億1000万ドルの契約を獲得しました。[39] [40]パークス–ナロマイン鉄道線と新しいブロークンヒル鉄道線の接続工事は2018年12月に開始されました。[41]このプロジェクトには1,800人以上が雇用され、工事は2020年9月に完了しました。[42]
建設反対
ナラブリとバラディンの アボリジニ土地評議会は、様々なアボリジニの遺跡を含むピリガの森を通る路線上に建設される予定のナロマインからナラブリまでの区間に反対を表明している。ARTCは当初、周辺の農地を通る路線を建設する計画だったが、2017年11月、インフラ大臣ダレン・チェスターはピリガの森を通る路線を発表した。[43] [44]
地主や農民は環境上の理由からプロジェクトのいくつかのセクションに反対している。2017年9月、チェスターは、イェラボンからゴーリーまでのセクションは、2010年から2011年にかけてのクイーンズランド州の洪水で記録された最高水位に達したコンダミン川の氾濫原を通って建設されると発表した。[45]その結果、内陸鉄道プロジェクトは2019年に上院の農村地域問題および運輸委員会に付託され、 [46]委員長のグレン・スタール上院議員は、路線沿いのコミュニティとの協議が不足しているとしてARTCを批判した。 [47] ARTCはイェラボンからゴーリーまでのルートが氾濫原を横切るままであると再確認したが、[48] 2020年6月、マイケル・マコーマック副首相は路線の見直しを命じた。[49]
2020年7月、カントリー・ウーマンズ・アソシエーションのニューサウスウェールズ支部は、ニューサウスウェールズ州農業協会とともに、ARTCに対して訴訟を起こし、プロジェクトのナロマインからナラブリまでの段階について独立した水文学的レビューを求めました。[50]
参照
- アデレード・ダーウィン鉄道回廊、オーストラリア内陸部を結ぶ南北鉄道回廊
- オーストラリアの鉄道輸送
- 集中交通管制などの通常の信号設備が設置されていない区間に設置される高度列車管理システム
- オーストラリア、クイーンズランド州の鉄道トンネル
- クイーンズランド州本線鉄道 § 最初のトンネル
参考文献
- ^ “アーカイブコピー”. 2024年12月2日時点のオリジナルよりアーカイブ。2024年11月30日閲覧。
{{cite web}}: CS1 maint: アーカイブされたコピーをタイトルとして (リンク) - ^ ab 「Download Map of Inland Rail Route」. Inland Rail . 2024年1月29日. 2024年2月2日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ “Home”. Inland Rail . 2017年9月23日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ 「4フィート8½インチの軌間における鉄道建設」。Logan Witness。第8巻、第398号。オーストラリア、クイーンズランド州。1885年12月5日。3ページ。2022年7月23日時点のオリジナルよりアーカイブ。 2020年12月24日閲覧– オーストラリア国立図書館経由。
- ^ ウィルソン、アレックス。; ロビンソン、HEC(1909)、「1枚の地図、30 x 26.5 cm。+添付の図。」、大陸横断鉄道と州間の接続を示すオーストラリアの一部、[シドニー?:HECロビンソン]、nla.obj-231830146、2022年7月23日時点のオリジナルからアーカイブ、2020年9月12日取得– Trove経由
- ^ 「Strategic Railway」、The Argus(メルボルン)。第21号、401ページ。オーストラリア、ビクトリア州。1915年2月27日。9ページ。2022年7月23日時点のオリジナルよりアーカイブ。 2020年9月12日閲覧。オーストラリア国立図書館経由。
- ^ トーマス、ケン(1979年5月10日)。「鉄道の収益化」シドニー・モーニング・ヘラルド、7ページ。
- ^ ab 運輸通信経済局 1996年、5~6頁。
- ^ ab 運輸通信経済局 1996年、6~7頁。
- ^ 運輸通信経済局 1996年、8ページ。
- ^ 運輸通信経済局 1996年、21ページ。
- ^ 運輸通信経済局 1996年、55ページ。
- ^ アーンスト・アンド・ヤング 2006年、5ページ。
- ^ Albanese, Anthony (2008年5月21日). 「内陸鉄道路線計画の検討が進行中」.オーストラリア労働党(プレスリリース). 2009年10月5日時点のオリジナルよりアーカイブ。
- ^ グリムソン、ケン(2008年8月20日)。「経済が内陸鉄道ルートを決定する:ARTC」。デイリー・アドバタイザー。2011年8月15日時点のオリジナルよりアーカイブ。
- ^ Davis, Mark (2009年5月7日). 「鉄道の費用は合計で合わない、と研究が主張」.シドニー・モーニング・ヘラルド. 2009年5月11日時点のオリジナルよりアーカイブ。 2009年5月11日閲覧。
- ^ オーストラリア鉄道軌道公社 2010年、31~33頁。
- ^ オーストラリア鉄道軌道公社 2010年、53ページ。
- ^ ウォーレン・トラス、スコット・エマーソン(2013年8月28日)。「内陸鉄道 - 貨物輸送の未来」オーストラリア自由党(プレスリリース)。2013年8月31日時点のオリジナルよりアーカイブ。 2020年9月12日閲覧。
- ^ Barbour, Lucy (2016年5月3日). 「政府、ブリスベンとメルボルンを結ぶ内陸鉄道の土地購入に5億9,400万ドルを費やす」ABC Rural . オーストラリア放送協会. 2021年2月11日時点のオリジナルよりアーカイブ。2020年9月12日閲覧。
- ^ Kotsios, Natalie (2017年5月9日). 「2017年度予算:内陸鉄道に84億ドルの資金提供を約束」ウィークリータイムズ。2018年1月16日時点のオリジナルよりアーカイブ。 2020年9月12日閲覧。
- ^ 「2020年度連邦予算:NSW州インランド鉄道路線の立体交差化に1億5000万ドルを投資」Moree Champion 2020年10月6日。2020年10月17日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ 管轄区域=クイーンズランド州; セクター=政府; 法人名=州開発・インフラ (2022年10月10日). 「独立レビューとは何ですか?」.州開発・インフラ. 2024年2月2日時点のオリジナルよりアーカイブ。2024年2月2日閲覧。
{{cite web}}: CS1 maint: 複数の名前: 著者リスト (リンク) - ^ 「前政権は助言を無視し、インランド鉄道のコストを『驚異的な』310億ドルにまで膨らませた」ABCニュース。2023年4月5日。2024年2月2日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ abc 「オーストラリア政府の内陸鉄道見直しへの対応」(PDF)。インフラ省。2023年4月。2024年1月9日時点のオリジナルよりアーカイブ。2024年2月2日閲覧。
- ^ ab “Calvert to Kagaru”. Inland Rail . 2024年2月2日時点のオリジナルよりアーカイブ。2024年2月2日閲覧。
- ^ “North East SG Line”. Vicsig . 2021年9月1日時点のオリジナルよりアーカイブ。2020年9月14日閲覧。
- ^ Ruppert, Simon (2020年3月18日). 「ARTC work to get NE line up to scrap」The Corowa Free Press . 2022年7月23日時点のオリジナルよりアーカイブ。 2020年9月12日閲覧。
- ^ 「ジョン・ホランド、オーストラリア鉄道アップグレードの契約を獲得」。The Construction Index。2019年12月10日。2020年8月12日時点のオリジナルよりアーカイブ。2020年9月12日閲覧。
- ^ “鉄道工事による経済活性化”. Wangaratta Chronicle . 2020年2月12日. 2020年8月8日時点のオリジナルよりアーカイブ。 2020年9月12日閲覧。
- ^ “Beveridge to Albury”. Inland Rail . 2024年2月2日時点のオリジナルよりアーカイブ。2024年2月2日閲覧。
- ^ “ARTC、イラボからストッキンビンガルまでの鉄道プロジェクトが建設間近となるセッションを主催”.サザンクロス. 2019年7月31日. 2021年8月29日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ “Stockinbingal to Parkes Project a boost for local companies”. Parkes Champion-Post . 2020年1月25日. 2020年1月27日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ “Historic day as Parkes to Narromine Inland Rail section complete”. Parkes Champion-Post . 2020年9月16日. 2024年2月2日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ Newsroom (2020年8月27日). “Inland Rail Narrabri to North Star full steam ahead”. Moree Champion . 2022年3月21日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
{{cite web}}:|last=一般的な名前があります (ヘルプ) - ^ pamela (2021年10月12日). “Civil work package for Inland Rail missing link earned”. Railway PRO . 2024年2月2日時点のオリジナルよりアーカイブ。2024年2月2日閲覧。
- ^ イプスウィッチ市議会(2022年2月11日)。「エベネザー地域工業地域」www.ipswich.qld.gov.au。2024年2月2日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ 「Inland Rail – Calvert to Kagaru (C2K) project – draft Environmental Impact Statement - Department of State Development, Infrastructure, Local Government and Planning - Citizen Space」. haveyoursay.dsd.qld.gov.au . 2024年2月2日時点のオリジナルよりアーカイブ。 2024年2月2日閲覧。
- ^ “ARTCとINLink、インランド鉄道のパークスからナロマインまでの区間で3億ドルの建設契約を締結”. Parkes Champion-Post . 2018年10月23日. 2021年8月29日時点のオリジナルよりアーカイブ。 2020年9月17日閲覧。
- ^ 「INLinkがInland Railプロジェクトの公式開始を祝う」BMD Constructions(プレスリリース)2018年12月13日。2020年3月23日時点のオリジナルよりアーカイブ。2020年9月17日閲覧。
- ^ Carter, Mark (2018年12月19日). 「オーストラリア、内陸鉄道建設を開始」. International Railway Journal . 2021年8月28日時点のオリジナルよりアーカイブ。2020年9月17日閲覧。
- ^ “Inland Rail first phase complete”. Railway Gazette International . 2020年9月17日. 2020年9月17日時点のオリジナルよりアーカイブ。 2020年9月17日閲覧。
- ^ シュワルツ、ドミニク、ブルーチャー、アレクサンドラ(2017年12月10日)。「トラック上の緊張」ABCニュース。2020年10月26日時点のオリジナルよりアーカイブ。2020年10月12日閲覧。
- ^ ドミニク・シュワルツ、アレクサンドラ・ブルッチャー(2017年12月11日)。「内陸鉄道:100億ドル規模のプロジェクトについて知っておくべきこと」ABCニュース。2020年10月29日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ シュワルツ、ドミニク、ブルーチャー、アレクサンドラ(2017年9月21日)。「内陸鉄道、クイーンズランド州の洪水氾濫原を横断へ、警告「命が危険にさらされる可能性あり」にもかかわらず」ABCニュース。2020年9月22日時点のオリジナルよりアーカイブ。2020年10月12日閲覧。
- ^ Coughlan, Matt (2019年9月17日). 「Inland rail under microscope from inquiry」. The Canberra Times . 2020年10月16日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ Ruddick, Baz; Bradfield, Elly (2020年1月29日). 「Inland Rail Senate inquiry gets flowing of community concern about building line through Floodplain」. ABC News . 2020年8月22日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ Phelps, Mark (2020年3月12日). 「ARTCによると、Inland RailはCondamine Floodplainに留まる」。Queensland Country Life。2020年10月12日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ Bradfield, Elly (2020年6月3日). “Trouble on Condamine Floodplain track in southern Queensland with review of new inland rail route ordered”. ABC Southern Queensland . ABC News. 2020年8月8日時点のオリジナルよりアーカイブ。 2020年10月12日閲覧。
- ^ Bernasconi, Amelia; Condon, Michael (2020年7月20日). 「内陸鉄道プロジェクト、水文学モデル化をめぐりNSW農業協会とCWAの訴訟対象に」NSW Country Hour . オーストラリア放送協会。2020年7月31日時点のオリジナルよりアーカイブ。2020年9月12日閲覧。
文献
- ブリスベン・メルボルン内陸鉄道の経済効果(PDF)(レポート)。キャンベラ:運輸通信経済局。1996年3月。0 642 24518 5。2020年3月24日時点のオリジナルよりアーカイブ(PDF) 。 2020年9月12日閲覧。
- メルボルン・ブリスベン内陸鉄道路線計画調査:最終報告書(PDF)(報告書)。キャンベラ:オーストラリア鉄道軌道公社。2010年7月。2020年10月24日時点のオリジナルよりアーカイブ(PDF) 。 2020年9月12日閲覧。
- 南北鉄道回廊研究エグゼクティブレポート(PDF) (レポート)。キャンベラ:アーンスト・アンド・ヤング。2006年6月30日。2020年3月5日時点のオリジナルよりアーカイブ(PDF) 。 2020年9月12日閲覧。
外部リンク
- 内陸鉄道に関する上院調査への提出書類
