商用乗務員輸送車両に関する主要な高レベル要件は以下のとおりです。
背景
2011年にSTSが退役し、コンステレーション計画が中止された後、NASAには宇宙飛行士を宇宙に打ち上げる能力のある国内の宇宙船がなかった。[ 17 ] NASAの次の主要な有人宇宙飛行計画であるアルテミス計画は、スペース・ローンチ・システム(SLS)ブースターの上にオリオン宇宙船を搭載して、2016年に無人資格飛行を行う予定だった。NASAには有人資格のある宇宙船がなく、いずれにしてもSLS/オリオンはISSへの定期的な飛行には高すぎる。その間、NASAはロシアから購入したソユーズ宇宙船の座席で宇宙飛行士をISSに送り続けた。[ 18 ]価格は時期によって異なり、2016年から2017年の座席のロットは、1回の飛行につき乗客1人あたり7070万ドルかかった。[ 19 ]アルテミス計画は延期され続け、最初の無人試験飛行は2022年に予定されている。[ 20 ]
開発プログラム
CCDev プログラムは、ソユーズ飛行に代わる安全で信頼性の高い商業 ISS 有人打ち上げ能力を開発するために開始されました。CCDev は、ISS の商業貨物プログラムである商業軌道輸送サービス(COTS) に続いて行われました。[ 21 ] CCDev 契約は、固定価格の成果報酬型マイルストーンに対して発行されました。[ 22 ] CCDev はいくつかのフェーズで実施されました。CCDev 1 契約は、概念と技術の開発のためでした。CCDev 2 契約は、実際の機体設計のためでした。CCiCap 契約は、完全なエンドツーエンドの有人輸送ハードウェアとサービスの設計のためでした。CPC フェーズ 1 契約は、完全な認証計画の開発のためでした。最後に、CCtCap 契約は、有人輸送サービスの実際のデモンストレーションのために授与され、これには、必要なハードウェアの開発、テスト、製造、それに続く ISS への運用飛行が含まれていました。
CCDev 1
スターライナーの圧力容器の建造は、ボーイング社のCCDev 1における重要なマイルストーンの一つであった。商業乗員開発フェーズ1(CCDev 1)は、2010年に5つの米国企業に有人宇宙飛行の概念と技術を開発するために授与された5000万ドルで構成されていました。[ 21 ] [ 23 ] [ 24 ] NASAはCCDev 1の下で5つの企業に開発資金を授与しました。
CCDev 2
ドラゴン宇宙船の乗員モックアップの製作は、SpaceXのCCDev 2における重要なマイルストーンの一つだった。2011年4月18日、NASAはスペースシャトル艦隊の退役後に宇宙飛行士を運ぶことができる米国製宇宙船の開発のために、4社に約2億7000万ドルを授与した。[ 30 ]資金提供を受けた提案: [ 31 ]
NASAの資金援助なしで採択された提案:
選考されなかった提案:
CCiCap

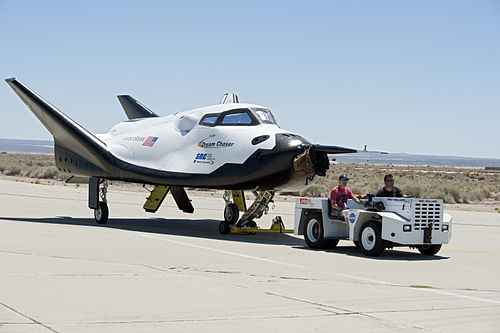

ドリームチェイサー技術試験機の飛行試験は、シエラネバダ社のCCiCapにおける重要なマイルストーンの一つでした。商業乗員統合能力 (CCiCap) は、当初は CCDev 3 と呼ばれていました。[ 46 ]このプログラムのフェーズでは、NASA は、宇宙船、打ち上げロケット、打ち上げサービス、地上およびミッション運用、回収を含む、完全なエンドツーエンドの運用コンセプトを提案することを望んでいました。2011 年 9 月に、NASA は提案依頼書 (RFP) の草案を公開しました。[ 47 ]最終的な RFP は 2012 年 2 月 7 日に公開され、提案の提出期限は 2012 年 3 月 23 日でした。[ 48 ] [ 49 ]資金提供を受けた宇宙法協定は 2012 年 8 月 3 日に授与され、2013 年 8 月 15 日に修正されました。[ 50 ] [ 51 ]
選定された提案は2012年8月3日に発表されました。
CPCフェーズ1
認証製品契約(CPC)の第1フェーズでは、エンジニアリング規格、テスト、分析を含む認証計画の開発が行われました。[ 52 ] 2012年12月10日に発表されたCPC第1フェーズの資金提供の受賞者は以下のとおりです。[ 52 ]
- シエラネバダ・コーポレーション:1,000万ドル
- SpaceX:960万ドル
- ボーイング:990万ドル
CCtCap – 乗務員のフライトが授与されました
商業乗員輸送能力 (CCtCap) は CPC の第 2 段階であり、ISS への有人デモンストレーション飛行を可能にするための最終開発、テスト、検証が含まれていました。[ 52 ] [ 53 ] NASA は 2013 年 7 月 19 日に CCtCap 契約の提案依頼書 (RFP) の草案を発行し、回答期限は 2013 年 8 月 15 日でした。[ 53 ] 2014 年 9 月 16 日に、NASA はボーイングとスペース X が ISS への有人打ち上げサービスを提供する契約を獲得したと発表しました。ボーイングは最大 42 億米ドル、スペース X は最大 26 億米ドルを受け取る可能性があります。[ 1 ]ドラゴンはより安価な提案でしたが、NASA のウィリアム H. ガーステンマイヤーはボーイングのスターライナーの提案の方が優れていると考えていました。[ 54 ] 2019年11月、NASAは座席当たりの最初のコスト見積もりを発表した。SpaceXのドラゴンは5500万ドル、ボーイングのスターライナーは9000万ドルだった。ボーイングは固定価格契約に加えてさらに2億8720万ドルを受け取った。ソユーズの座席の平均コストは8000万ドルだった。[ 55 ]しかし、ボーイングのスターライナーが乗員カプセル内に搭載する追加貨物を考慮すると、座席当たりの調整済みコストは約7000万ドルとなり、ドラゴンが5人目の乗客に相当する貨物を搭載していなくても、SpaceXのクルードラゴンより依然として高い。[ 56 ] CST-100スターライナーとクルードラゴンはどちらも、無人飛行、次に有人認証飛行、そしてISSへの最大6回の運用飛行を行う予定だった。[ 57 ] [ 58 ]
タイムライン
商業クループログラム遅延が続いています
商業乗員輸送プログラムの最初の飛行は2015年に予定されていたが、資金不足により遅延した。[ 59 ] [ 60 ] [ 61 ]宇宙船が試験および製造段階に入ると、技術的な問題、特にパラシュートシステム、推進システム、および両カプセルの打ち上げ中止システムで遅延が発生した。[ 62 ]
クルードラゴン軌道飛行試験
クルードラゴンの最初の軌道試験は、一般に「デモ1」と呼ばれる無人ミッションで、2019年3月2日に打ち上げられました。[ 67 ] [ 68 ]宇宙船はISSへの接近と自動ドッキング手順をテストし、[ 69 ] 2019年3月8日までドッキング状態を維持し、その後、有人ミッションの資格を得るために完全な再突入、着水、回収手順を実行しました。[ 70 ] [ 71 ]生命維持システムは、試験飛行全体を通して監視されました。
クルードラゴン爆発
2019年4月20日、クルードラゴンの静止燃焼試験中に問題が発生した。[ 72 ]この事故により、飛行中緊急脱出試験(IFAT)に使用される予定だったカプセルが破壊された。[ 73 ] SpaceXはカプセルが爆発したことを確認した。[ 74 ] NASAは、爆発により予定されていた飛行中緊急脱出試験と有人軌道試験が遅れると述べた。[ 75 ]
スターライナー軌道飛行試験失敗
2019年12月に行われたスターライナーの初の軌道飛行試験において、宇宙船は軌道に到達したものの、重大なソフトウェアエラーのため国際宇宙ステーション(ISS)とのドッキングに失敗しました。その後の分析により、軌道離脱シーケンス中に分離後、サービスモジュールがカプセルと衝突する可能性のある、2つ目の重大なソフトウェアエラーが明らかになりました。
クルードラゴン有人飛行
2020年5月30日、クルードラゴン・デモ2の一環として、2名の宇宙飛行士がクルードラゴンで国際宇宙ステーション(ISS)へ打ち上げられました。2020年8月2日にデモ2が無事着陸したことで、NASAの宇宙飛行士による着水は、1975年7月の米ソ共同による初の国際宇宙ミッションであるアポロ・ソユーズ計画以来45年ぶりとなり、また、有人宇宙船がメキシコ湾に着水したのもこれが初めてとなりました。
スターライナー2021バルブの問題
2021年8月に予定されていた2回目の軌道飛行試験の打ち上げ直前、打ち上げ前の定期検査で推進システムのバルブ13個が作動不能であることが判明し、打ち上げは中止された。この問題は広範な分析を必要とし、2021年10月時点でもまだ継続中であった。NASAとボーイングは、新たな打ち上げ日は2022年前半に設定されると見込んでいた。
資金調達

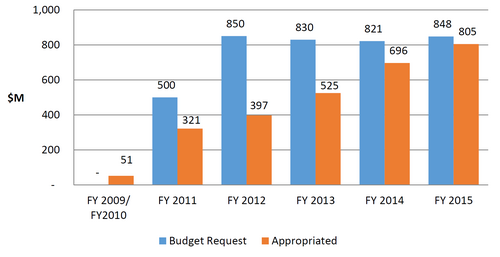

2015年までの年度別予算要求額と予算配分額商業乗員輸送プログラムの最初の飛行は2015年に予定されていたが、資金不足により遅延した。[ 59 ] [ 61 ] 2011会計年度の予算では、CCDevプログラムに5億ドルが要求されたが、議会は2億7000万ドルしか承認しなかった。[ 85 ] 2012会計年度の予算では、8億5000万ドルが要求され、4億600万ドルが承認された。[ 60 ] 2013会計年度の予算では、8億3000万ドルが要求され、4億8800万ドルが承認された。[ 86 ] 2014会計年度の予算では、8億2100万ドルが要求され、6億9600万ドルが承認された。[ 59 ] [ 87 ] 2015会計年度では、8億4800万ドルが要求され、8億500万ドル、つまり95%が承認された。[ 88 ] 2019年11月14日、NASAの監察官は監査報告書を発表し、スターライナーの座席単価を9,000万ドル、ドラゴンクルーの座席単価を5,500万ドルと記載した。このボーイングの価格は、NASAがロシアの宇宙企業ロスコスモスにソユーズ宇宙船の座席のために支払った金額よりも高い。この報告書にはまた、NASAがボーイングの固定価格に加えて2億8,720万ドルを追加で支払うことに合意したと記載されている。これは、2019年に予想されるISS飛行の18か月の空白期間を緩和し、SpaceXに同様の機会を与えることなく、ボーイングが2番目の商業乗員輸送業者として継続することを確実にするためである。[ 89 ] 2019年11月18日、ボーイングのジム・チルトンは、監察官の報告書はスターライナーの優れた特徴を記載しておらず、貨物容量を考慮するとコストは9,000万ドルより低いと考えているため、座席単価に異議を唱えた。ボーイングが追加資金を要求した理由は、スペースXと同等の期限で開発開始が遅れたためである。ボーイングはまた、このプログラムにコミットしていると述べた。[ 90 ] CCPプログラムの各段階におけるすべての商業乗員輸送契約業者への資金提供は以下のとおりである。CCtCapの値は最大値であり、各ベンダーの開発後の運用飛行6回分が含まれる。
テストミッション
各システムは、NASAの有人認証要件を満たすために、緊急脱出試験、無人軌道飛行試験、および有人軌道飛行試験を正常に完了する必要がある。NASAは、各企業が必要な試験をどのように完了するかを提案することを許可し、ボーイングは飛行中の緊急脱出試験を実施しないことを選択し、NASAはこれを承認した。[ 95 ]
クルードラゴンは2020年半ばに飛行試験を完了し、2020年11月に運用飛行を開始しました。NASAは、ボーイングが有人飛行試験で発生した問題を受けて認証要件を満たしたかどうかを2024年9月以降に決定します。[ 96 ]
- ↑ 2026年2月に遡及的に部分的失敗と分類された。 [ 102 ]
- ↑ 2026年2月に遡及的にタイプA事故に分類された。タイプA事故は最も深刻な失敗カテゴリーであり、通常は車両または人命の損失を伴う任務に適用される。 [ 102 ]
作戦任務
クルードラゴンは2020年11月に運用ミッションを開始し、2026年1月時点で11回のミッションを遂行した。 。
2026年1月現在 スターライナーはまだ認証を受けておらず、運用任務も実施していません。
参考文献
- 1 2ボルデン、チャーリー。 「アメリカ企業が宇宙飛行士の打ち上げをアメリカ本土に戻すために選定される」。NASA.gov 。2014年9月16日のオリジナルからアーカイブ。2014年9月16日に取得。
- ↑ 「宇宙飛行士がスペースXの宇宙船で商業宇宙飛行の画期的な打ち上げに参加」。スペースフライト・ナウ。2020年11月16日。 2020年11月18日閲覧。
- ↑ファウスト、ジェフ(2021年8月13日)。 「スターライナーの試験飛行は数ヶ月の遅延に直面」。SpaceNews 。 2021年8月13日取得。
- ↑ 「ボーイング・スターライナーの試験飛行は2022年春に予定」。SpaceNews 。 2021年12月20日。 2022年3月27日閲覧。
- ↑ Berger, Eric (2021年12月14日) 「バルブ漏れ問題によりボーイングはスターライナーのサービスモジュールを交換せざるを得なくなる」 Ars Technica 。 2022年3月27日閲覧。
- ↑ 「ボーイングとスペースX、NASAの商業宇宙輸送プログラムの下で追加の有人ミッションを獲得」 2017年1月4日。
- ↑ 「NASA、商用宇宙船による初の試験飛行およびミッションにクルーを任命」。NASA。2018年8月3日。
- 1 2 ストリックランド、アシュリー (2024 年 6 月 5 日) 「ボーイングの宇宙船、宇宙飛行士 2 名を乗せて歴史的な航海に出発」CNN。
- ↑ NASAジョンソン宇宙センター(2024年6月5日)。「#Starlinerの乗組員は引き続き@Space_Stationへ向かっており、睡眠期間に入っています。チームは宇宙船で3つのヘリウム漏れを確認しました。そのうちの1つは、飛行前に管理計画とともに議論されていました。残りの2つは、宇宙船が軌道に到着してから新たに発生したものです。影響を受けたヘリウムバルブのうち2つは閉じられており、宇宙船は安定した状態を保っています。引き続き最新情報をご覧ください」。X.com。2024年8月25日取得。
- ↑ハードウッド、ウィリアム(2024年6月6日)。「A5/スターライナーCFT:4機のジェット機は、疑わしい読み取り値のため、以前に選択から外されたようです。そのうち2機は、燃焼試験中に正常に作動し、必要に応じて使用可能とみなされています。管制官は、残りの2機をまだ評価中です。ウィルモアとウィリアムズは、ドッキング前に手動飛行デモを進める許可を得ましたが、指揮官は、燃焼試験中にスターライナーを手動で操作したことで、手動デモの目標を達成するのに十分だったと述べました」。X.com。2024年8月25日取得。
- ↑ 「ボーイング・スターライナー宇宙船、国際宇宙ステーションとの有人ドッキングに成功」 investors.boeing.com 2024年8月25日取得。
- ↑ファウスト、ジェフ(2024年6月18日)。 「NASAのスティーブ・スティッチ氏によると、スターライナーCFTの着陸は、6月26日午前4時51分(東部夏時間)にニューメキシコ州ホワイトサンズに予定されていた。以前は6月22日に予定されていた」。X.com 。 2024年8月25日閲覧。
- ↑ Berger, Eric (2024年6月22日). 「NASA、推進データ検証のためスターライナーの帰還を無期限延期」 . Ars Technica . 2024年8月25日閲覧.
- ↑ Berger, Eric (2024年8月24日) 「正式発表:NASA、スターライナー宇宙飛行士の救出にクルードラゴンを要請」 Ars Technica 。 2024年8月25日閲覧。
- 1 2 3 4 Bayt, Rob (2011年7月26日)。「商業乗員輸送プログラム:主要推進要件の概要」。NASA。2012年3月28日のオリジナルからアーカイブ。2011年7月27日取得。
- 1 2 3 「商業乗員輸送プログラム – ファクトシート」(PDF)。NASA。2012年2月。2017年2月16日にオリジナル(PDF)からアーカイブ済み。2012年7月14日に取得。
- ↑ Denise Chow (2011年4月14日) 「NASA、厄介で残念な宇宙飛行の空白に直面」Space.com。2018年8月10日閲覧。
- ↑ 「NASA当局者、2019年のソユーズ宇宙船の座席購入の可能性を検討中」 2016年9月29日。
- ↑ 「NASA、ロシアの宇宙船で宇宙飛行士を輸送するため、1席あたり7000万ドルを支払う」 Space.com 、 2013年4月30日。
- ↑デインズ、ゲイリー(2016年12月1日)。「乗員を乗せた初の飛行は火星への旅における重要な一歩となる」。2020年7月28日にオリジナルからアーカイブ済み。 2016年12月23日に取得。
- 1 2 「商業乗員開発のための選考声明」(PDF)。JSC -CCDev-1。NASA。2009年12月8日。 2011年2月10日取得。
- ↑ 「前進:商業乗員輸送開発が宇宙飛行の次の時代を築く」(PDF)。ランデブー。NASA。2010年。10 ~ 17ページ。 2011年2月14日取得。
「COTSプロジェクトと同様に、CCDevプロジェクトでも固定価格の成果報酬型マイルストーンを設定しています」とソーン氏は述べた。「プロジェクトの費用が予測よりも高くなった場合でも、NASAが追加投資することはありません。」
- ↑ 「NASA、景気回復法資金を活用した有人宇宙飛行のための乗員輸送コンセプトと技術実証の開発を開始する民間企業を選定」プレスリリース。NASA 。2010年2月1日。 2010年2月3日のオリジナルからアーカイブ。 2010年2月2日取得。
- ↑ 「商用乗務員および貨物プログラム」(PDF)。 2010年3月5日にオリジナル(PDF)からアーカイブされました。
- ↑ジェフ・ファウスト。「ブルーオリジンが軌道上の乗り物を提案」。
- ↑ NASA、乗員カプセル設計の研究のため、ボーイング社を米国復興・再投資法に基づく助成金の対象企業に選定
- ↑ 「CCDev情報」。NASA。2010年7月20日。2018年11月9日にオリジナルからアーカイブ済み。2011年2月1日に取得。
- ↑ 「SNCがNASAのCCDev競争契約で最大の契約を獲得」。SNC。2010年2月1日。 2010年2月7日のオリジナルからアーカイブ。
- ↑ 「NASA、商業乗員輸送開発プログラムにユナイテッド・ローンチ・アライアンスを選定」 。2010年2月2日。 2013年12月7日のオリジナルからアーカイブ。2010年5月19日取得。
- ↑ディーン、ジェームズ。「NASA、商業乗員輸送事業に2億7000万ドルを授与」。space.com、2011年4月18日。
- ↑モーリング、フランク・ジュニア (2011 年 4 月 22 日)。「スペース シャトルの後継機として 5 社の機体が競う」。アビエーション ウィーク。2011年 12 月 21 日のオリジナルからアーカイブ。2011年2 月 23 日取得。CCDev
-2 賞は、ブルー オリジン、ボーイング、シエラ ネバダ コーポレーション、スペース エクスプロレーション テクノロジーズ Inc. (スペース X) に授与されました。
- ↑ 「宇宙法協定番号 NNK11MS02S 米国航空宇宙局とブルーオリジン社間の商業乗員開発ラウンド2(CCDev 2)に関する協定」(PDF) 。 2013年2月15日にオリジナル(PDF)からアーカイブ。 2013年12月5日に取得。、p.2-1
- ↑「Blue Origin Technology」Wayback Machineに2018年1月10日にアーカイブされました。Blue Origin。2016年2月1日に取得。
- ↑ 「次のステップへ:商業乗員開発ラウンド2」。SpaceXアップデートウェブページ。SpaceX 。 2010年1月17日。 2013年7月27日のオリジナルからアーカイブ。 2011年1月17日取得。
- ↑ボーイング社、第2ラウンドの商業乗員輸送開発計画の提案を提出。2019年6月23日にWayback Machineにアーカイブ済み。moonandback.com宇宙飛行ニュース、2010年12月14日、2010年12月27日アクセス。
- ↑ 「NASA、ユナイテッド・ローンチ・アライアンスとの商業パートナーシップを開始」。NASA 。 2020年11月11日にオリジナルからアーカイブ済み。2011年7月18日に取得。
- ↑マリク、タリク(2010年2月8日)「廃棄されたNASAロケットが商業打ち上げのために復活する可能性」 SPACE.com 。 2010年2月10日閲覧。
- ↑ 「NASAと民間企業がリバティロケットで提携する可能性」 USA Today 2011年9月13日閲覧
- ↑「商業乗員輸送プログラムフォーラムプレゼンテーション」 2011年10月20日にWayback Machineにアーカイブ済み、p.7。commercialcrew.nasa.gov、2011年9月16日。
- ↑ 「CCPとエクスカリバーが宇宙法協定に署名」。NASA。2017年6月11日のオリジナルからアーカイブ。 2011年11月18日取得。
- ↑ "「エクスカリバー・アルマズ社とNASAが商業宇宙飛行契約を締結」「。
- ↑ 「未来の形 – オービタルのプロメテウス™宇宙飛行機、NASAの商業乗員開発イニシアチブに向けて準備完了」(PDF )
- ↑ 「(プレスリリース)パラゴン・スペース・デベロップメント社、NASA商業乗員輸送開発プログラムにおけるすべての開発マイルストーンを完了」(PDF) 。パラゴン。2011年1月31日。2011年7月15日にオリジナル(PDF)からアーカイブ済み。
- ↑ボイル、アラン(2011年2月11日)。「最後のフロンティアについて語ろう」。コズミック・ログ。MSNBC。2011年2月15日のオリジナルからアーカイブ。 2011年2月13日取得。
この提案は、さまざまな打ち上げロケットで宇宙に送ることができる宇宙船の開発を求めている。 …「最大8名の乗員、ソユーズ型アーキテクチャ(回収・再利用可能な乗員モジュール、使い捨ての軌道/貨物モジュール)。HMX社特許取得済みの統合型緊急脱出システム(OMS/RCS推進剤を別個の緊急脱出エンジンに使用)を搭載。アトラス401(アトラス5ロケットの構成)、F9(スペースX社のファルコン9)、または
タウラスII
(強化型)で飛行可能だが、後者では貨物および乗員搭載能力が制限される。目標は、座席あたりの価格が最も低いプロバイダーとなること。陸上回収を基本とし、水上回収によるバックアップも可能。」
- ↑ 「NASA、スペースシャトルを2017年まで運用し続ける計画を検討中 – テクノロジー&サイエンス – 宇宙 – NBCニュース」。NBCニュース。2011年2月3日。
- ↑ 「商業乗員統合能力」。NASA。2012年1月23日。 2012年1月25日取得。
- ↑ 「ウィリアム・H・ガーステンマイヤー、米国航空宇宙局有人探査・運用担当副長官による、米国下院科学・宇宙・技術委員会宇宙航空小委員会での声明」(PDF) 。2011年10月12日。6 ~ 7ページ。2012年9月21日にオリジナル(PDF)からアーカイブ。 2011年10月12日に取得。
- ↑ 「CCiCap募集要項」。NASA。2012年2月7日。2013年2月16日にオリジナルからアーカイブ済み。2012年2月11日に取得。
- ↑ 「商業乗員統合能力事前提案会議」。NASA。2012年2月14日。2013年2月17日にオリジナルからアーカイブ。2012年2月14日に取得。
- 1 2 3 4 5 「NASA、米国本土からのアメリカ人打ち上げに向けた次のステップを発表」。NASA。2012年8月3日。2012年8月5日のオリジナルからアーカイブ。2012年8月3日に取得。
- 1 2 「NASA、商業乗員輸送開発の追加マイルストーンを発表」 . Space Ref . SpaceRef Interactive Inc. 2013年8月15日。2020年9月18日にオリジナルからアーカイブ済み。 2013年8月16日取得。
- 1 2 3 4 「NASA、米国本土からのアメリカ人宇宙飛行士の安全な打ち上げに向けた次なるステップとして契約を締結」。NASA。2012年12月10日。 2020年10月21日にオリジナルからアーカイブ。 2012年12月11日に取得。
- 1 2 「NASA商業乗員輸送能力契約CCTCAPドラフトRFP」。SpaceREF 。 2013年7月19日。 2013年7月22日取得。
- ↑ 「NASAがシエラネバダ社の商用有人宇宙船を却下した理由」。アビエーションウィーク。 2014年10月27日のオリジナルからアーカイブ。 2019年3月3日取得。
- ↑ 「NASAの報告書によると、ボーイングの座席価格はスペースXより60%高い」。2019年11月14日。
- ↑ 「ボーイング、商業乗員輸送に関するNASA監察官の報告書に反論」 SpaceNews.com 2019年11月19日2020年5月25日閲覧
- ↑ファウスト、ジェフ(2014年9月19日)「NASAの商業乗員輸送契約に未解決の疑問が残る」スペースニュース。2014年9月21日閲覧。
「基本的に、我々は提出された提案に基づいて契約を締結しました」と、NASAの商業乗員輸送プログラムマネージャーであるキャシー・ルーダーズは、発表後の記者との電話会議で述べた。「両方の契約には同じ要件があります。企業は、作業を実行できる金額を提案し、政府はそれを受け入れました。」
{{cite news}}: CS1メンテナンス: アーカイブサービスは非推奨になりました (リンク) - 1 2 「リリース 14-256 NASA、米国宇宙飛行士を国際宇宙ステーションへ輸送する企業として米国企業を選定」 www.nasa.gov . NASA . 2014 年10 月 29 日取得.
- 1 2 3 Norris, Guy (2013 年 5 月 31 日). 「NASA 長官、商業乗員輸送の遅延に関する警告を繰り返す」 Aviation Week .
- 1 2クラーク、スティーブン(2011年11月23日)。「予算削減により民間宇宙船の遅延が懸念される」。Spaceflightnow 。 2012年4月18日取得。
- 1 2 「CSF会長マイケル・ロペス=アレグリアによるNASAとロスコスモスの契約延長に関する声明」。商業宇宙飛行連盟。2013年5月2日。2016年4月20日にオリジナルからアーカイブ。 2013年5月2日に取得。
- ↑ 「国際宇宙ステーションへの乗員輸送に関するNASAの管理」(PDF)。NASA監査室。2019年11月14日。3ページ。
- ↑ 「NASAの商業乗員輸送プログラムの目標試験飛行日」。2018年10月4日。 2018年10月5日取得。
- ↑ 「商業乗員輸送プログラム – 2019年2月6日」。blogs.nasa.gov。2019年2月6日。2019年2月6日に取得。
- ↑エリック・M・ジョンソン(2019年3月20日)「ボーイング、米国有人宇宙計画の試験飛行を数カ月延期:関係筋」ロイター。2019年3月22日閲覧。
- ↑クラーク、スティーブン(2019年4月2日)「ボーイング、スターライナー初の試験飛行を8月に延期、NASA、初の有人ミッションの期間を延長」 Spaceflight Now 。 2019年4月3日閲覧。
- ↑ 「NASAとパートナーが商業乗員輸送の打ち上げ日を更新」。NASA商業乗員輸送プログラムブログ。2019年2月6日。 2019年3月2日のオリジナルからアーカイブ。 2019年2月6日取得。
この記事には、パブリックドメインにあるこの情報源からのテキストが含まれています。 - ↑ "Crew Demo-1 | Launch" . YouTube . 2019年3月2日。2019年3月8日のオリジナルからアーカイブ済み。2019年3月8日に取得。
- ↑ 「SpaceXクルードラゴンのハッチが開く」。NASA。2019年3月3日。2019年3月4日のオリジナルからアーカイブ。2019年3月3日に取得。
この記事には、パブリックドメインにあるこの情報源からのテキストが含まれています。 - ↑ 「クルーデモ1ミッション概要」(PDF)。SpaceX。2019年3月。2019年3月2日にオリジナルからアーカイブ(PDF) 。 2019年3月3日に取得。
- ↑ SpaceX #CrewDragon 地球への帰還デモンストレーション飛行。YouTube 。 2019年3月8日。
- ↑ジム・ブリデンスタイン。「NASAは、@SpaceXの静的燃焼試験の結果と、最終試験中に発生した異常について通知を受けました。商業乗員輸送プログラムを安全に進めるために、緊密に協力していきます」。ツイッター。 2019年4月21日取得。
- ↑ゲブハルト、クリス(2017年8月11日)。 「SpaceXとボーイング、商業乗員輸送の準備最終段階へ」。NASASpaceFlight.com 。 2017年8月17日取得。
- ↑ Mosher, Dave. 「SpaceXは、NASA向けのクルードラゴン宇宙船が最近のテストで『破壊された』ことを確認した。爆発的な失敗について分かったことは以下のとおりだ」。Business Insider 。 2019年5月6日取得。
- ↑ 「NASA長官、SpaceXの爆発事故で飛行計画が遅れるのは間違いないと発言」 2019年6月18日。 2019年6月18日取得。
- ↑ジョシュ・ディナー(2022年5月17日)「ボーイングのOFT-2スターライナー宇宙ステーション試験飛行の科学と貨物」Space.com。2022年5月26日取得。
- ↑ NASA (2022年5月25日) 「ボーイングのスターライナー、地球に安全に着陸 ― 宇宙ステーションへの重要な試験飛行を完了」。SciTechDaily。2022年5月26日取得。
- ↑ Berger, Eric (2023年6月1日). 「ボーイング、スターライナーの打ち上げ数週間前に2つの深刻な問題を発見」 . Ars Technica .
- ↑ Sheetz, Michael (2024年6月6日) 「ボーイング・スターライナーがISSにドッキング、初のNASA乗組員を宇宙ステーションへ輸送」CNBC。2024年8月26日閲覧。
- ↑デイビス、ウェス、リシェフスキー、アンドリュー(2024年8月24日)。「NASAは来年、スペースXのクルー9ミッションでスターライナーの宇宙飛行士を地球に帰還させる」。The Verge 。 2024年8月26日取得。
- ↑ Sheetz, Michael; Luhn, Michele (2024年8月24日). 「ボーイング・スターライナーは空のまま帰還、NASAは宇宙飛行士をISSから帰還させるためにSpaceXに頼る」 . CNBC . 2024年8月26日閲覧。
- ↑ 「スターライナーがニューメキシコに無事着陸 – Spaceflight Now」 。 2025年2月2日取得。
- ↑ファウスト、ジェフ(2024年10月17日)。 「NASA 、スターライナーの運用初飛行をさらに延期」。SpaceNews 。 2025年2月2日閲覧。
- ↑ 「ボーイング、宇宙事業の売却を検討中:報道|フォックス・ビジネス」 www.foxbusiness.com 2025年2月2日取得。
- ↑ 「上院委員会、商業乗員輸送計画を削減、オリオン宇宙船と大型輸送機の予算を追加」。スペースニュース。2010年7月21日。 2012年4月18日閲覧。
{{cite web}}: CS1メンテナンス: アーカイブサービスは非推奨になりました (リンク) - ↑ McAlister, Phillip (2013年4月18日). 「商業宇宙飛行の最新情報」(PDF) . NASA. 2016年3月4日にオリジナル(PDF)からアーカイブ済み。 2013年8月10日取得。
- ↑ジョー・パッパラルド(2014年9月16日)「NASAと民間宇宙企業の関係は悪化しつつあるのか?」 Popular Mechanics。
- ↑クラーク、スティーブン(2014年12月14日)。「NASA、議会で可決された歳出法案で予算増額」。Spaceflight Now 。 2014年12月15日閲覧。
- ↑ BERGER, ERIC (2019年11月14日) 「NASAの報告書によると、ボーイングの座席価格はスペースXより60%高い」 Arstechnica 2019年11月14日閲覧
- ↑ Messier, Doug (2019年11月18日). 「ボーイング、スターライナーに関するNASA監察官報告書に反論」 . Parabolic Arc . 2019年11月19日のオリジナルよりアーカイブ。 2020年5月13日取得。
- ↑ 「NASA、景気回復法資金を活用した有人宇宙飛行のための乗員輸送コンセプトと技術実証の開発を開始する民間企業を選定」プレスリリース。NASA 。2010年2月1日。 2010年2月3日のオリジナルからアーカイブ。 2012年6月9日取得。
- ↑ 「NASA、次期商業乗員輸送開発契約を締結」プレスリリース。NASA 。2011年4月18日。2018年11月10日にオリジナルからアーカイブ。 2012年6月9日取得。
- ↑ 「NASA、商用乗員輸送計画のRFP草案を公開、CCDEV2のオプションマイルストーンを発表」。プレスリリース。NASA。2011年9月19日。2012年6月12日にオリジナルからアーカイブ。 2012年6月9日に取得。
- ↑ 「NASAによる国際宇宙ステーションへの乗員輸送の管理」(PDF)。Nasa.gov 。 2020年6月28日取得。
- ↑ 「ボーイング社、乗員カプセル脱出システムのテストを実施 – Spaceflight Now」 。 2024年8月24日取得。
- ↑ 「NASA、スターライナー宇宙船を無人で地球に帰還させることを決定 – NASA」 。 2024年8月24日取得。
- ↑ 「デモ1飛行準備完了」 . blogs.nasa.gov . 2019年2月22日. 2019年2月22日取得.
- ↑ファウスト、ジェフ(2019年10月9日)。「ボーイングとスペースX、今年中の商業乗員試験飛行に向けて邁進」。スペースニュース。 2019年10月9日閲覧。
- ↑ Bridenstine, Jim (2019年12月20日) 「更新: #Starliner でミッション経過時間 (MET) の異常が発生し、宇宙船が軌道投入噴射中であると誤認しましたが、実際にはそうではありませんでした。詳細は午前 9 時 (米国東部時間) に http://nasa.gov/live でご確認ください」 . @JimBridenstine . 2019年12月20日取得.
- ↑ 「Launch America ― NASA と民間宇宙企業との提携 ― は、政府の宇宙飛行士以外の人々にも地球上空の宇宙空間を開放するのに役立つだろう」。NASA 。
- ↑クラーク、スティーブン(2022年5月19日)。「ライブ中継:アトラスVロケットがスターライナーを宇宙ステーションへ送り出す」。Spaceflight Now 。 2022年5月20日取得。
- 1 2 Berger, Eric (2026年2月19日). 「NASA長官、スターライナーの飛行を「タイプA」の事故と分類、NASAにミスがあったと発言」 . Ars Technica . 2026年2月19日取得。
外部リンク
- NASA商業乗員輸送プログラム公式ページ
- 商業乗員輸送プログラムに関するNASA公式プレスキット
- NASA.govの商業乗員輸送・貨物輸送文書ライブラリ(2015年7月21日時点、Wayback Machineにアーカイブ済み)
- CCDev 1 宇宙法協定2016年8月17日にWayback Machineにアーカイブされました
- パートナー企業が成熟した宇宙船設計、NASAのビデオアップデート、2014年1月14日。
- ボーイングCCtCap契約書(一部編集済み) 2020年7月28日にウェイバックマシンにアーカイブ済み
- SpaceX CCtCap契約書(一部編集済み)2020年7月28日にWayback Machineにアーカイブ済み
