タッパン・ジー・ブリッジ(英語の発音:/ˌtæpən ˈziː/)(ⓘ)は、ニューヨーク州の元知事マリオ・M・クオモにちなんでアメリカ合衆国ニューヨークタリータウンとナイアックの間にあるハドソン川のタッパン・ジーに架かる二連斜張橋、1955年に開通し、すぐ南に位置していた元のタッパン・ジー橋に代わるものとして建設されました、ニューヨーク州スルーウェイ、州間87(I-87)、および287の共用通路も備えています。南側スパンは、南行きと東行きの自動車交通を担っています。

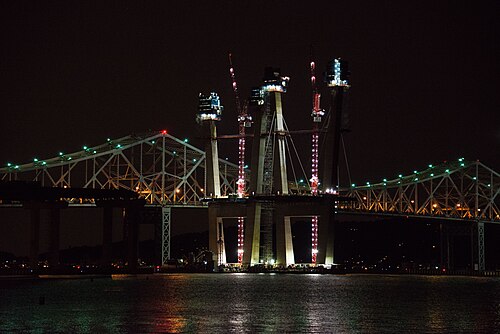

ジョージ・ワシントン橋のような他の橋ほど古くはないものの、元のタッパン・ジー橋は朝鮮戦争中の資材不足の最中に建設されたため、約半世紀しか持たないように設計されていた。橋の架け替え作業は2012年に始まり、2013年には請負業者タッパン・ジー・コンストラクターズによって新しい橋桁の建設が開始された。世界最大級のクレーンの1つであるレフト・コースト・リフターが橋の建設に重要な役割を果たした。北側橋桁は2017年8月26日に西行き車線に正式に開通し、東行き車線は2017年10月6日に一時的に北側橋桁の使用を開始した。その後、請負業者は古い橋の解体を開始した。南側橋桁の開通式は2018年9月7日に開催され[ 6 ] 、 3日後に新しい橋桁の使用が開始された。
以前の橋とは異なり、「タッパン・ジー」という語句を含まないこの橋の正式名称は、発表以来物議を醸している。請願書や複数の法案が提出され、橋の正式名称をタッパン・ジー橋、あるいはそれに類する名称に変更するよう求めている。
タッパン・ジー川の横断地点は、17 世紀のオランダ人入植者によって名付けられました。[ 7 ]タッパン・ジー橋は、ウェストチェスター郡とロックランド郡の間でハドソン川を渡る唯一の橋です。元のタッパン・ジー橋は、 1952 年から 1955 年にかけて建設された片持ち梁橋でした。 [ 8 ] [ 9 ]この橋は3 マイル (4.8 km)の長さで、ハドソン川の 2 番目に広い地点を横断していました。アプローチを含めた長さは16,013 フィート (4,881 m)で、ニューヨーク州で最長の橋でした。 [ 10 ]朝鮮戦争直後に建設されたこの橋は、わずか 8,100 万ドルの低予算で、設計寿命はわずか 50 年でした。[ 11 ]最初の 10 年間、この橋は 1 日あたり 4 万台未満の車両を運んでいました。
21 世紀初頭までに、古いタッパン ジー橋は「老朽化」し「過負荷」状態になっていた。[ 11 ]老朽化した構造物は 1 日平均 14 万台の車両を支えており、設計容量を大幅に上回る交通量だった。[ 12 ] 2007 年にミネソタ州の I-35W ミシシッピ川橋が崩落したことで、タッパンジー橋の構造的健全性に対する懸念が高まった。[ 13 ]これらの懸念は、交通容量の超過と維持費の増加と相まって、タッパン ジー橋をトンネルまたは新しい橋に置き換えることについて既に進行中の真剣な議論をエスカレートさせた。 [ 14 ] [ 15 ] 6 つの選択肢が特定され、プロジェクト調査と環境レビューのために提出された。[ 16 ]

連邦道路局は2011年10月に、タッパン・ジー橋の代替として二連橋を建設する計画を発表した。新橋は既存の橋の北数ヤードに建設され、両岸のニューヨーク州スルーウェイ(I-87/I-287)の既存の高速道路アプローチに接続する予定だった。 [ 17 ]ニューヨーク州スルーウェイ公社(NYSTA)は2012年に4社に設計提案を求め、最終的に3件のプロジェクト提案を受け取った。[ 18 ] [ 19 ]公社は、最も安価であるだけでなく、最短の工期を約束し、環境への影響を最小限に抑える計画も含まれていたタッパン・ジー・コンストラクターズ(TZC)に31億4200万ドルの契約を与えた。[ 20 ] [ 19 ]
当初、一部のドライバーは橋の通行料金が2倍以上(自動車の場合は東行きのみ12~15ドル)になり、ニューヨーク市のハドソン川の橋の通行料金に匹敵するようになるのではないかと考えていた。[ 21 ]しかし、州は2016年の議会で、橋の通行料金を2020年まで5ドルに据え置く法案を可決した。[ 22 ]
新しいタッパン・ジー橋は、各スパンに4車線ずつ、合計8車線と、自転車と歩行者共用の道を設けることが提案された。前身の橋と同様に、新しいタッパン・ジー橋はNYSTAによって管理される予定である。同機関は、州運輸省とともにプロジェクトの共同スポンサーである。[ 17 ]
ニューヨーク都市交通評議会は、 2012年8月にタッパン・ジー橋を連邦資金の対象となるプロジェクトのリストに追加した。[ 23 ]米国運輸省は2012年9月25日にこの計画を承認した。オバマ政権による承認の「ファストトラック」に置かれた結果、承認プロセスは従来の数年かかるプロセスとは異なり、10か月未満で完了した。[ 24 ] 2012年12月17日、ニューヨーク州当局は、州高速道路のトラック料金を45%値上げするという提案を取り下げ、橋を架け替える31億4000万ドルのプロジェクトを進めた。[ 25 ]このプロジェクトは官民パートナーシップによって資金提供された。[ 26 ]
工事は予定通り2013年10月に開始され、[ 27 ] [ 28 ] 2017年の完成を目指していた。[ 29 ]請負業者であるTZCは、Fluor Corporation、American Bridge Company、Granite Construction Northeast、Traylor Brosなど、複数の設計、エンジニアリング、建設会社で構成されていた。Left Coast Lifterは、事前に組み立てられた桁のグループを一度に1スパンずつ設置するために使用された。[ 30 ]請負業者は2018年までに橋を完成させる義務があり、その後は州が請負業者に1日あたり約10万ドルの罰金を科すことになっていた。[ 31 ]
2013年末までに、ゼネラル・エレクトリックは河底から汚染物質を除去するための浚渫を4シーズン完了した。浚渫対象となった堆積物の約70%が除去された(合計1,900,000立方ヤード(1,500,000 m 3 )以上の堆積物)。[ 32 ]
2016年7月19日、橋の建設に使用されていたクレーンが既存の古い橋に倒壊した。運転手3名と橋梁作業員2名を含む5名が負傷したが、死者や重傷者は出なかった。[ 33 ] [ 34 ]

当初のプロジェクトタイムラインでは、古い橋は2016年に閉鎖され、古い橋の解体は2017年2月に開始される予定でした。[ 35 ]新しい北行き/西行きの橋は2017年8月26日に開通しました。[ 4 ] [ 36 ] 南行き/東行きの交通は、新しい南行き/東行きの橋の完成を可能にするために、2017年10月6日に新しい北行き/西行きの橋に移動されるまで、既存の橋にとどまっていました。[ 37 ]新しいタッパン・ジー橋の北行き/西行きの橋は、新しい南行き/東行きの橋が完成するまで、一時的に各方向に4車線ずつありました。[ 38 ] [ 39 ]
いくつかの遅延の後、プロジェクトは後に2018年6月15日までに完了する予定となり[ 38 ] 、費用は39億8000万ドルでした[ 40 ] 。しかし、予定されていた開通は後に9月中旬に延期されました[ 41 ] 。新しい南行き/東行きの橋は2018年9月8日に開通する予定でした[ 42 ] [ 43 ]。その日に開通式典が開催されましたが[ 44 ] [ 45 ]、古い橋の一部が9月7日に解体中に外れたため、交通の切り替え自体が遅れました。古い橋から160フィート(49メートル)離れた東行きの橋の開通は、古い橋が安定するまで延期されました[ 46 ] [ 47 ] 。古い橋が安定した後、すべての車線が2018年9月11日に開通しました[ 48 ] [ 49 ] 。
古い橋の解体は、2017 年 11 月にロックランド郡側のアプローチから最初の鋼鉄部分を撤去することから始まった。作業は 2018 年 4 月まで続き、トラス部分の撤去も行われた。2018 年 5 月には 1,000 万ポンドの主径間が撤去され、東側と西側のアプローチだけが残った。[ 50 ]当初の計画では、環境への影響を最小限に抑えるため、残りの解体は径間を少しずつ取り壊して完了する予定だった。しかし、2018 年 9 月に東側の径間の不安定性が発見されたため、完全に破壊することが決定された。[ 47 ]東側のアプローチの爆破解体は 2019 年 1 月 15 日に行われ、[ 51 ] [ 52 ] [ 53 ]西側のアプローチは 2019 年 5 月 12 日にバージに降ろされ、運び去られた。[ 54 ]
2018 年 12 月に、構造上の問題の隠蔽に関する報告が浮上した。鋼桁を固定している数十本のボルトが破損しており、一部のボルトは桁を固定するプレートに締め付けられてから 1 年以上経ってから破損していた。内部告発者によるプレゼンテーションでは、ボルトが水素脆化によって破損し、金属が弱くなったという主張が含まれていた。[ 31 ] [ 55 ]この橋の規模のプロジェクトとしては、破損したボルトの数が異常に多かった。エンジニアリングの専門家は、構造上の問題が悪化し、桁が落下して橋が崩壊する可能性があると警告した。[ 56 ]
この問題は、ニューヨーク州当局がボルトの破損検査を開始した2016年2月には既に知られていた。[ 31 ]ニューヨーク州司法長官は、橋の構造上の問題が隠蔽されていたかどうかの調査を2017年に開始した。タイムズ・ユニオン紙の報道によると、司法長官事務所は独自の調査を行う代わりに、橋に関する他の調査に頼り、疑惑を深刻なものとして扱わなかった。[ 56 ]第三者コンサルタントのアルタ・ビスタは独自の調査を実施し、2017年後半に水素脆化がボルト破損の原因ではないと結論付けた。[ 31 ]
2021 年 3 月、この事件に関連する記録の一部が公開された。[ 57 ] [ 58 ]これを受けて、橋を含む選挙区選出の米国下院議員モンデール・ジョーンズとニューヨーク州議会の共和党議員全員が、米国運輸省に構造上の欠陥の申し立てを調査するよう要請した。 [ 59 ] [ 60 ]これに対し、連邦道路局は、タッパン・ジー橋のどちらのスパンにも「安全上の懸念はない」とする声明を発表した。[ 61 ] [ 62 ]同月に提起された訴訟で、内部告発者は、TZC が欠陥のある高強度ボルトを多数意図的に納入し、欠陥の証拠を隠蔽する措置を講じたと主張した。[ 63 ] NYSTA は 2024 年 8 月に TZC を提訴し、192 本のケーブルのうち約 61 本が不適切に設置されており、修理が必要であると主張した。[ 64 ] [ 65 ]

新しいタッパン・ジー橋は、2つの斜張橋で構成され、全長は16,368フィート(4,989.0メートル、3.1マイル、5.0キロメートル)です。[ 2 ] [ 53 ]両橋の主径間は1,200フィート(370メートル)で、両側に515フィート(157メートル)の側径間があります。[ 66 ] [ 67 ]各橋には、片側4車線の交通と内側および外側の路肩があります。 [ 67 ]橋の下のクリアランスは139フィート(42メートル)です。[ 3 ]完成後、新しいタッパン・ジー橋は、両橋の幅を合わせた幅が183フィート(56メートル)となり、世界で最も幅の広い斜張橋の1つとなりました。[ 3 ]新しい橋桁の幅は、ボストンの比較的短い斜張橋であるレナード・ザキム橋の幅に等しい。[ 68 ] 2016年に完成したトルコの3番目のボスポラス橋は、幅約192フィート(59メートル)の単層デッキである。新しいタッパン・ジー橋は、少なくとも100年間は持つように設計されている。[ 21 ]
各スパンには、ケーブル支持の塔が 4 基 (タッパン・ジーの両側に 2 基ずつ) あり、橋の全長にわたって合計 8 基あります。塔の高さは419 フィート (128 m)で、垂直軸から 5 度外側に傾いています。[ 66 ] [ 69 ]塔はオープン ボックス ビームで構成され、各デッキの下で横梁が塔を連結しています。[ 67 ]塔は合計 192 本のケーブル支持を支えており、[ 66 ] [ 69 ] 4,900 マイル (7,900 km)の鋼線で構成されています。 [ 69 ]各スパンのデッキはプレキャスト コンクリートパネルで構成され、下部は各デッキの端に平行に走る「エッジ ガーダー」とデッキに垂直に走る床梁で接続されています。ケーブル支持は、各スパンの下のエッジ ガーダーの外側面にアンカーされています。[ 67 ]この橋は、長さ最大120 フィート (37 m) 、高さ12 フィート (3.7 m)の 1,250 本の桁で支えられています。これらの桁は約 500 本のボルトで継手板に固定されています。[ 56 ]
北側の橋には自転車と歩行者用の道があり、2020年6月15日に開通しました。この道はタリータウンとサウスナイアックの町を結び、全長は3.6マイル(5.8km )です。両端には、ロックランド郡とウェストチェスター郡にちなんで名付けられたビジター用展望台があります。どちらの展望台にも、トイレ、パンフレット、インタラクティブな展示があります。ウェストチェスターのビジターセンターには、春と夏に営業するベンダーもあります。道は2車線に分かれており、東側が自転車、西側が歩行者用です。道には「ベルヴェデーレ」と呼ばれる6つの展望台があります。各展望台は地元の名所にちなんで名付けられており、Wi-Fi、座席エリア、自転車ラック(ほとんどの展望台)、情報キオスク、ゴミ箱が設置されています。道には警告メッセージを表示するLEDディスプレイもあります。[ 70 ] [ 71 ]天候が許せば、遊歩道は毎日午前 6 時から午後 10 時まで開いています。近くのジョージ ワシントン ブリッジとは異なり、タッパン ジー ブリッジの遊歩道は天候により閉鎖されることがよくあります。[ 72 ]

橋には道路や構造物にLEDが設置されている。メモリアルデーやクリスマスなどの主要な祝日、母の日、父の日、聖パトリックの日などの伝統的な日、年間を通して特別な記念日には、装飾目的でさまざまな色にライトを変更できる。照明システムは音楽と同期できると言われているが、まだ実証されていない。[ 73 ]渡り鳥のピーク時には、橋のライトは午後11時から夜明けまで減光される。[ 74 ]
タッパン・ジー・ブリッジでは、ウェストチェスターの南行き/東行き方向のみ通行料が徴収されます。平日は、ニューヨーク州スルーウェイの車両分類システムと時間帯に基づいて通行料が変動し、キャッシュレス料金徴収システムを使用して徴収されます。週末は、各車両クラスごとに定額料金が課されます。E -ZPass利用者は最低料金(通常 午前 12:00 から午前 6:14 まで適用される料金)を支払い 、その他の利用者は最高料金(通常 午前 7:00 から午前 8:59 まで適用される料金)を支払います。高さ7.5 フィート (2.3 m) 未満で2 つの車軸を持つクラス 2L 車両は、ニューヨーク州発行の E-ZPass を使用すると 7.25 ドルの定額料金、ナンバープレートによる料金徴収または州外の E-ZPass を使用すると 12.69 ドルの定額料金を支払います。[ 5 ]
ハドソンリンクBRT [ 75 ]は、橋を渡ってHO3、HO5、HO7、およびHO7Xを運行しています。夏季には、ハドソンリンクはHO7バスのルートで無料シャトルバスも運行しています。[ 76 ]新しい公共交通機関サービスの不足に関する広範な懸念に応えて、橋の計画担当者は、ラッシュアワー時に使用するための「専用急行バスレーン」を各方向に1つだけ建設することに同意しました。[ 77 ]新しい橋のバスレーンの建設2020年に完成し、各方向にバス専用レーンが1つずつ残された。[ 1 ]当初の計画では、橋にメトロノース鉄道の通勤列車を運行することも計画されていたが、 [ 78 ]最終的には通勤列車の線路なしで橋が建設された。[ 79 ]
建設中、プロジェクトのウェブサイトではこの橋を「ニューニューヨーク橋」と呼んでいました。[ 80 ]しかし、他の情報源では「ニュータッパンジー橋」と呼んでいました。[ 81 ] [ 82 ]アンドリュー・クオモ知事は、2017年6月29日に、亡くなった父であるマリオ・クオモ元知事にちなんで橋に名前を付ける法案に署名しました。[ 83 ]これに対して近隣住民から大きな反対があり、その主な理由は、新しい名前には以前の名前のように「タッパンジー」が含まれていなかったためです。この名前は、この地域に住んでいたタッパン族と17世紀に到着したオランダ人入植者への敬意を表したものと見なされていました。 [ 84 ] [ 85 ] [ 86 ] [ 87 ]元ニューヨーク州知事マルコム・ウィルソン(元のタッパンジー橋に名前が付けられていた)の娘を含む多くの人々が、この名前に反対の声を上げました。[ 88 ] [ 89 ]ロックランド郡とウェストチェスター郡の住民を対象としたリクレーム・ニューヨーク・イニシアチブの世論調査では、回答者のわずか14.7%が新しい名前を支持していることがわかりました。[ 90 ] [ 91 ] 2017年11月29日現在、10万人以上がChange.orgの「クオモ橋を元の名前であるタッパン・ジー橋に戻そう。あの橋は私たちの歴史だ」という請願書に署名しています。[ 92 ] [ 93 ]正式名称にもかかわらず、「タッパン・ジー橋」は依然としてこの構造物の一般的な名称です。[ 94 ]
議員たちは橋の名前を変更する法案をいくつか提案してきた。[ 95 ] 2017年12月6日、パットナム郡マホパック選出の共和党州議会議員ケビン・バーンは、橋の名前を「マルコム・ウィルソン・タッパン・ジー橋」に変更する法案を提出すると発表した。[ 96 ]旧タッパン・ジー橋は1994年から2017年10月までウィルソンにちなんで名付けられていた。[ 97 ]その後、橋の名前を「マリオ・M・クオモ知事タッパン・ジー橋」に変更する妥協案が、ニューヨーク州北部選出の共和党上院副多数党院内総務ジョン・デフランシスコとバーン議員によって提出され、共同提案された。2018年6月20日、州上院は橋の名前変更に賛成40票、反対20票で可決した。しかし、法案が採決にかけられることなく議会会期が終了したため、この試みは失敗に終わった。[ 98 ]
2021年8月にアンドリュー・クオモがセクハラ疑惑で辞任した後、ニューヨーク州議会で橋の正式名称を「タッパン・ジー・ブリッジ」に変更する別の法案が提出された。[ 99 ] [ 100 ] 2023年2月、州上院議員のジェームズ・スコウフィスが橋の正式名称を「タッパン・ジー・ブリッジ」に変更する別の法案を提出し、そのような法案を提出した最初の民主党員となった。[ 101 ] [ 102 ]
オランダ人はこの川の最も広い地点をタッパン・ジーと呼んだ。タッパンはおそらくインディアンの一団を指し、ジーはオランダ語で「海」を意味する。
タッパン・ジー橋を架け替える理由。マルコム・ウィルソン知事タッパン・ジー橋は1955年に開通し、2017年10月6日に廃止されるまで、住民、通勤者、旅行者、商業交通にとって重要な動脈でした。橋の交通量は2016年には1日あたり約14万台に増加し、タッパン・ジー橋がサポートできるように設計された量をはるかに超えていました。交通量が多く、車線が狭く、緊急路肩がないため、危険な運転状況が発生する可能性がありました。その結果、この橋は、570マイルのスルーウェイシステムの他の部分と比較して、1マイルあたりの平均事故率が2倍になりました。近年、この橋の維持管理には数億ドルもの費用が費やされ、当面の維持管理費用は新橋建設費用に匹敵する額に達し、しかも現在の交通状況の改善は見込めなかった。ニューヨーク州高速道路公社は、約62年間の運用を経て、2017年10月6日にこの橋を廃止した。
州は通行料収入を担保に30億ドルの債券を発行してプロジェクトの費用を賄い、残りの22億ドルは労働年金基金と運輸インフラ金融革新法からの融資で賄う。
桁、床梁、および 2 面のケーブルが、長さ 745 フィート、幅 183 フィートの橋の主径間を支えています。
[E]8つの一般車線は、両側に広い路肩が設けられ、緊急車両が交通を通過できるようになる。橋の両側の路肩は、専用の急行バスレーンとして機能する。
