歴史
ベトゥウェルートの地図1985年、ヴァン・ボンデ委員会は東西輸送の将来について調査を開始した。提案された路線の主な推進者は、当時大臣であったネリー・クルースで、後に2014年まで欧州連合の委員を務めた。1992年、ドイツ政府とオランダ政府はヴァルネミュンデ条約に署名し、鉄道輸送の強化に取り組み、アムステルダムとロッテルダムからデュイスブルクまでの線路に焦点を当てた。当初の計画では、ドイツ方面へ向かう3つの支線が計画されていた。オルデンザール経由の北支線は1999年に廃止され、フェンロー経由の南支線は2004年に廃止された。また、2004年には、裁判所がヴァルブルク村近郊での大規模物流センターの建設を禁止した。
2004 年にメーテレンにベトゥウェルルートを建設
デイル近郊のベトゥウェルートを走行する、レイリオン社製189形機関車牽引の列車1988年、オランダ国営旅客鉄道会社NSは同路線の建設に着手した。2年の遅延を経て、鉄道は2007年半ばに完成した。最終的な費用は47億ユーロとなり、当初予算の23億ユーロの2倍以上、1990年の当初見積もり11億ユーロの4倍以上となった。
高額で増加し続ける費用と政府資金に対する批判により、政府は路線の民間資金調達を模索したが、成功しなかった。2007年6月16日、オランダのベアトリクス女王は、ロッテルダムとドイツ国境を結ぶ160キロメートル(99マイル)の路線の開通式を主宰した。 [ 2 ] TEN-Tと二国間協定 にもかかわらず、ドイツはベトゥウェルートに接続する路線の再建を2015年より前に完了するとは予想していなかった。 [ 3 ]
インフラストラクチャー

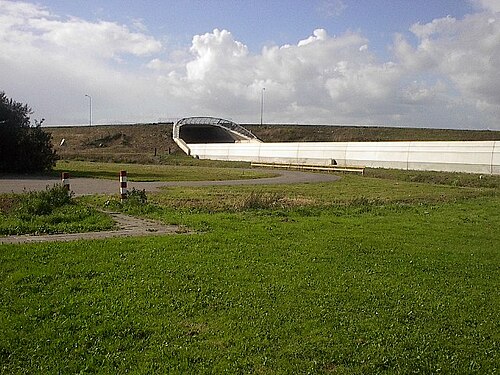

A15号線近くのベトゥウェルート用トンネル
ティール近郊の橋
ベトゥウェルートの軌跡ベトゥウェルート計画の一環として建設または再建された最も印象的なインフラには、以下のものが含まれる。
- ロッテルダムのコンテナターミナル、マースブラクテ鉄道サービスセンター、ヴァールハーフェン鉄道サービスセンター、マースブラクテ2。[ 4 ]
- ロッテルダム港の下を通る全長3キロメートル(1.9マイル)のボトレクスポートトンネルは、老朽化したボトレク橋に代わるものです。橋は予備橋として、また地域交通のために引き続き使用されています。トンネル周辺のスペースが非常に限られていたため、最初のトンネルが完成すると、トンネル掘削機はトンネル内で解体する必要がありました。その後、部品は出発地点に戻され、再組み立てされて2本目のトンネルの掘削が行われました。
- バレンドレヒトとツワインドレヒトの間にある分類場カイフフックが再建されました。[ 5 ]
- バレンデレヒト駅は、全長1.5キロメートル(0.93マイル)の構造物内に9本の線路を備えています。騒音を軽減するため、構造物の大部分は土で覆われています。その上には新しい都市公園が整備されています。駅構内では、4本の線路とそのプラットフォームにガラス屋根が設置されています。近隣の線路は2層構造で交差しています。
- アンゲレン近郊のパンネルデンシュ運河の下にトンネルが建設されました。計画されていた橋の代わりに、景観と環境を保護するために2.7キロメートル(1.7マイル)のトンネルが掘削されました。トンネルの入り口は景観に溶け込むように設計されました。トンネル自体には、運河の片側の洪水が対岸の地域を浸水させないように、両端に大きな施錠可能な扉があります。トンネルの近辺で2種の絶滅危惧動物が発見されたため、このビデオが示すように、オオサンショウウオとヒキガエルの新たな生息地が整備されました。[ 6 ]
仕様と機能
- この路線は25kV交流で電化されており、ERTMS2規格とAF軌道回路を使用して信号が送られています。電化は新しい欧州規格に適合していますが、オランダの機関車は電圧が異なるため、この路線の電力を使用できませんでした。路線のドイツ側の延長部分は新しいERTMS2規格に準拠しておらず、電圧も異なるため、線路の利用可能性が制限されていました。そのため、特注の機関車が必要となりました。最初の新仕様の機関車は2007年12月にRailion社に納入されました。
- トンネル、高架橋、その他の鉄道部分は、架線の下を二段積みコンテナ列車が通過できるように幅4.0m、高さ6.15mに設計されているが[ 7 ]、今後数年間はこの路線でそのような列車は使用されない。架線は、標準的なパンタグラフを備えた機関車に対応するために標準的な高さに設置されている。この架線と接続線の高架橋により、二段積みコンテナの使用は妨げられている。 将来的には、架線を高くすることで、二段積みが可能になり、労力や費用もそれほどかからない。
- ロッテルダムから大規模なキフフック操車場までの区間は、既存の線路が改修された。キフフックからドイツ国境近くのゼーフェナールまでの区間は新線建設が行われ、これは路線の残りの4分の3の大部分を占める。
- 線路の両側に設置された遮音パネルの全長は160キロメートル(99マイル)で、路線の全長と同じである。
- 線路沿いに設置されたロールバーは、脱線した車両が転覆するのを防ぐ。
- 5つのトンネルといくつかの屋根付き区間を合わせると、全長は20キロメートル(12マイル)になります。
- 野生動物が横断できるようにするための通路が190箇所ある。
- 踏切はなく、代わりに130の橋と高架橋がある。[ 8 ]
- ドイツ側の路線信号設備やその他のインフラが更新されれば、ベトゥヴェルートの輸送能力は各方向とも1時間あたり10本の列車となる予定だ。
使用
路線が開通したとき、プロジェクト管理者は5年以内に1日平均150本の貨物列車に達することを期待していた。[ 9 ] 運行開始後最初の6か月間は、ドイツとの接続が未完成だったことと安全装置の問題により、輸送量は少なかった。[ 10 ] 2008年から2011年にかけて利用は急激に増加した。2011年半ばまでに、ロッテルダムとドイツ国境間のすべての貨物列車の78%がベトゥワールートを利用した。残りの貨物列車は、フェンローまたはバート・ベントハイムの国境を経由するか、アーネムを経由してエメリッヒ・アム・ラインに至る在来線を利用した。[ 11 ] 2009年から、ドイツとオランダで最も重い列車である6,000トンの列車が、ベトゥワールートを使用してロッテルダム港とドイツのディリンゲンの間で鉄鉱石を輸送した。 2019年時点で、ベトゥウェルートは42億トンキロの貨物と230万キロの列車を輸送した。[ 12 ]
他のオランダの鉄道網の料金とは異なり、ベトゥーヴェ鉄道線を使用する鉄道事業者に課される料金は、列車の重量ではなく、列車の走行距離に基づいて計算されます。2008年から2011年の間に、料金は列車1キロメートルあたり1.41ユーロから2.33ユーロへと段階的に上昇しました。[ 13 ]
[ 14 ]
論争
オランダ国民、専門家、国会議員などの政治家の多くがベトゥウェルートの建設に反対した。オランダ運輸・公共事業・水管理省には、北部支線だけでも14,000件の苦情が寄せられ、1999年に中止された。数十の活動家グループの一つである緑の戦線( GroenFront! ) [ 15 ]は、1999年から2001年にかけて35件の衝突を引き起こした。[ 16 ] 大学教授や公的機関は、ベトゥウェルートに関する政府と大臣の役割を厳しく批判した。
ベトゥウェルートに関する主な懸念事項は以下のとおりです。
- 費用- 当初予算23億ユーロであっても、経済的実現可能性については多くの議論があった。民間投資家を誘致するという当初の期待は全く根拠のないものだったことが判明した。2000年、会計検査院は、ベトゥウェルートの費用、環境への影響、利用状況に関する政府の予測が非現実的であり、費用管理も不十分であったとして政府を非難した。同院は、河川輸送の促進を現実的な代替案として検討すべきだったと指摘した。2004年、中央計画局(経済政策分析局)は、この路線の建設は決して採算が取れないと結論付けた。
- 景観- この路線は、ランドスタット地方の「緑の心臓部(Groene Hart )」とベトゥウェ地方を通過します。鉄道建設によって両地域が被害を受けるのではないかという懸念がありました。「緑の心臓部」は、オランダの大都市に囲まれた、比較的田園地帯に近い地域です。「ベトゥウェ」は、オランダの主要河川沿いに広がる、人口密度の低い緑豊かな地域です。どちらの地域も、典型的なオランダの干拓地の景観を呈しています。当初の計画に対する反対により、追加のトンネル建設が必要となり、建設予算がさらに増加しました。
- 環境問題― 多くの環境保護活動家や近隣住民は、騒音、危険な化学物質の流出、動物の生息地の分断などを懸念し、新路線の建設に強く反対した。これに対し、追加の遮音パネル、トンネル、野生動物用の通路などが建設された。
- 代替案- 会計検査院が2000年の報告書で結論付けたように、河川輸送は当時も今も現実的な代替案である。河川輸送は、より安価で、より柔軟で、より安全で、それほど遅くもない。オランダのバージ船団はヨーロッパで最大かつ最も近代的なものの1つであり、[ 17 ]最小限の政府投資でドイツの工業地帯に貨物を輸送することができる。メルウェデ川、ワール川、ライン川、マース川(マース川)、アイセル川、レック川の一部 を含むオランダの主要河川は、ベトゥウェルートとほぼ並行して流れている。同様に、混雑しているものの優れた高速道路であるA15号線は、鉄道と95キロメートル(59マイル)並行している。
この論争セクションのいくつかの部分については、オランダの科学的調査に基づいている。[ 18 ]
参考文献
この記事のいくつかの部分は、 「ベトゥヴェルートの意思決定プロセスと建設、1985年~2007年」(ドイツ語)に基づいています。2008年5月17日にオリジナルからアーカイブされました。
- ↑ 「Betuweroute と TEN ネットワーク」(PDF) 。2011 年 11 月 13 日に取得。
- ↑ 「ベトゥウェルート初の貨物列車」。Dutchnews.nl。2007年6月18日。 2011年11月13日閲覧。
- ↑ 「ドイツはベトゥウェリンを無視」 .オランダニュース.nl。 2007-09-05 。2011 年 11 月 13 日に取得。
- ↑ 「鉄道インフラの拡張と輸送能力」。2011年7月15日にオリジナルからアーカイブ済み。2010年10月31日に取得。
- ↑ウェブサイト 鉄道貨物情報。「Kijfhoek レイアウト図」(PDF) (オランダ語) 。2009年 6 月 5 日に取得。
- ↑ 「イモリの新しい生息地についての短いビデオ(オランダ語)」。Betuweroute.nl 。 2011年11月13日取得。
- ↑ 「ベトゥワールート複線貨物線 - 鉄道技術」。
- ↑ Betuweroute の機能 ( 2007 年 12 月 15 日、Wayback Machineにアーカイブ) オランダ語
- ↑ 「Keyrail の FAQ」。Keyrail.nl。2009年4月12日のオリジナルからアーカイブ済み。2011年11月13日に取得。
- ↑ 「ベトゥウェルートの限界使用」。オランダニュース.nl。 2007-08-01 。2011 年 11 月 13 日に取得。
- ↑ハーフヤルベリヒトのキーレール、2011 年 8 月。
- ↑オランダでの Ontwikkeling spoorgoederenverkeer 2019 vergelekenmet 2018 prorail.nl
- ↑開始ルート: mit Schwierigkeiten を開始します。場所:シュヴァイツァー・アイゼンバーン・レビュー。 No. 8/9、2007、 ISSN 1022-7113、S.382。
- ↑ Halfjaarbericht のキーレール、2010 年 8 月、 Jaardienstverdeling のキーレール、2011 年 5 月。
- ↑ 「Vrienden van GroenFront! | EarthFirst! オランダ支援グループ」 . Groenfront.nl. 2004 年 8 月 31 日にオリジナルからアーカイブされました。2011 年 11 月 13 日に取得。
- ↑ 1999年から2001年にかけての緑戦線によるベトゥウェルートに対する35の行動。 2007年6月29日にウェイバックマシンにアーカイブ済み。オランダ語
- ↑河川輸送:市場調査 2006年 2007年10月22日、Wayback Machineにアーカイブ済みオランダのバージ船団は、ライン川とマース川流域の総トン数の50%以上を占めている(p42)。また、ドイツ船団に次いで2番目に近代的な船団である(p55)。(オランダ語)
- ↑鉄道輸送と河川輸送の比較。コスト、安全性、環境に関する科学的調査。 2005年12月17日にWayback Machineにアーカイブ済み。オランダ語
外部リンク
- パナーデンシュ・カナールの下のトンネル(オランダ語)
- ベトゥヴェルートの意思決定プロセスと建設、1985年~2007年(ドイツ語)
