クリティカルパス法(CPM)またはクリティカルパス分析(CPA)は、一連のプロジェクト活動のスケジュールを立てるためのアルゴリズムです。 [ 1 ]クリティカルパスは、依存する活動の最長区間を特定し、開始から終了まで完了するのに必要な時間を測定することによって決定されます。 [ 2 ]これは、プログラム評価レビュー技法(PERT)と併用されることがよくあります。
CPMは、1950年代後半にデュポンのモーガン・R・ウォーカーとレミントン・ランドのジェームズ・E・ケリー・ジュニアによって開発されたプロジェクトモデリング手法です。[ 3 ]ケリーとウォーカーは1989年にCPMの開発に関する思い出を語りました。[ 4 ]ケリーは「クリティカルパス」という用語を、ほぼ同時期にブーズ・アレン・ハミルトンと米国海軍によって開発されたPERTの開発者に帰属させました。[ 5 ]クリティカルパスとして知られるようになったものの前身は、1940年から1943年の間にデュポンによって開発され、実践され、マンハッタン計画の成功に貢献しました。[ 6 ]
クリティカルパス分析は、建設、航空宇宙および防衛、ソフトウェア開発、研究プロジェクト、製品開発、エンジニアリング、プラント保守など、あらゆる種類のプロジェクトで一般的に使用されています。相互依存する活動を持つプロジェクトであれば、この数学的分析方法を適用できます。CPMは、1966年にニューヨーク市の旧ワールドトレードセンターツインタワーの建設という大規模な超高層ビル開発で初めて使用されました。オリジナルのCPMプログラムとアプローチはもはや使用されていませんが[ 7 ]、この用語は一般的にプロジェクトネットワークロジック図を分析するために使用されるあらゆるアプローチに適用されます。
CPM [ 8 ] [ 9 ]を使用するための基本的な手法は、以下の要素を含むプロジェクトのモデルを構築することです。
これらの値を使用して、CPM は計画されたアクティビティから論理的な終点またはプロジェクトの終了までの最長パス、およびプロジェクトを長くすることなく各アクティビティを開始および終了できる最も早い時間と最も遅い時間を計算します。このプロセスにより、どのアクティビティが「クリティカル」(つまり、最長パス上にある)で、どのアクティビティにフロート/スラックがない、または「トータルフロート」がゼロ(つまり、プロジェクトを長くすることなく遅延できない)かが決定されます。プロジェクト管理では、クリティカル パスとは、フロートの有無に関わらず、プロジェクト ネットワーク アクティビティの合計が最長の全体期間になるシーケンスです。これにより、プロジェクトを完了できる最短時間が決定されます。「トータルフロート」(未使用時間)は、クリティカル パス内で発生する可能性があります。たとえば、プロジェクトがソーラー パネルをテストしていて、タスク「B」が「日の出」を必要とする場合、テスト アクティビティのスケジュール制約として、日の出の予定時刻まで開始しないという制約が考えられます。このイベントを待つ必要があるため、日の出前のそのパス上のアクティビティのスケジュールにデッド タイム(トータルフロート)が挿入される可能性があります。このパスは、制約によって生成されるトータルフロートを含めると、実際にはパスが長くなります。トータルフロートは、プロジェクト全体の最短期間の一部です。言い換えれば、制約より前のクリティカルパス上の個々のタスクは、クリティカルパスを長くすることなく遅延できる可能性があります。これはそのタスクのトータルフロートですが、制約によってプロジェクト期間に追加される時間は、実際にはクリティカルパスの遅延、つまり各クリティカルパスアクティビティと制約によってプロジェクト期間が延長される量です。
プロジェクトには、複数の並行する準クリティカルパスが存在する可能性があり、タスクの一部または全部にフリーフロートやトータルフロートが設定されている場合があります。クリティカルパスよりも所要時間が短い、ネットワーク上の別の並行パスは、サブクリティカルパスまたは非クリティカルパスと呼ばれます。サブクリティカルパス上のアクティビティは、プロジェクト期間を延長しないため、遅延要因にはなりません。
CPM分析ツールを使用すると、プロジェクトの論理的な終点を選択し、その終点に付随する最長の活動系列(最長パス)を迅速に特定できます。これらのツールは、プロジェクトの開始日(または現在のステータス日)から選択した論理的な終点まで流れるカスケード状のウォーターフォールとして、クリティカルパス(必要に応じて準クリティカルパス活動も)を表示できます。

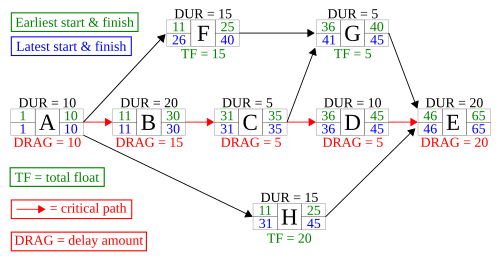

アクティビティ・オン・アロー図(PERT図)は今でも一部で使用されていますが、一般的にはアクティビティ・オン・ノード図に取って代わられています。アクティビティ・オン・ノード図では、各アクティビティがボックスまたはノードとして表示され、矢印は先行アクティビティから後続アクティビティへの論理的な関係を表します。これは、ここに示した「アクティビティ・オン・ノード図」に示されています。

この図では、アクティビティ A、B、C、D、E がクリティカル パスまたは最長パスを構成し、アクティビティ F、G、H はそれぞれ 15 日、5 日、20 日の余裕時間(フロート)があり、クリティカル パスから外れています。クリティカル パスから外れたアクティビティには余裕時間があるため、プロジェクトの完了を遅らせることはありませんが、クリティカル パス上のアクティビティは通常、クリティカル パス ドラッグ、つまりプロジェクトの完了を遅らせます。クリティカル パス アクティビティのドラッグは、次の式を使用して計算できます。
これらの結果(ドラッグ計算を含む)により、管理者はプロジェクトを効果的に管理するための活動に優先順位を付け、クリティカルパス上の活動を剪定したり、「ファストトラッキング」(つまり、より多くの活動を並行して実行すること)や「クリティカルパスの短縮」(つまり、リソースを追加してクリティカルパス上の活動の期間を短縮すること)によって、プロジェクトの計画されたクリティカルパスを短縮することができます。
クリティカルパスドラッグ分析は、厳密なプロジェクト指向のコンテキスト以外のプロセスにおけるスケジュールの最適化にも使用されており、例えば、この手法と指標を使用して遅延要因を特定して軽減し、それによって組立リードタイムを短縮することで製造スループットを向上させるために使用されています。[ 10 ]
「クラッシュ期間」とは、アクティビティをスケジュールできる最短時間を指す用語です。[ 11 ]これは、より多くのリソースをそのアクティビティの完了に振り向けることで達成でき、結果として費やす時間が短縮され、スピードが重視されるため、多くの場合、作業の質が低下します。[ 12 ] クラッシュ期間は通常、コストとアクティビティ期間の間の線形関係としてモデル化されますが、多くの場合、凸関数または階段関数の方がより適切です。[ 13 ]
当初、クリティカルパス法は、終端要素間の論理的依存関係のみを考慮していました。その後、アクティビティベースのリソース割り当てと呼ばれるプロセスや、リソース平準化やリソース平滑化などのリソース最適化技術を通じて、各アクティビティに関連するリソースを含めることができるように拡張されました。リソース平準化されたスケジュールには、リソースのボトルネック(つまり、必要な時間にリソースが利用できないこと)による遅延が含まれる可能性があり、以前は短かったパスが最長または最も「リソースクリティカル」なパスになる可能性がありますが、リソース平滑化されたスケジュールは、フリーフロートとトータルフロートのみを使用することで、クリティカルパスへの影響を回避します。[ 14 ]関連する概念として、リソース制約による予期せぬ遅延からアクティビティとプロジェクトの期間を保護しようとするクリティカルチェーンがあります。
プロジェクトのスケジュールは定期的に変更されるため、CPMはスケジュールの継続的な監視を可能にし、プロジェクトマネージャーが重要な活動を追跡できるようにするとともに、重要でない活動が総余裕時間を超えて遅延し、新たなクリティカルパスが発生してプロジェクトの完了が遅れる可能性を警告します。さらに、この手法はPERTとイベントチェーン手法を用いて、確率的予測の概念を容易に組み込むことができます。
クリティカルパス法を用いて作成されたスケジュールは、時間の計算に見積もりを用いるため、必ずしも正確に実現されるとは限りません。1つの間違いでも、分析結果が変わってしまう可能性があります。見積もりを鵜呑みにし、変更に迅速に対応しないと、プロジェクトの実施に支障をきたす恐れがあります。しかし、クリティカルパス分析の構造上、変更によって生じた当初のスケジュールからの差異を測定し、その影響を軽減または調整することが可能です。実際、プロジェクトの事後分析において重要な要素の一つが「アズ・ビルド・クリティカルパス」(ABCP)です。これは、計画されたスケジュールと実際に実施された最終スケジュールとの間の変更の具体的な原因と影響を分析するものです。
クリティカルパス法は、建設プロジェクトの計画、管理、および実施の統制において広く使用されています。「竣工クリティカルパス分析」と呼ばれる手法は、プロジェクトの完了遅延の原因を評価するためにも使用できます。特に、遅延要因が複数あり、補償や損害賠償の目的で責任を確立する必要がある場合に有効です。しかし、竣工CPAを法的文脈で使用することは、例えばスコットランドの裁判事件であるCity Inn Ltd. v Shepherd Construction (2007)で批判されています。これは、容易に発生する誤りによって「分析全体が無効になる」可能性があるためです。[ 15 ]
HSE Contractorsなどの独立系コンサルタント会社は、現代の建設プロジェクトにおけるCPMスケジューリングの説明と適用方法を提供している。[ 16 ]
現在、業界ではCPM方式のスケジューリングを採用したソフトウェアソリューションがいくつか利用可能です。プロジェクト管理ソフトウェアの一覧を参照してください。現在、ほとんどのプロジェクト管理ソフトウェアで使用されている方法は、スタンフォード大学のジョン・フォンダールによって開発された手動計算アプローチに基づいています。[ 17 ]
