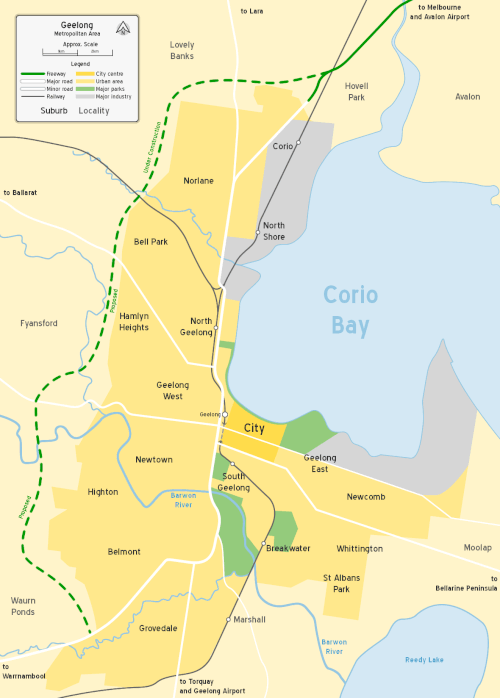

ジーロング環状道路(旧称ジーロングバイパス、ジーロングアウターフリーウェイ、正式にはプリンセスフリーウェイウェスト[2]の一部)は、オーストラリアのジーロング西部郊外のコリオのプリンセスフリーウェイからウォーンポンズのプリンセスハイウェイまでを結ぶ高速道路環状道路である。また、バララット方面のミッドランドハイウェイやハミルトンハイウェイにも接続している。
歴史
ジーロングの環状道路に関する最初の計画の1つは、当時のジーロング地域計画局が報告書を発表した1969年3月7日に遡ります。報告書では、環状道路の建設は最大15年遅れる可能性があると述べられていました。[3]
1970年代半ば、コリン・K・アトキンスOAMが議長を務めるジーロング地域計画局は、ジーロング交通計画を後援し、その地域の主要道路建設の選択肢をいくつか検討した。1つは、ラトローブ・テラスの線に沿ってジーロング・ウェストとチルウェルを通る南北のフリーウェイを建設すること、もう1つは、99軒の住宅を取得してアバディーン・ストリートを主要道路にアップグレードすることだった。[3]市の郊外を通るフリーウェイ建設は、住民の反対により拒否された。最終計画では、後にジーロング環状道路となる道路の建設を主張したが、ラトローブ・テラスを4車線の幹線道路にすることも提案された。[4]
1979年、メルボルンの企業がワンダナハイツで音響テストを実施し、高速道路の影響を確認した。[3]路線計画は1979年に最終決定され、数年間にわたり メルウェイの 街路案内に高速道路案として掲載された。
ジーロング中心部の交通量の増加により、1989年初頭にラトローブ・テラスは主要幹線道路に転換され、北端にはジーロング・メルボルン鉄道線に橋が架けられ、南端にはバーウォン川にジェームズ・ハリソン橋が架けられました。[5]
道路分類
2004年道路管理法[6]の可決により、ビクトリア州の主要幹線道路の総合的な管理と開発の責任がVicRoadsに委ねられました。2012年にVicRoadsは、この道路をプリンセス・フリーウェイ・ウェスト(フリーウェイ1500号線)の一部として宣言し、コリオのコリオ・ウォーン・ポンズ道路(プリンセス・ハイウェイ)からウォーン・ポンズまでを結んでいます。[2]
セクション
このプロジェクトは2007年2月20日に ジーロング環状道路に改名された。[7]
ジーロング環状道路の建設は 2006 年初頭に始まり、ウォーン ポンズまでの高速道路部分は 2009 年に完成する予定です。当初、ビクトリア州政府と連邦政府から合計 3 億 8,400 万ドルが、プロジェクトの最初の 3 つのセクションの資金として拠出されました。
ジーロング環状道路(高速道路タイプ)は、次の 3 つのセクションで建設される予定でした。
- セクション1:プリンセスフリーウェイ、コリオからミッドランドハイウェイ、ベルポストヒルまで[8]
- セクション2:ミッドランドハイウェイ、ハムリンハイツからハミルトンハイウェイ、フィアンズフォードまで[9]
- セクション3:ハミルトンハイウェイ、フィアンズフォードからプリンセスハイウェイ、ウォーンポンズまで[10]
セクション3の提案ルートについては地元で多くの議論がありました。[11]最終決定は2006年7月7日に行われ、建設は2007年9月に開始されました。[12]最終的には、ジーロング環状道路が開通したときには通行料は無料と決定されました。
セクション 1 と 2 は、2008 年 12 月 14 日日曜日に公式に開通しました。[13]開通前の 2 日間の大雨により開通が危ぶまれましたが[14]、嵐が止んだため予定通りに進みました。[15] 2 つのセクションは、ビクトリア州首相ジョン・ブランビーによって開通しました。 [ 16]首相は、道路の第 2 ステージにある目玉の橋を、ジーロングのユーティリティ ビークルの発明者として知られているフォード オーストラリアのエンジニアに敬意を表して「ルイス バンド橋」と命名すると発表した。[17]セクション 3 は 2009 年 6 月に開通しました。 [18] [19]

- セクション 4 : 3 つのサブセクションに分割されます。
- ステージ 4A (ジーロング リング ロードからアングルシー ロードへの接続)
- ステージ 4B (アングルシー ロードからプリンセス ハイウェイ ウェストへの接続)
- ステージ 4C (サーフ コースト ハイウェイ接続、後にバーニップ ブルバードに改名)
2007年10月、2007年連邦選挙運動中、労働党は道路の第4段階に1億750万ドルを約束した。これは、9月に約束した第4A段階の6250万ドルに加えて、第4B段階の4500万ドルで構成されていた。[20] 2008年5月、第4A段階と第4B段階はゴーサインが出て、ジョン・ブランビー州首相は、以前の州政府による第4A段階の6300万ドルの資金に加えて、第4B段階に6500万ドルの資金提供を発表した。ウォーン・ポンズのプリンセス・ハイウェイから始まり、ハムズ・ロード近くのアングルシー・ロードからブルー・サークル採石場を通り、ドレイトンズ・ロード近くのプリンセス・ハイウェイまで走る。[21]セクション4Aは2011年12月にオープンし、[22]セクション4Bは2013年2月にオープンしました。[23]
州政府と連邦政府は、それぞれ1億1000万ドルを投じて、プリンスハイウェイをウィンチェルシーまで複線化することを約束した。[24]この道路をサーフコーストハイウェイに接続する追加段階も調査された。[25]この段階(セクション4C)は、予定より6か月早い2015年6月3日に開通し、[26] [27]後に、1800年代にジーロングのコミュニティでよく知られた地元のワタウルング人、ウィレム・バー・ニップにちなんで、バーニップ・ブールバードと公示された。 [28]
ブロデリック・ロード(コリオ)からチャーチ・ストリート(ハムリン・ハイツ)までの高速道路沿いには、自転車と歩行者用の共用通路も建設されている。[29] 400万ドルの費用をかけて建設されたこの歩道は、チャーチ・ストリートとフィアンズフォード・コモンの間に短いミッシングリンクがあるため、ジーロングの自転車ネットワークには接続されない。[30]
未来
セクション5またはベラリンリンクとして知られる環状道路の将来的な延伸が提案されており、これはジーロング環状道路をバアニップ・ブールバードからポーターリントン・ロードまで延伸するものである。2017年以来、ビクトリア州政府は将来の延伸のための好ましい配置を決定するための初期計画に取り組んできたが、このセクションが短期間で建設される可能性は低い。[31]コミュニティ協議は2021年12月に行われた。[32] 2024年4月現在[アップデート]、リンクはまだ計画および開発中である。
工事



セクション 1 と 2
10.5 km (6.5 mi) [33]区間 1 の設計および建設契約は、2005 年 11 月にAbigroupに1 億 3,480 万ドルで発注されました。[29]建設工事は 2006 年 2 月 17 日に開始されました。区間 2 は、2 つの別々の設計および建設契約によって納品されました。4.5 km (2.8 mi) の高速道路の契約は Cut and Fill Pty Ltd に 3,170 万ドルで発注され、FRH (現在の Fulton Hogan) は Moorabool River 橋の 1,550 万ドルの契約を獲得しました。区間 2 の建設工事は 2006 年 9 月 27 日に開始されました。[29]
ベルポストヒルのクリーマリーロード高架は、2007年1月に開通したプロジェクトの最初の主要部分でした(いくつかの小さなアクセス道路の迂回はそれ以前に完了していました)。ブロデリックロード高架は2007年11月に開通しました。[34]ムーラブル川にかかる200メートルの橋は、プロジェクトで最大のもので、2008年3月6日に最終スパンが設置されました。橋には70本の梁と12本の橋脚があります。[35]
2007年にビクトリア州道路局は第1区間は2008年2月までに完成する予定としていたが、その時点では完成は2008年半ばまで延期されていた。[36]この時までに第2段階の土工が完了し、70万立方メートルの土が移動され、防音壁の設置と造園工事が開始されていた。
2008年5月までに、道路の第1段階と第2段階の完成は11月まで延期され、ビクトリア州道路局は「ここ数週間の雨と寒さのため、路面の舗装ができなかった」と述べた。このとき、ビクトリア州政府は、ニコラス・ケイジ主演の映画「ノウイング」の飛行機墜落シーンを、コリオの未完成道路で撮影することを許可した。[37]
地元警察は、道路が段階的に開通し、ドライバーが交通量の多い大型車両には適さない一時的な近道を使用していることに懸念を表明した。[38]
2008 年 12 月 14 日に道路が開通した時点で、セクション 1 と 2 の建設は実質的に完了しました。
セクション3
セクション3の1億830万ドルの設計・建設契約は、2007年7月25日にアビグループに授与された。セクション3の工事には、7.5キロメートルの高速道路、470万立方メートルの土の輸送、バーウォン川にかかる長さ110メートルの2つの橋の建設が含まれる。[39]セクション3の建設は2007年9月14日に開始された。[40]
2008年2月までに、バラブル通りの北と南に55万立方メートルの土が運ばれ、ワンダナ通りのアーチ構造物の基礎工事が完了した。[36]セクション3は当初2009年後半に完成する予定だったが[41]、2009年6月初旬にセクション3は6ヶ月早い2009年6月14日にオープンすると発表された。[18]
セクション4A
セクション4Aの設計および建設契約は、2008年12月16日にフルトン・ホーガン社に6170万ドルで発注された。建設は2009年3月に始まり、2011年末に完了した。[22]
経済的利益
高速道路は通勤者や貨物トラックの燃料と移動時間を節約します。
ジーロング環状道路の完成は、この地域に大きな経済的利益をもたらすと期待されていました。道路の西側の約582ヘクタール(1,440エーカー)の土地が新しい工業用地として利用されることが決まっていますが、[42]ラブリーバンクス地域の近隣住民が2つのサービスステーションの開発に反対しており、将来の開発に若干の暗雲が漂っています。
批判
ジーロング環状道路の建設に反対する人々の中には、この道路がジーロングの道路生態系に組み込まれることで、ジーロング地域の環境条件に悪影響を与えるのではないかと懸念する者もいた。その懸念の 1 つは、「ジーロングとコリオ湾地域で数百万トンの二酸化炭素と一酸化炭素による汚染が発生する」という点であった。[引用が必要]
しかし、全体的な違いはそれほど大きくない可能性が高い。なぜなら、以前はメルボルン ロード/ラトローブ テラス/ジェームズ ハリソン ブリッジ/セトルメント ロード/ハイ ストリート/プリンス ハイウェイウェスト回廊を経由してジーロングの中心部を通過していた交通が、今後はジーロング リング ロードを通過するため、市内で最も人口密度の高い地域から交通が排除され、ジーロング住民の大半にとって環境条件が改善されるからである。ジーロング リング ロードの建設が環境に悪影響を与えることを示す環境調査は行われていない。[要出典]
高速道路のすぐ近くの住民が、多くの地方道路の分断により快適さを失ったことも批判の対象となったが、これらの道路のほとんどは、既存の道路の改良や新しい道路の追加によって再接続された。[要出典]
このプロジェクトに対する主な反対は、環境問題とはまったく関係がなかった。[要出典] 1991 年に VicRoads は独自の調査を実施し、セクション 3 ルートを利用する計画を断念し、アバロン ロードからコリオ湾を横切ってポイント ヘンリーまで、そしてバーウォン川渓谷に沿ってサーフ コースト ハイウェイ、アングルシー ロード、プリンセス ハイウェイ ウェストまでバイパスする計画を採用することを決定した。[要出典]
ビクトリア州道路局の決定により、プリンセス・ハイウェイ・ウェストからアングルシー・ロードまでの南側の高速道路保留地は廃止され、ビクトリア州道路局とサウス・バーウォン評議会の承認を得て住宅用地として開発されました。
その後 11 年間、多くの人々が、特にワンダナ ドライブからプリンス ハイウェイ ウェストまでのルート沿いに家を建てました。その後、2001 年にビクトリア州政府はジーロング バイパスのオプションを調査するプロジェクトを開始しました。このプロジェクトには、運営委員会、技術委員会、コミュニティ協議委員会が関与しました。18 か月後、参加者に提供された情報に基づく予想では、ビクトリア道路が推奨するルートが推奨されるだろうとされていました。ほとんどすべての[引用が必要]が驚いたことに、ウェストコネクト (廃止されたセクション 3 [引用が必要]を含むジーロングの西へのルート)が推奨されました。ずっと後になって、誰かが東ルートの費用を片道 2 車線の高速道路建設として再計算していたことが判明しました。そのような建設は正当化されていなかったにもかかわらず[引用が必要]、再計算によって東ルートは不採算になりました。[引用が必要]
リングロード保護区の近くに建設した人々から直ちに反対が起こりました。VicRoads は 4 つの代替ルートを提案しましたが、その結果、オプション 2 と 3 の近くに住む人々からさらなる反対が起こりました。
2005 年 5 月、ビクトリア州計画委員会とビクトリア道路局との間で環境影響プロセスをめぐる交渉が行われていた際、計画委員会はビクトリア道路局に対し、検討すべきオプションを最小限に抑えるよう要請しました。ビクトリア道路局は、オプション 3 が最善のオプションであったにもかかわらず、オプションを 1 と 2 に減らすことでこれに応じました [ 引用が必要 ] 。その結果、EES プロセス中に、オプション 3 の検討に関して計画委員会に多大な圧力がかけられました [ 引用が必要 ]が、委員会は、オプション 1 も 2 も検討中の基準を満たさない場合にのみ、オプション 3 を検討することに同意しました[引用が必要] 。その勧告では、 オプション 1 も 2 も基準を満たしていないにもかかわらず[引用が必要]。計画委員会は、オプション 1 に加えて、オプション 1 の問題 (アングルシー ロードなどに接続する場所がなく、商業地区の真ん中で終わっているという事実を含む) を克服するためのさらなる作業を検討する緊急の必要性を勧告しました。
その結果、アングルシー ロードからプリンセス ハイウェイ ウェストへのルートの推定コストは 6 億 1,800 万ドルとなり、オプション 3 にアングルシー ロードへの接続を加えたコストよりも約 2 億ドル高くなります。[引用が必要]また、ルートの長さがオプション 1 よりも 3 km (2 マイル) 長いこと、貨物輸送のほとんどが西から来ること、[引用が必要]、また、このルートではトラックがワウン ポンズ バレーへの坂を下ってからまた戻る必要があること[引用が必要]から、ユーザーにかかる追加コストは年間約 1,000 万ドルになります。[引用が必要]最後に、リング ロードから 160 メートル以内に約 360 世帯が位置し、騒音やディーゼル エンジンの粒子状物質による汚染にさらされていますが、オプション 3 のルートでは 160 メートル以内に 10 世帯しかいなかったでしょう。[引用が必要]
出口とインターチェンジ
ジーロング リング ロードとバーニップ ブールバードは両方とも、グレーター ジーロング市の 地方自治体区域内に完全に位置しています。
ジーロング環状道路
バーニップ大通り
ギャラリー
-
ミッドランド ハイウェイからセクション 2 に沿って南を眺め、ルイス バンド橋とウォーン ポンド方面を眺めます。
-
ハミルトン ハイウェイからセクション 3 に沿って南を眺め、バーウォン川の交差点とバラブル丘陵の登り坂の方向を眺めます。
参照
参考文献
- ^ abcd 「Geelong Ring Road」(地図). Google マップ. 2022年1月21日閲覧。
- ^ abc VicRoads. 「VicRoads – 公道登録簿(パートA)2015」ビクトリア州政府、p. 21。2020年5月1日時点のオリジナルよりアーカイブ。 2021年10月19日閲覧。
- ^ abc ピーター・ベッグ(1990年)。『ジーロング - 最初の150年』。グローブ・プレス。ISBN 0-9592863-5-7。
- ^ ジーロング交通計画、公開討論ペーパー第3号、交通。ジーロング:ジーロング地域計画局。1975年1月。157ページ。
- ^ 「Rail Geelong: Latrobe Terrace」 。 2007年7月1日閲覧。
- ^ ビクトリア州政府。「2004年道路管理法」(PDF)。ビクトリア州政府。2021年10月18日時点のオリジナルよりアーカイブ(PDF) 。 2021年10月19日閲覧。
- ^ 「VicRoads - Geelong BypassがGeelong Ring Roadに改名」(PDF) 。 2016年1月30日時点のオリジナル(PDF)よりアーカイブ。 2007年5月8日閲覧。
- ^ 「VicRoads - Section 1 map」(PDF) 。 2007年9月30日時点のオリジナル(PDF)からアーカイブ。 2007年5月8日閲覧。
- ^ 「VicRoads - Section 2 map」(PDF) 。 2007年9月27日時点のオリジナル(PDF)からアーカイブ。 2007年5月8日閲覧。
- ^ 「VicRoads - Section 3 map」(PDF) 。 2007年9月27日時点のオリジナル(PDF)からアーカイブ。 2007年2月6日閲覧。
- ^ VicRoads - セクション 3 の事実 2007 年 9 月 4 日にWayback Machineにアーカイブ
- ^ 「コステロとブランビーがジーロングのロードステージを開始」ABCニュース、2007年9月14日。 2009年4月16日閲覧。
- ^ 「Geelong Ring Road: 一般公開」YouTube 2008年12月14日2009年4月16日閲覧。
- ^ 「雨のためリングロードファミリーデーは中止」Geelong Advertiser 2008年12月13日2009年4月16日閲覧。
- ^ 「Geelong Advertiser Ring Road Ride-Run に青信号」Geelong Advertiser 2008年12月14日2009年4月16日閲覧。
- ^ 「リングロードが営業開始」Geelong Advertiser 2008年12月15日2009年4月16日閲覧。
- ^ 「BrumbyがGeelong Ring Roadの開通を宣言」Geelong Advertiser 2008年12月14日2009年4月16日閲覧。
- ^ ab Jeff Whalley (2009年6月5日). 「環状道路は6月14日に開通予定」. Geelong Advertiser . geelongadvertiser.com.au. 2012年9月28日時点のオリジナルよりアーカイブ。 2009年6月5日閲覧。
- ^ Jeff Whalley (2009年6月15日). 「環状道路第3段階が開通し、ジーロングの通勤者に喜び」. Geelong Advertiser . geelongadvertiser.com.au. 2012年10月8日時点のオリジナルよりアーカイブ。 2010年4月30日閲覧。
- ^ 「ALP、ジーロング環状道路に1億750万ドルを投入」The Age . theage.com.au. 2007年10月19日. 2008年7月18日閲覧。
- ^ Rebecca Tucker (2008 年 12 月 17 日)。「新しい Geelong Ring Road 契約が締結」。Geelong Advertiser。geelongadvertiser.com.au。2008年12月 17 日閲覧。
- ^ ab 「VicRoads Annual Report 2011-12」。VicRoads。メルボルン:ビクトリア州政府図書館サービス。2012年9月18日。6ページ。
- ^ 「VicRoads 年次報告書 2012-13」。VicRoads。メルボルン:ビクトリア州政府図書館サービス。2012年8月27日。20ページ。
- ^ Jeff Whalley (2008 年 5 月 9 日)。「環状道路は、複製された Princes Highway に接続される」。Geelong Advertiser。geelongadvertiser.com.au。2008年7月 18 日閲覧。
- ^ Daniel Breen (2008年5月10日). 「Geelong Ring Roadの新たな段階に自信の輪」Geelong Advertiser . geelongadvertiser.com.au . 2008年7月18日閲覧。
- ^ 「9000万ドルのBaanip Boulevardが早期に公式オープン」Geelong Advertiser 2015年6月3日2021年12月17日閲覧。
- ^ 「VicRoads 年次報告書 2014-15」。VicRoads。メルボルン:ビクトリア州政府図書館サービス。2015年9月3日。13ページ。
- ^ 「VicRoads Annual Report 2015-16」。VicRoads。メルボルン:ビクトリア州政府図書館サービス。2016年9月2日。29ページ。
- ^ abc 「GEELONG BYPASS SECTION 2 OFFICIALLY LAUNCHED」。メディアリリース:公共交通大臣。legislation.vic.gov.au。2006年9月27日。2009年6月16日時点のオリジナルよりアーカイブ。 2008年7月18日閲覧。
- ^ Bicycle Victoria. 「Geelong Bypass Project」. bv.com.au. 2008年7月20日時点のオリジナルよりアーカイブ。2008年7月18日閲覧。
- ^ 「Geelong Ring Road Extension (Bellarine Link)」。ビクトリア州主要道路プロジェクト。roadprojects.vic.gov.au。2017年。 2020年7月13日閲覧。
- ^ Build、Victoria's Big(2023年6月26日)。「Geelong Ring Road Extension(Bellarine Link)」。Victoria's Big Build 。 2024年4月24日閲覧。
- ^ 「AusLink Projects: Geelong Ring Road」。auslink.gov.au。2008年7月21日時点のオリジナルよりアーカイブ。2008年7月18日閲覧。
- ^ Lauren Pike (2007 年 11 月 28 日). 「環状道路が第一歩を踏み出す」. Geelong Advertiser . geelongadvertiser.com.au . 2008 年7 月 18 日閲覧。
- ^ Jeff Whalley (2008 年 3 月 7 日)。「国会議員が環状道路のマイルストーンを見るために首をかしげる」Geelong Advertiser。geelongadvertiser.com.au。2008年7 月 18 日閲覧。
- ^ ab Jeff Whalley (2008年2月15日). 「環状道路の遅延に橋を架ける」Geelong Advertiser . geelongadvertiser.com.au . 2008年7月18日閲覧。
- ^ “Geelong filming of Nicholas Cage movie delayed”. Geelong Advertiser . geelongadvertiser.com.au. 2008年4月29日. 2012年2月26日時点のオリジナルよりアーカイブ。 2008年7月6日閲覧。
- ^ Clive Dorman (2008 年 5 月 2 日)。「トップ交通警官、ジーロング環状道路の部分開通に懸念」Geelong Advertiser、geelongadvertiser.com.au。2008年7 月 18 日閲覧。
- ^ 「GEELONG RING ROAD SET FOR STAGE 3」。メディアリリース:道路港湾大臣。legislation.vic.gov.au。2007年7月25日。2007年9月24日時点のオリジナルよりアーカイブ。2008年7月18日閲覧。
- ^ 「ジーロング環状道路の次の段階に青信号」。メディアリリース:首相官邸。legislation.vic.gov.au。2007年9月14日。 2008年7月18日閲覧。
- ^ Clive Dorman (2008 年 5 月 8 日)。「Geelong Ring Road slowed down by impending Winter」Geelong Advertiser . geelongadvertiser.com.au . 2008 年7 月 18 日閲覧。
- ^ 「ジーロング、環状道路の雇用問題で低速車線に」Geelong Advertiser 2009年4月14日2009年4月16日閲覧。
外部リンク
- Vicroads – セクション 1 に関する情報 2007 年 6 月 14 日にWayback Machineにアーカイブされました
- Vicroads – セクション 2 に関する情報
- Vicroads – セクション 3 に関する情報
- VicRoads ジーロング環状道路プロジェクト情報
- ジーロング リング ロード – セクション 1、アビグループ
- ジーロング リング ロード – セクション 2、Cut & Fill Pty Ltd
- ジーロング リング ロード – セクション 3、アビグループ
- 開通の YouTube ビデオ – ジーロング リング ロード: 一般公開
