ズイデル海事業(オランダ語: Zuiderzeewerken )は、ダムと堤防、干拓、排水工事からなるシステムであり、 20世紀にオランダが実施した最大の水利工学プロジェクトでした。このプロジェクトでは、北海の大きく浅い入り江であるズイデル海にダムを建設し、新たに囲まれた水域に干拓地(ポルダー)を用いて土地を造成しました。主な目的は、洪水防御を強化し、農業用地を増やすことです。
工事の規模が非常に大きかったため、複数の大手浚渫業者からなる合弁会社、Maatschappij tot Uitvoering van Zuiderzeewerkenを設立する必要があった。[ 1 ] [ 2 ]アメリカ土木学会は、この工事をオランダ南西部のデルタ計画とともに、現代世界の七不思議の一つに挙げた。[ 3 ]

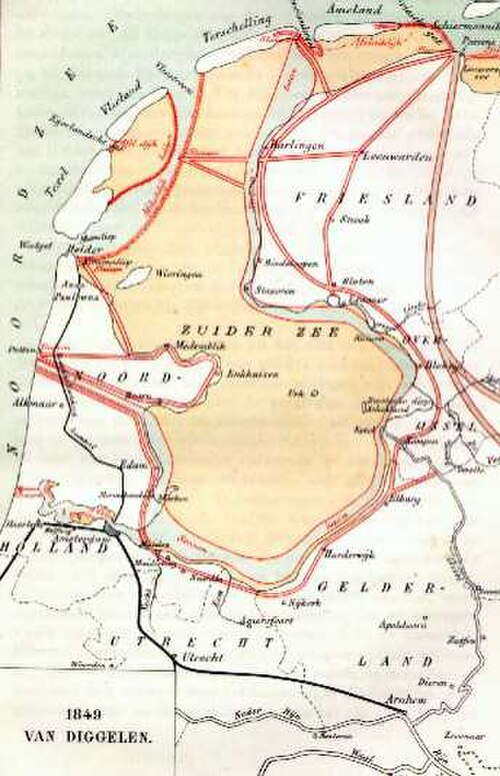

低地諸国は平坦な地形が特徴で、国土の半分は海抜1メートル以下に位置しており、何世紀にもわたって周期的な海水氾濫に見舞われてきた。17世紀にはゾイデル海を治水し囲い込む計画が初期段階で提案されたが、当時の技術水準では実現不可能であった。

西暦1200年から1900年にかけて、オランダ人は海から94万エーカー(38万ヘクタール)の土地を干拓し 、湖を干拓して34万5千エーカー(14万ヘクタール)の土地を干拓し、合計128万5千エーカー(52万ヘクタール)の土地を開墾したが、140万エーカー(57万ヘクタール)の土地をゾイデル海に奪われた。1667年にヘンドリック・ステヴィンがゾイデル海の干拓を提案する研究(「北海の猛威をいかに止め、オランダをいかに守るか」)を初めて発表した。19世紀半ばにアイ湾とハーレメルメールが干拓された後、ファン・ディッヘレン、クロッペンブルク、ファデゴンはゾイデル海も干拓することを提案した。ズイデル海協会による試掘の結果、ズイデル海の約4分の3が利用可能な土地であることが判明した。[ 4 ] 19世紀後半には、外洋の力から地域を守り、新たな農地を造成するための計画が策定された。コルネリス・レリー(レリスタットの名の由来となった人物)は、熱心な支持者であり、技師であり、後に政府大臣となった。「ズイデル海協会」と呼ばれるグループが1886年にズイデル海を閉鎖して排水する最良の方法について徹底的な調査を開始し、1891年にレリーは、後にズイデル海事業となるものの開発の基礎となる計画を発表した。[ 5 ]この計画は、北ホラント州の最北端とフリースラント州の西海岸を結ぶ大きなダムと、後にアイセル湖(アイセル湖)と改名されることになる湖の北西、北東、南東(後に2つに分割)、南西に当初4つの干拓地を造成することから成り立っていました。航行と排水のために2つの主要な開水路が定められました。この計画によって当初影響を受けた水域は3,500平方キロメートル(1,350平方マイル)でした。反対意見は、生計を失うことになるゾイデル海沿岸の漁師たちと、より北にあるワッデン海沿岸の他の人々から出ました。彼らは、閉鎖の結果として水位が上昇することを恐れていました。他の批判者は、この計画が財政的に実現可能かどうか疑問視していました。
1913年のウィルヘルミナ女王の即位演説では、ゾイデル海の干拓が提唱され[ 4 ]、必要な法案が提出された[ 5 ] 。同年、レリーが運輸・公共事業大臣に就任すると、彼はその地位を利用してゾイデル海事業を推進し、支持を得た。政府はゾイデル海を囲むための公式計画の策定を開始した。1916年1月13日と14日、ゾイデル海沿いの数カ所の堤防が冬の嵐の圧力で決壊し、その背後の土地が浸水した。これは過去数世紀にしばしば起こったことだった。この洪水は、ゾイデル海を治めるための既存の計画を実行する決定的なきっかけとなった。さらに、第一次世界大戦の他のストレスの中で食糧不足の脅威が、このプロジェクトへの幅広い支持を後押しした。レリーは耕作地の面積を拡大することの重要性を強調し、粘土質の土壌から50万エーカー(20万ヘクタール)の良質な土地が干拓され、砂底の地域は最終的にアイセル湖になると推定した。[ 5 ]
1918年6月14日、ズイデル海法が可決された。[ 6 ] [ 4 ] この法律の目的は3つあった。
以前の提案とは異なり、この法律はゾイデル海の一部を保全し、大きな島を作ることを目的としていた。レリーは、嵐で海面が上昇した場合、河川を直接北海に迂回させると内陸洪水が発生する可能性があると警告していた。彼はまた、ゾイデル海の漁業を保全し、新しい土地が水路でアクセス可能であることを望んでいた。[ 4 ]建設と初期管理を監督する政府機関であるゾイデル海事業局は、1919年5月に設立された。工事の初期段階では、外洋から重い粘土が浚渫され、ダムが通る線路沿いに堆積された。この事業の費用は、1914年に英国通貨で約1900万ポンドと見積もられたが、すぐにそれよりもはるかに高額になる可能性が高かった。当時、主ダムの建設には10年、4つの内側囲いの完成にはさらに20年が予定されていた。[ 5 ]
The department decided against building the main dam first, proceeding to construct a smaller dam, the Amsteldiepdijk, across the Amsteldiep. This was the first step in rejoining the island of Wieringen to the North Holland mainland. The dike, with a length of 2.5 km (1.6 mi), was built between 1920 and 1924. As with dike building, polder construction was tested on a small scale at the experimental polder at Andijk.

A new study, commissioned after doubts arose over the financial feasibility of the project, recommended that work should continue and be accelerated. The Zuiderzee Works Department initiated the next two major projects at the same time, in 1927. The most important of these was the main dam, the Afsluitdijk (enclosure dam), running from Den Oever on Wieringen to the village of Zurich in Friesland. It was to be 32 km long and 90 meters wide, rising to 7.25 meters above sea-level, with an incline of 25% on each side.

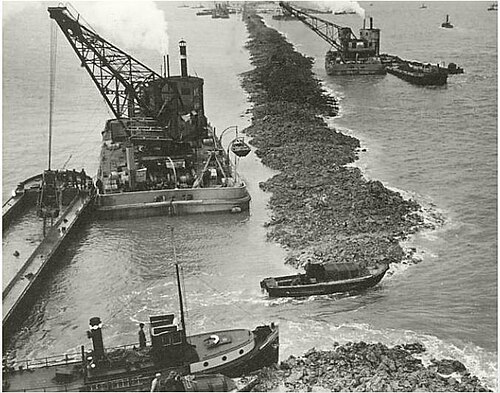

Experience showed that glacial till, rather than just sand or clay, was the best primary material for a structure like the Afsluitdijk. An added benefit was that it was easily available; it could be retrieved in large quantities by dredging it from the bottom of the Zuiderzee. Work started at four points: on both sides of the mainland and on two purpose-made construction-islands (Kornwerderzand and Breezanddijk) along the line of the future dam.
From these points, the dam was expanded as ships deposited till into the open sea in two parallel lines. Sand was poured between these two lines; as the fill emerged above the surface of the water, it was covered by another layer of till. The nascent dam was strengthened with basalt rocks and mats of willow switch at its base. The dam was finished by raising it with sand and finally clay for the upper surface of the dam, which was planted with grass.
Construction progressed better than expected. At three points along the line of the dam were underwater gullies, where the tidal current was much stronger than elsewhere. These had been considered major obstacles to completing the dam but proved not to be so. On 28 May 1932, two years earlier than forecast, the Zuiderzee was closed when the last tidal trench of the Vlieter was filled with a bucket of till. The IJsselmeer was born, though the lake still contained salt water at the time.
ダムはまだ完成していなかった。ダムを完全な高さまで上げる必要があり、フリースラントと北ホラントを結ぶ道路の建設も残っていた。ダムの完成に加えて、ダムの両端に船舶用閘門と放水水門を建設する必要があった。デン・オーフェルの複合施設には、ステヴィン閘門と、アイセル湖をワッデン海に放水するための5つの水門からなる3つの系列が含まれている。コルンウェルデルザントのもう1つの複合施設は、ローレンツ閘門と5つの水門からなる2つの系列で構成されており、合計25の放水水門がある。湖は、河川や小川(特に湖の名前の由来となったアイセル川)や、余剰水をアイセル湖に排水する干拓地から絶えず水が供給されているため、定期的に湖を放水する必要がある。
アフスライトダイクは1933年9月25日に開通し、ダム完成地点には記念碑が建てられた。建設には2300万立方メートルの砂と1350万立方メートルの氷堆積物が使用された。 ダム建設には平均4000人から5000人の労働者が雇用され、大恐慌時代の失業対策に貢献した。ダムの総工費は約7億ユーロ(2004年換算)であった。
海を堰き止めた後、次の段階は干拓地と呼ばれる新しい土地を作ることでした。これは、アイセル湖の一部を堰き止め、すべての水を汲み出すことによって実現されました。最初の干拓地であるウィーリンゲルメールは1929年に堰き止められ、1930年に完全に干拓されました。3番目の干拓地であるノールトースト干拓地は、1942年まで完全に干拓されませんでした。新しくできた干拓地には多くの隠れ場所があったため、第二次世界大戦中、オランダの地下抵抗組織によって頻繁に利用されました。
戦後、フレヴォラントの干拓事業が開始され、総面積約1000 平方キロメートルに及ぶ大規模なプロジェクトとなった。この地域は現在、レリスタットとアルメレの町となっている。アルメレはオランダで最も急速に成長している都市である(アムステルダムに近いことも一因)。当初、マルケルメールにも大規模な干拓地が計画されていた。この計画は、1920年代とは環境問題に対する見方が変わったため、2000年代初頭に計画が中止されるまで、激しい議論が交わされた。 1986年、ノールトーストポルダーとフレヴォラントからフレヴォラント州が新たに創設され、干拓事業は完了した。
この新たな陸地の出現により、レンマー、ヴォレンホーフェ、ブロクゼイルといった町々は海への直接的なアクセスを失い、アイデンティティの変化を余儀なくされた。また、クインレは外洋から完全に隔絶された。かつての島々であったウルク島、ショックランド島、そしてウィーリンゲン島は本土と陸続きになった。

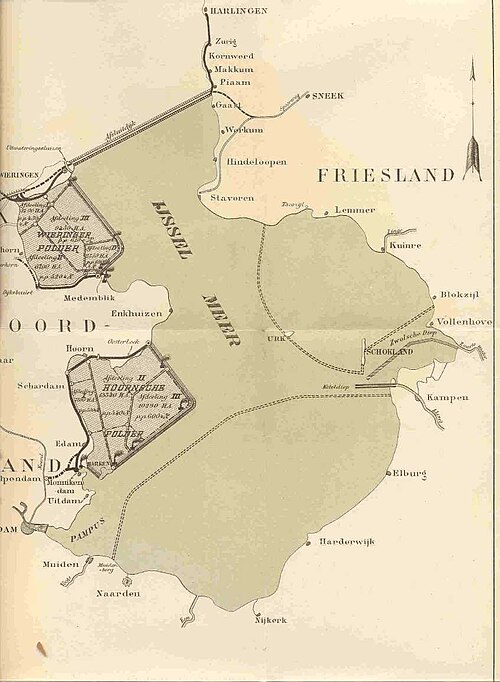

1927年に始まったもう一つの主要プロジェクトは、北西部に建設された200平方キロメートル(77平方マイル)の干拓地で、計画された5つの干拓地の中で最初で最小のものでした。これは、ウィーリンゲンの南にある水域であるウィーリンゲルメールに取って代わり、新しい干拓地の名前にもなりました。これは、ゾイデル海自体から干拓された唯一の干拓地でしたが(他の干拓地はアフスライトダイクの完成後に干拓されました)、完全に最初の干拓地ではありませんでした。1926年から1927年にかけて、北ホラント州アンダイク近郊に約0.4平方キロメートルの小さな試験干拓地が建設され、ゾイデル海の土壌に対する排水の影響と、新しい干拓地の最適な配置方法を研究しました。
ウィーリンゲルメールの周囲を囲む堤防の建設は、後の干拓地の建設よりも困難だった。ウィーリンゲルメールの堤防はアフスライトダイクの完成前に建設されたため、ゾイデル海の潮流がまだ存在していたからである。その結果、潮位はやや高かった。ウィーリンゲンのデン・オーフェルから新設された人工島オウデ・ツォイクまでの18km (11マイル)の堤防の建設が始まり、順調に進んだ。ウィーリンゲルメールは1929年7月にゾイデル海から遮断された。次の段階は、将来の干拓地からすべての水を抜くことだった。
Drainage of a polder is performed by a pumping station or mill (gemaal in Dutch). Two were built for the Wieringermeer, the Leemans, a diesel powered station, near Den Oever and the Lely, an electrically powered one, near Medemblik. Different power systems were used in the stations as a safety mechanism. If one station lost power, the other one would still be able to keep the polder dry. The pumping mechanism itself was based on a variation of Archimedes' screw, as designed by A. Baldwin Wood. The stations, completed in February 1930, managed to drain the polder after six months of continuous pumping. "Drained" in this context does not mean the land was wholly dry; extensive pools of shallow water still littered the muddy landscape. To make the soil usable it had to be further drained by a network of drainage canals. Small ditches were dug leading to larger watercourses, which in turn transported their water to the main drainage canals. These canals, dredged when the polder was still filled with water, conducted surplus water to the pumping stations. The resulting dehydration caused the former seabed to sink by over a metre in some places. Once the ground had settled, the smaller ditches were replaced with underground drainage tubes, which would be used for the normal drainage of the polder.
With the hydrological infrastructure in place, the virgin land was developed to prepare for its later cultivation. The first plant to establish itself, though more so in the later polders than in the Wieringermeer, was reed, sown from the air by plane onto the muddy flats while the polder was still being drained. This sturdy plant helped evaporate the water and bring air into the soil, thereby solidifying its structure and further preventing the emergence of unwanted weeds.
After the first infrastructure was put in place, the reed was burnt and replaced by rapeseed, turning the newborn polder into a yellow sea of flowers in spring. These crops were succeeded by various grains. In the Wieringermeer the first was rye, but the later polders plant wheat, then barley, and finally oats. This process took years, but once finished allowed planting other crops. At the same time, other infrastructures such as roads and housing were built.
ウィーリンゲルメールとその後の干拓地は、約50 エーカー (20ヘクタール)の区画に分割されました。最も良い土地は野菜栽培に、次に良い土地はライ麦やその他の穀物栽培に、そして最も悪い土地は森林として利用されています。各区画には、前面に舗装道路、背面に運河があり、陸路と水路の両方からアクセス可能です。干拓地の中央にあるテルプは、堤防が決壊した場合に人々を守るため、北海の記録された最高洪水位よりも高く建設されています。ウィーリンゲルメールのテルプは、アムステルダムの人口を収容できるほどの大きさです。[ 4 ]
第二次世界大戦中のドイツによるオランダ占領中、侵略軍は当初干渉せず、技術者たちはフリシェ・ハフの干拓のモデルとしてこのプロジェクトを視察した。1945年、撤退するドイツ軍はウィーリンゲルメールの湛水命令を出したが、その後再び排水され、被害は修復された。[ 4 ]
ウィリンゲルメールは、構想された5つの干拓地のうち最初のものとして、後続のプロジェクトのためのアイデアや技術の主要な実験場としての役割を果たしました。ここは、新しい土地を主に農地として利用するという当初の構想に最も近い場所であり、強い田園風景が今も残っています。干拓地内には最終的に、スロートドルプ(1931年)、ミッデンメール(1933年)、ウィリンゲルウェルフ(1936年)、クライレロールド(1957年)の4つの村が形成されました。
地方自治は新たな問題を生み出した。この地域は、かつて水に覆われていた時代の境界線に基づいて、本土の自治体に分割されていた。この構成は必ずしも現場で実用的ではなく、複数の機関に不必要に責任が分散していた。最初の解決策は、オープンバール・リチャーム、すなわち「公共団体」と呼ばれる形態の統治であり、実際の開発を担当する政府機関と、公共統治を担当する任命された委員会の両方を含む複雑な仕組みであった。干拓地の人口が増加するにつれて、代表権の要求が高まり、最終的に1941年7月1日にウィーリンゲルメール自治体が設立された。

1945年4月17日、第二次世界大戦末期、ドイツ国防軍は爆薬を用いてウィーリンゲルメール堤防を破壊し、干拓地を水没させて連合軍の進軍を阻止した。死傷者は出なかったものの、高水位とそれに続く嵐によって、過去10年間に建設されたインフラのほとんどとすべての農作物が破壊された。復興は迅速に進められ、1945年末までに干拓地は再び干拓されたと宣言された。
当初の1891年の計画では、ウィーリンゲルメールの次に南東部に最大の干拓地を建設することになっていたが、1932年に、より小さく、したがって建設が容易であると考えられた北東部の干拓地を優先することが決定された。これがノールトーストポルダー(北東干拓地)となる。当初の資金難のため、建設は1936年まで始まらなかった。全長55kmの2つの堤防が アイセル湖に着実に伸びていった。1つはフリースラントのレンメルからウルク島まで、もう1つはオーフェルアイセルのヴォレンホーフェからウルクまでである。これらの堤防と必要なポンプ場の建設は、第二次世界大戦中の1940年のドイツによるオランダ占領中に中断された。周囲を囲む堤防は両方とも1940年12月に閉鎖され、ポンプ場は1941年初頭に排水を開始した。ノールトーストポルダーは1942年9月に十分な排水が完了したとみなされ、新たに造成された480平方キロメートルの土地の開発プロセスが開始された。
ノールトーストポルダーの建設作業は、以前の経験、現在では穏やかなアイセル湖の水面、そして建設工程の機械化によって容易になった。ズイデル海造成工事のために特別に作られた機械が、このポルダーや最終的なポルダーの建設にますます使用されるようになった。土地利用はウィーリンゲル湖とほぼ同じで、ここでも農業が中心だった。肥沃度の低い地域は森林として植林されるように指定された。ポルダーの土地は、開発プロセス全体を通して国有であった。完成から数年後、さまざまな区画が民間に分配され、ポルダーの建設当初からそこにいた初期の開拓者が優先された。その後、オランダ全土の農民が残りの土地の対象となる資格を得た。候補者は、新しい土地を受け取る前に選考プロセスを経た。

1953年の北海洪水は、政府の優先順位を変えるきっかけとなった。政府は、技能に基づいて選ばれた農民だけに新たな土地を与えるのではなく、洪水に見舞われたゼーラント州の多くの農民に土地を与えた。
この干拓地には、かつて島だった2つの場所があります。1つは氷河堆積丘のウルク、もう1つは細長い泥炭地のショックランドで、19世紀にはほぼ放棄されていました。ウルクは当時も今も漁村であり、堤防建設のための自然の島として、また後の干拓地開発の拠点として機能していました。どちらも島ではなくなりました。ウルクは1939年10月3日、レンメルから伸びる堤防が閉鎖された時、ショックランドは周囲の水が干上がった時に島ではなくなりました。どちらの島も、物理的にも比喩的にも、新しい土地の中で際立っています。特にウルクのコミュニティは、「本土」とはやや異なる存在として残っています。ウルクは、1962年にノールトーストポルダー自治体として組織された干拓地の他の地域とは別の自治体です。クインレの町は開水域から切り離され、ビジネスと地位を失いました。
ノールトーストポルダーの中心部、3つの主要な排水路が交差する場所に、エメロールドの町(1943年)があります。ポルダーで最初にして唯一の主要都市として計画されたこの町は、地方行政とサービスの中心地となっています。農業共同体として構想された10の小さな村が、 自転車で容易に移動できる距離でエメロールドの周囲に広く計画されました。最初の集落はエンス、マルクネッセ、クラッゲンブルク(1949年)で、続いてルッテルヘースト(1950年)、バント(1951年)、クレイルとルッテン(1953年)、そして最後にエスペル、トルベーク、ナーゲレ(1956年)が建設されました。エメロールドからは3つの運河が水を運び、レンメル近郊のブマ運河、ヴォレンホーフェのスメーンゲ運河、そしてウルクのフィッセリング運河の3つのポンプ場へと送られます。最初の2基は電気で稼働している(ただし、それぞれ異なる発電所に接続されている)が、最後の1基はディーゼルで稼働している。ズイデル海ポンプ場の他のポンプ場と同様に、これらもプロジェクトに多大な貢献をした人物にちなんで名付けられている。

第二次世界大戦後の期間は、ウィーリンゲルメール干拓地の復旧とノールトースト干拓地の工事の遅れを取り戻すことに費やされた。まもなく、次のプロジェクトである東フレヴォラント(オーステライク・フレヴォラント)に注目が集まった。面積540平方キロメートルで、これは新しい 干拓地の中で最大規模だった。1950年、アイセル湖の中央にいくつかの人工島が建設され、その中で最大のものがレリスタット・ハーフェンとなり、当初は堤防建設者のコミュニティが形成された。
ノールトーストポルダーの事例から、標高の高い旧本土の地下水が標高の低い新造地へ流れ込み、旧本土の地盤沈下と乾燥を引き起こすことが明らかになった。そこで、水文地質学を用いて新造地を本土から分離することになった。その結果、両岸に一連の湖が残され、ポルダーを囲むために全長90km (56マイル)にも及ぶ長い堤防が必要となった。
当初計画されていた南東部の単一の干拓地は、水利インフラを共有する2つの独立した干拓地を建設する計画に変更された。2つの干拓地は中央のクナルダイク堤防で隔てられており、片方の干拓地が浸水してももう片方は浸水しないように設計されていた。堤防を横断する2つの主要な排水路は、洪水時には堰によって閉鎖される予定だった。東側の干拓地が最初に計画され、周囲を囲む堤防は1951年に形を成し始めた。工事は1953年の北海洪水がオランダ南西部を襲うまで続いた。作業員と機械は修復作業のために現地に移送された(ここでの追加作業はデルタ計画の一部であった)。
東フレヴォラントでの工事は1954年に再開され、堤防は1956年9月13日に閉鎖された。同日、揚水ポンプ場が干拓地の排水を開始し、1957年6月に作業を完了した。3つの揚水ポンプ場が建設された。レリスタット・ハーフェンのウォルトマン(ディーゼル動力)、ハーデルウェイク近郊のロヴィンク、そしてケテル湖沿いの北堤防沿いのコリジン(いずれも電気動力)である。これら3つのポンプ場は、将来の南干拓地を見据え、いずれも余裕をもって建設された。
この干拓地の設計における新たな要素は、すべての干拓地の地域中心地、そしておそらくは将来の新しい州の首都として機能する、より大きな都市を建設するという意図であった。干拓地の中央に位置するこの都市は、ゾイデル海事業の設計と実現に重要な役割を果たした人物にちなんで、レリスタット(1966年)として開発された。それまでに、より従来型の集落がすでに形成されていた。地元の主要都市であるドロンテンは1962年に設立され、1963年には2つの小さな衛星村、スウィフテルバントとビディングハウゼンが続いた。これら3つは1972年1月1日に新しいドロンテン自治体に編入された。レリスタットは1980年1月1日に独立した自治体として組織されるのに十分な規模になった。
当初、干拓地の主な目的は農業であったが、戦後のニーズにより、新しい干拓地の設計目標は変化した。農業ニーズの変化と自動車による移動の増加により、多くの農村は不要となり、町の数は最終的に2つにまで減少した。ラーセン村の建設はまさに始まろうとしていたところ、中止された。農地の面積は増加せず、レリスタット(最終的には少なくとも10万人の住民を収容することを想定した都市)の建設の結果、減少した。2005年までに、レリスタットの住民は7万人となった。さらに、森林や自然保護区として開発用地として割り当てられた面積が増え、この傾向は次の干拓地でも続くことになる。
南フレヴォラント(ズイデルク・フレヴォラント)は、ゾイデル海造成事業の4番目の干拓地であり、より規模の大きい東フレヴォラントに隣接して建設された。北東側の堤防である前述のクナルダイクは既に存在していたため、残りの堤防はわずか70km (43マイル)であった。1959年初頭に着工し、1967年10月に完成した。
2つのフレヴォラントの水理学的統合により、ディーゼル動力のポンプ場(「gemaal」)であるデ・ブロック・ファン・クフェラーだけを建設すればよかった。干拓地が完成すれば、既存の3つのポンプ場に加わり、両干拓地の水位を維持するだけだった。しかし、そのためには、まずこの最新のポンプ場が43 0平方キロメートル(170平方マイル)の干拓地の水を単独で排水する必要があり、その作業は1968年5月に完了した。
オランダ南部の干拓地は、高度に都市化された中心部、特にアムステルダムに地理的に恵まれた位置にあるため、計画担当者は、住宅不足と旧市街地の過密化の進行を緩和するために、アルメレと呼ばれる大規模な新しい都市エリアを含む設計を考案した。アルメレは当初、3つの主要な集落に分割されることになっていた。1つ目は、グーイメール(周辺の湖の1つ)沿いに位置するアルメレ・ハーフェン(1976年)、2つ目は、市の中心部としての役割を果たす最大のアルメレ・スタッド(アルメレ市)(1980年)、3つ目は、レリスタット方面の北東に位置するアルメレ・ブイテン(1984年)である。
レリスタットとアルメレの間の地域は重工業用地として指定されていましたが、旧土地にはまだ十分なスペースがあったため、この干拓地の一部は当面の間そのまま放置されました。わずか数年後、浅い池、小島、沼地が広がるこの景観は、多くの水鳥にとって人気の休息地および採餌地となり、急速に国の重要自然保護区へと発展しました。偶然の産物ではありますが、オーストヴァールデルスプラッセンとして知られるこの水鳥の生息地は、1970年代までにこの干拓地の一帯の決定的な目的地となりました。
干拓地の中心部は、ほぼ完全に農業地帯であるという点で、戦前の干拓地に最もよく似ている。対照的に、南東部は広大な森林に覆われている。また、干拓地内のもう一つの集落であるゼーヴォルデ(1984年)もここにあり、こちらもより伝統的な町として地域の中核を担っている。ゼーヴォルデはアルメレと同じ1984年1月1日に自治体となったが、ゼーヴォルデの場合は、町自体よりも先に自治体が存在し、町が発展し始めるまでは周辺の農地のみが管理されていたことを意味する。
マルケルワールトは計画された5番目の干拓地で、完成には至らなかった。計画中、何度か南西の干拓地をマルケルワールトと名付ける予定だったが、他の干拓地が優先された。一部は建設された。1941年に堤防の最初の区間の工事を開始することが決定されたが、同年、ドイツ占領軍が工事を中止した。この堤防は、アイセル湖の最後の島であるマルケン島を起点とし、北へ約2km(1.2マイル)伸び、現在はそこで突然途切れている。第二次世界大戦後、東の干拓地が次のプロジェクトとして選ばれたが、マルケン島は完全に無視されたわけではなかった。1957年10月17日、かつての島の南から北ホラント本土まで続く3.5km (2.2マイル)の堤防が閉鎖された。

1959年に新しい堤防の建設が始まったとき、それが南フレヴォラントの北堤防になるのか、マルケルワールトの南堤防になるのかはまだ決まっていなかったが、最終的に前者に決定し、マルケルワールトの機会は失われた。1960年にアムステルダム近郊で発生した小規模な洪水は、大きなアイセル湖が依然として危険であることを示した。その後、マルケルワールトの計画された要素がさらに実行された。 レリスタットとエンクハイゼンの間に28kmの堤防が建設され、両端に2つの閘門と放水門の複合施設が設けられ、アイセル湖が2つに分割され、最大の部分(1,250 km 2 (480 sq mi))がアイセル湖として残り、より小さな湖(700 km 2 (270 sq mi) )がマルケル湖と名付けられた。後にハウトリブダイクまたはマルケルワールダイクとして知られるようになったこの堤防の建設は、1963年から1975年までゆっくりと進み、その後、北ホラント州北部とオランダ東部を結ぶ重要な道路としても機能した。しかし、ハウトリブダイクの建設は、多くの人が期待していたように、マルケルワールトの残りの部分の建設にはつながらなかった。
マルケルワールトを建設するかどうかの議論は何年も続いた。この頃には新たな農地の必要性はほぼなくなり、この地域では住宅のための余剰スペースは不要になっていた。マルケルメールの既存の生態学的およびレクリエーション的価値は、マルケルワールトがもたらすであろう潜在的な価値と同等かそれ以上であると多くの人が考えていた。干拓地の費用対効果について疑問が生じ始めた。戦後の当初の設計では410平方キロメートル(160平方マイル)の干拓地が計画されていたが、その後、マルケルワールトとマルケルメールの両方の利点を組み合わせようとするさまざまな提案がなされたが、いずれも実を結ばなかった。内閣は当初、マルケルワールト計画を進める意向だったものの、1986年9月に無期限延期が決定された。代替案として提案されたのは、湖を水力発電用の貯水池として利用し、堤防に設置した風力発電機による風力発電と組み合わせるというものだった。これにより、風力発電の予測不可能性を解消できる。つまり、風力が余剰な時はその力で湖を満たし、風力が不足する時は高水位を利用して水力発電を行うというものだ。
2012年に、マルケル湖の北部に自然保護区を設立することを目的とした島々の集まりであるマルケル・ワッデン[7]を創設する計画が浮上した。マルケルワールトとは異なり、観光客やバードウォッチャーが立ち入ることはできるものの、恒久的な居住は計画されていない。創設プロセスは2016年4月に開始され、最初の新しい島は2016年9月24日に開設された[ 8 ] 。
マルケルワールトの喪失は、干拓地から新しい州を作る計画には影響しなかった。北部の古いウィーリンゲルメールは、ずっと北ホラント州の一部であったため、その一部にはならなかったが、他の3つの自治体とノールトーストポルダーの島々は、一緒にオランダの12番目の州、フレヴォラント州を形成することになった。新しい州の必要性はすぐには明らかではなかった。ウルクとノールトーストポルダーはそれまでオーフェルアイセル州の一部であり、ドロンテンはヘルダーラント州に属していた。1984年に南フレヴォラントの新しい自治体が設立され、レリスタットの場合のようにどの州にも属さなくなった後、州の問題に改めて注目する必要が生じた。わずか6つの自治体しかなく、マルケルワールトもなかったため、反対派は、この地域は州全体を構成するには人口も開発も不十分だと考えていたが、干拓地の自治体は一致して賛成し、1986年1月1日にフレヴォラント州が発足した。人口は35万6400人(2004年)で、当時最も人口の少ない州だったが、ゼーラント州の人口はわずか37万8300人で、フレヴォラント州の人口密度は他の4つの州よりも高かった。2015年までに、フレヴォラント州の人口はゼーラント州を上回り(40万3380人、ゼーラント州は38万620人)、人口密度は1平方キロメートルあたり280人となった。
1971年、オランダの芸術家ヨーゼフ・ボイスは、ゾイデル海事業、特に泥炭地の排水と搾取を批判するために、パフォーマンス作品「沼アクション」を制作した。この作品のために、アーティストは自ら水に浸かった[ 9 ]。
北緯52度49分16秒、東経5度16分08秒/北緯52.821度、東経5.269度/北緯52.821度、東経5.269度
