ポイント・レプロ原子力発電所は、カナダ、ニューブランズウィック州ポイント・レプローの北東2kmに位置する原子力発電所です。この施設は、州営電力会社であるNBパワーによって1975年から1983年にかけて建設されました。
この施設はファンディ湾の北岸に位置し、その名称はシャーロット郡の最東端にある近くの岬に由来するが、発電所自体はセントジョン郡内にある。発電所は行政上、セントジョン市の西にあるマスカッシュの地域サービス地区に属している。
ポイント・レプロ原子力発電所は、カナダ大西洋岸地域にある唯一の原子力発電施設であり、オンタリオ州以外で稼働している唯一のカナダの原子力発電所です。この施設は、正味出力660MW (総出力705MW)のCANDU型原子炉1基で構成されています[ 1 ] [ 2 ] [ 3 ] 。
ニューブランズウィック州に原子力発電所を建設することは、1950年代後半から議論されてきた。15年以上にわたり、ニューブランズウィック電力委員会[注1 ]の技術者たちは、この分野の最新動向を把握するためにAECLのチョークリバー研究所を訪れていた。 [ 4 ]ニューブランズウィック州政府とカナダ政府との正式な協議は1972年に始まった。翌年、1973年の石油危機の最中に協議は加速し、州政府はニューブランズウィック州の発電を多様化し、石油への依存度を減らすための選択肢を真剣に検討し始めた。しかし、州の借入能力が限られていたため、この事業の資金調達は問題となった。[ 5 ]
借入能力の問題は、1974年1月に連邦政府がカナダのどの州でも最初の原子力発電所の建設費用の半分をカバーする融資プログラムを発表することで解決した。リチャード・ハットフィールド首相は1974年2月5日にニューブランズウィック州に原子力発電所を建設する意向を発表した。ハットフィールドの進歩保守党は、住民の一部が原子力発電計画に懸念を抱いていたにもかかわらず、その秋の総選挙で再選された。1975年3月、ハットフィールドはテレビで、この決定は最終的なものであり、進行中の環境アセスメントプロセスに関係なく原子炉は建設されると宣言した。ニューブランズウィック州の社会学者ロナルド・バビンはこの動きを「原子力既成事実政策」と評した。[ 5 ]
1975年5月2日、原子力規制委員会は 、当時ニューブランズウィック州最大の都市であったセントジョンから西へ20kmのポイントレプロにある、4基の原子炉を収容するように設計された敷地に、635MWの原子炉2基を建設することを承認した。ニューブランズウィック電力委員会は、1基の原子炉の建設を開始し、2基目のオプションも残した。[ 5 ]
1979年のピーク時には、建設プロジェクトには3,500人の労働者が雇用され、139件の個別契約のうち108件が地元企業に発注された。ポイント・ルプローは1982年7月21日に運転許可を取得し、4日後に臨界に達し、1983年2月1日に商業運転を開始した。[ 2 ]
建設プロジェクトの期間中の高インフレ率、作業現場での緊張した労使関係、建設費の急騰(いずれも当時の大規模公共インフラプロジェクトに共通する特徴)により、名目上の初期コスト予測は3倍になった。1974年の推定コスト4億6600万カナダドルは、2年後には6億8400万カナダドル、1978年には8億9500万カナダドルに増加した。[ 6 ] 1983年の運用開始時には、総コストは利息を除いて14億カナダドルと推定された。[ 5 ]
ポイント・ルプロー原子力発電所は1981年に完成しました。2008年まで稼働し、その後改修工事のため停止。2012年10月23日に送電網への再接続が行われました。オンタリオ州以外で稼働しているカナダ唯一の原子炉です。
これはカナダ東海岸に建設された唯一のCANDU型原子炉であり、他のCANDU型原子炉はアルゼンチン、韓国、インド、パキスタン、ルーマニア、中国にある。
2007年、カナダ原子力公社、バブコック・アンド・ウィルコックス・カナダ、GE-日立ニュークリア・エナジー・カナダ社、日立カナダ社、SNC-ラバリン・ニュークリア社からなるコンソーシアムであるチームCANDU [ 7 ]は、ニューイングランドに電力を供給するためにポイント・レプローに 新しい1,100MWeの先進CANDU原子炉を設置することに関する250万ドルの実現可能性調査を開始した[ 8 ] [ 9 ]。
2010年7月、当時自由党が率いていたニューブランズウィック州政府は、フランスの原子力メーカーであるアレバ社と、ポイント・レプローの土地に新しい軽水原子力発電所を建設する実現可能性を調査する協定を締結した。2010年9月、進歩保守党が政権を握り、選挙後まもなく新首相によって計画は棚上げされた。[ 10 ] [ 11 ]
ポイント・レプローのCANDU-6原子炉は25年間稼働するように設計され、2008年までに休止される予定だった。発電所の将来についての議論は2000年には既に始まっていた。当時、NB Powerは改修費用を7億5000万カナダドルと見積もっていた。[ 12 ]
2002年、NB Powerは政府と野党の支持を得て改修を推進した。しかし、ニューブランズウィック州エネルギー・公益事業委員会は、ポイント・レプローの改修案には「大きな経済的利点はなく」、「公共の利益にもならない」との裁定を下した。[ 13 ]
2004年4月、元ブリティッシュ・エナジー会長のロビン・ジェフリー氏が執筆した報告書[ 14 ]は、発電所の改修費用は、当時州の電力会社が提示した9億3500万カナダドルではなく、13億6000万ドルになると推定した。ジェフリー氏の報告書は、発電所の改修を行うべきかどうかについての勧告は行わなかったが、ニューブランズウィック州の意思決定者に対し、新たな化石燃料火力発電容量の競争入札を求めるよう助言した[ 15 ] 。
プロジェクトへの資金提供のための連邦補助金を拒否されたにもかかわらず、[ 16 ] NB Powerは2005年7月29日に、発電所の改修のためにカナダ原子力公社に14億カナダドルの契約を授与すると発表した。[ 17 ]
発電所の改修は2008年3月28日に開始され、当初はAECLがプロジェクトの主契約者として18ヶ月かかる予定だったが、技術的な不具合、遅延、事故により作業は難航した。[ 18 ] [ 19 ]例えば、115トンのタービンローター2個(AECLの契約には含まれていない)が、それぞれ1,000万カナダドル相当で、2008年10月15日に発電所へ輸送中にセントジョン港でバージを倒した。部品メーカーのシーメンス・カナダ社は最終的に、この事故における「重大な過失」を理由に、JDアービング社を含む4社をオンタリオ州の裁判所に提訴した。 [ 20 ]
発電所の再開予定は何度か修正された。2009年1月、圧力管の取り外しに使用されるロボット機器の問題により3か月の遅延が発表された。[ 21 ]同年7月には2度目の4か月の遅延が発表された。[ 22 ] 2009年10月、ニューブランズウィック州エネルギー大臣のジャック・キアは、暫定的に2011年2月までに再開すると発表し、発電所が通常発電する電力の代わりに購入電力の予期せぬコストに対処するために連邦政府の資金を要請した。 [ 23 ]ポイント・レプロ発電所は年間4TWh、つまり州の発電量の25~30%を供給しているため、NB電力供給計画におけるこの発電所の戦略的重要性によって状況はさらに複雑化している。[ 2 ]
2009年10月29日、ポイント・ルプロ原子力発電所が NBパワーのハイドロ・ケベックへの売却案に含まれる資産の1つとなることが発表された。[ 24 ] 2010年3月24日、ショーン・グラハム首相は、ハイドロ・ケベックの「予期せぬコストへの懸念」を理由に、売却案が破談になったと発表した。[ 25 ]グラハム首相の発表は、州議会選挙の6か月前にニューブランズウィック州の困難な政治情勢が破談の原因だとするアナリストによって異議を唱えられた。[ 26 ] [ 27 ]
流出した内部文書によると、NB Powerの売却案と改修後の人員再編成案は、ポイント・レプロ原子力発電所の労働者の士気に悪影響を与え、安全上の懸念事項になりつつあった。2009年1月から2010年6月の間にポイント・レプロでは600件以上の職場での負傷が発生し、その中には「休業」7件、「制限付き作業」13件、医療援助を必要とする事故32件が含まれていた。内部報告書によると、遅延によりNB Powerは毎月3300万カナダドルの損失を被っており、「資本コスト1100万カナダドル、代替電力と利息2200万カナダドル」となっている。[ 28 ] [ 29 ]
2010 年 10 月 9 日、NB Power は、AECL が原子炉から 380 本のカランドリア管をすべて取り外し、2 度目に再設置する必要があると発表した。この作業は、1 年前に改修プログラムで行われた。[ 19 ]カランドリア管は、長さ約7 m (23フィート) 、直径13 cm (5.1インチ)で、燃料チャンネルが設置されている減速材タンク (カランドリア) の境界を形成している。2010 年 6 月 30 日付けの内部レポートによると、この問題は「以前の作業シリーズの洗浄作業によって管板の穴が損傷したことが原因である可能性が高い」とのことである。[ 30 ] 2010 年 10 月の見積もりによると、発電所は当初の予想より 3 年遅れの 2012 年秋に運転を再開する予定だった。[ 31 ] [ 32 ]
2012年10月23日に初めて送電網に再接続されたポイント・ルプロー原子力発電所は、2012年11月23日に商業発電を再開し、最終的な改修費用は当初予算を約10億ドル上回った。[ 33 ]ポイント・ルプロー原子力発電所は、世界で初めて全面改修を受けたCANDU-6型原子炉であり、このプロジェクトから得られた教訓は、その後の世界各地のCANDU-6型原子炉改修プロジェクトに役立った。[ 34 ]
2018年6月26日、ニューブランズウィック州政府は、先進的な小型モジュール炉研究クラスターの設立に向けて1,000万ドルの拠出を表明しました。これに続き、ARC Nuclear(2018年7月9日)とMoltex Energy(2018年7月13日)が参加を発表し、それぞれ500万ドルを投じて先進技術の研究開発を進めることを表明しました。それ以来、州内でのサプライチェーン構築に関する協議など、重要な進展が見られています。
2019年7月25日に示されたように、NB Powerは、これらの先進技術がカナダ原子力安全委員会(CNSC)のベンダー設計審査のフェーズ2を無事完了し、財務およびプロジェクト計画の予測が引き続き有望である場合、ポイント・レプロー発電所において両タイプの原子炉の商業実証を行うことを構想している。
ニューブランズウィック州は、2018年11月に策定されたカナダ全土の小型モジュール炉(SMR)ロードマップの策定に参加したほか、2019年12月に発表された州間覚書の一環として、オンタリオ州およびサスカチュワン州と協力して小型モジュール炉技術の開発と導入に取り組んでいます。
2019年3月、 NB Power、ニューブランズウィック州政府、ARC Nuclear、Moltex Energyを含むコンソーシアムが、ポイント・レプローの敷地で小型モジュール式原子炉を開発する計画を発表した。 [ 35 ]これは、2019年12月にニューブランズウィック州、オンタリオ州、サスカチュワン州の政府が小型モジュール式原子炉の開発に関する協力協定を発表したことでさらに進展した。[ 36 ]
ポイント・ルプロ原子力発電所は、10年間の平均稼働率が93.11%という記録的な水準を達成し、最初の10年間は年間5,000 GWhを超えるエネルギーを安定的に発電しました。[ 1 ]しかし、1990年代半ばから後半にかけて、メンテナンスの不備と投資不足により、数多くの問題が表面化し始めました。[ 37 ] 1997年1月中旬、原子炉炉心付近の漏洩により、2年間で3度目の停止を余儀なくされました。75日間の停止は、給水管の亀裂が原因でした。人為的ミスにより、修理費用が4,000万カナダドル、ケベック州からの代替電力購入費用が1日あたり45万カナダドルかかりました。[ 38 ]
1990年3月5日、補助プラントオペレーターのダニエル・ジョージ・マストンは、減速材システムからわずかに放射性のある重水を抜き取り、カフェテリアの飲料ディスペンサーに入れたため、身体に危害を加える意図をもって有害物質を投与したとして刑事訴追された。8人の従業員が汚染された水を飲んだ。そのうち1人は、放射線の法定年間限度の4倍以上を浴びた。しかし、重大な健康被害を受けた者はいなかった。[ 39 ] 1990年10月2日、マストンは有罪を認め、自分の行為を「正当な理由のない悪ふざけ」だったと述べた。[ 40 ]
1995年、保守点検終了後、ボイラー内に合板製のカバーが残されたままになっていました。熱輸送ポンプが再起動された際、カバーが熱輸送システムに吸い込まれ、ポンプの1台に壊滅的な損傷を与えました。この事故の原因は、一時的な改造の管理不足、作業管理の不備、異物排除(FME)対策の不備、および人為的ミスでした。原子炉は十分に長い間停止しており、崩壊熱出力が冷却材の流量を必要とするレベルを下回っていたため、この事故は公衆衛生上の重要性はありませんでした。しかし、損傷したポンプの圧力境界が破られたことで作業員に放射線被ばくの危険が生じ、フィーダー、燃料チャンネル、および場合によっては他の熱輸送・補助配管内の破片が、運転中に重大な安全上の危険を引き起こす可能性がありました。ポンプの修理費用、および事故とその後の清掃によって生じた生産停止期間は莫大なものでした。また、この事故により、冷却システム内に回収不可能な木材や金属の破片が残されました。[ 41 ] 1995年にルプローで発生したメンテナンス事故により、施設は修理と代替電力に5000万ドル以上の費用を費やした。[ 42 ]
2011年、原子炉建屋で重水が流出し、放射線警報と避難が行われた。NB Power社は、この出来事が一般市民や環境に重大な影響を与えなかったと述べた。原子炉建屋が避難したのはこれが初めてだった。[ 43 ]

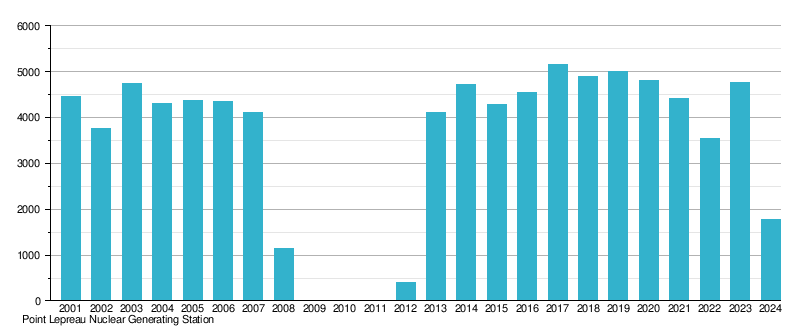

このグラフは、その発電所の年間発電量をGWh単位で表しています。2026年6月現在、発電所の稼働期間中に供給される電力の総量は175.33 TW・hです。[ 3 ]
