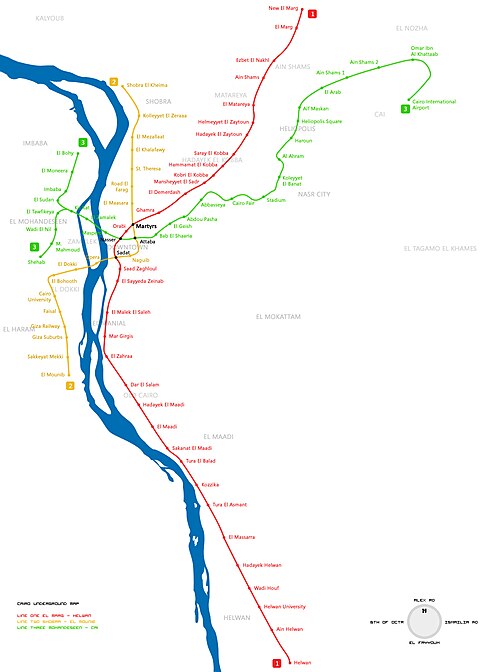

カイロ地下鉄3号線は、エジプトのカイロ首都圏にあるカイロ地下鉄高速鉄道システムの東西を結ぶ主要路線です。[ 3 ]全長は34.2 km (21.3マイル)で、34駅 (地下21駅、地上2駅、高架11駅) があり、2007年から2024年にかけて7段階に分けて建設・運営されています。[ 3 ] [ 4 ]
2024年現在、この路線はインババのロッド・エル・ファラグ回廊とナイル川西岸のエル・モハンデシンとドッキにあるカイロ大学の間、そしてカイロ北東郊外のアドリー・マンスール終点の間で運行されている。[ 5 ]この路線は西支線でキットカットとザマレクの間、東支線でザマレクとカイロ中心部の間でナイル川を2回横断している。[ 6 ]この路線は初期段階では近畿車輛と東芝が日本で製造した列車を使用していたが、[ 7 ]後期段階では韓国とエジプトの合弁会社である現代ロテムとNERICが製造した車両に切り替えた。[ 8 ]
3号線は、カイロで唯一民間運営・保守会社であるRATP Devが2020年に締結し2021年6月から実施している15年間の契約に基づいて運営している地下鉄路線である。 [ 9 ] [ 10 ]
建設は2006年に始まり、最初の区間は2012年2月21日に開通した。[ 11 ]この路線は39の駅で構成され、26のトンネル駅、11の高架駅、2つの地上駅がある。全線(ヘリオポリス広場-カイロ国際空港支線を除く)は2024年5月に完成した。
3号線は、まずアタバからアバシヤまでの区間(「第1期」)から着工され、続いてアバシヤからアル・アフラム(ヘリオポリス)までの第2期が着工されました。これらは、輸送ニーズに関して最も緊急性の高い2つの区間です。第1期の設計では、2つの主要な地下構造物、すなわちアタバの2号線掘削トンネルとアタバ北の廃水幹線トンネルの安全な横断を考慮する必要がありました。また、地下駅の一部は大規模な商業センターとして使用される予定でした。これらの駅は開削工法で建設され、車両は第三軌条を通して電力供給されます。オラスコム建設工業は、プロジェクトの第1期建設の入札で10億エジプト ポンドを獲得しました。 [ 12 ]この路線には、近畿車輛と東芝の合弁会社[ 7 ]が供給する列車と、タレスグループが供給する非接触式運賃徴収システムと統合監視通信システムが使用されています。[ 13 ] フランスは、プロジェクトに関与するフランス企業に対し、プロジェクトの第2段階のために2億8000万ドルの融資を提供した。[ 14 ]
第 1 期は 2012 年 2 月 21 日に完了しました。この区間はアタバ駅からアッバシア駅までです。この第 1 期には 5 つの地下駅 (アタバ、バブ エル シャアリヤ、エル ゲイシュ、アブドゥ パシャ、アッバシア) が含まれ、カイロ市中心部から東部を結んでいます。このプロジェクトには 85 人の外国人スタッフを含む 3,500 人が従事し、完了までに 51 か月かかりました。このプロジェクトは、ブイグ トラヴォー パブリック、オラスコム、アラブ コントラクターズで構成される VINCI Construction Grands Projets が主導するコンソーシアムによって建設されました。第 1 期の総費用は42億E£ (7 億ドル) でした。2009 年 9 月にアル ゲイシュ通りの建設現場が地滑りに見舞われたため、工事が遅れました。[ 15 ]第 1 期の土木工事契約には、4.3 km (2.7マイル)のトンネル区間と 5 つの駅の建設が含まれていました。[ 16 ] VINCIの子会社であるETF-Eurovia Travaux Ferroviairesが、線路工事を担当するコンソーシアムを率いた。これには、11 km (6.8マイル)の線路とトンネル内の電力レールの供給と敷設が含まれていた。[ 11 ] 2012年時点では、最終的には1日あたり25万から30万人の乗客を輸送すると考えられていた。[ 15 ]
第 2 期は 2013 年 10 月に完成予定でしたが[ 17 ]、延期され[ 18 ]、2014 年 5 月 7 日に開通しました。建設は VINCI、Bouygues Travaux Publics、Orascom、Arab Contractors のコンソーシアムによって主導されました。全長7.2 km (4.5 mi) のトンネルです。[ 11 ] [ 19 ]第 2 期の建設工事は 2009 年半ばに始まりました。アバシヤ駅からヘリオポリスのアル アフラム駅までを結び、フェア ゾーン、カイロ スタジアム、コレイエット エル バナット、アル アフラムの 5 つの駅があります。[ 20 ]この段階の費用は約 4 億 9800 万ユーロで、そのうち 100 万ユーロはフランス地球環境基金からの助成金、4400 万ユーロはフランス開発庁、2 億ユーロはフランス財務省 (新興国準備基金経由)、 15億エジプト ポンドはエジプト政府から拠出された。[ 21 ]
フェーズ 4A は、2015 年に開始された 3 号線の最終フェーズの最初の段階であり、当初の計画では路線の東側で中断されたところから再開し、エル・ノザへの経路を完成させる予定でした。 ハルーン・エル・ラシェド通りから始まり、ヘリオポリス広場を通過し、アイン・シャムス地区で終わります。 トンネル駅は 4 つあり、ハルーン、ヘリオポリス広場、アルフ・マスケン、エル・シャムス・クラブです。 ハルーン、エル・シャムス・クラブ、アルフ・マスケン駅は 2019 年 6 月 15 日に開業し、2019 年アフリカネイションズカップに間に合いました[ 22 ]、ヘリオポリス駅はその後 2019 年 10 月 20 日に開業しました[ 23 ] 。
フェーズ4Bは、エル・ノザからゲスル・アル・スエズ通りのコバアを経由してハイクステップ地区に向かい、エル・サラーム市のアドリー・マンスール駅(エル・アシェル・バス停付近)で終わります。高架駅が6つあります。この区間は完成し、2020年8月16日に大統領[ 24 ]によって一般に開放されました。
フェーズ 3A は 2011 年に開始される予定で、Orascom と Arab Contractors がプロジェクトの主要請負業者としてコンソーシアムを主導していました。このフェーズでは、アタバ駅と既存のガマル アブデル ナセル駅を 7 月 26 日通りで結び、その後、北のマスペロ(新駅) に進み、ナイル川の両支流の下を通り、ザマレク島にあるサファア ヘガジー駅を通過し、キット カット スクエアの下にあるキット カット駅で終了します。エジプトでの蜂起により遅延しました。3 号線の西支線の建設は 2017 年 9 月に開始され、この最初の区間は 2022 年 10 月 6 日に開通しました。[ 25 ]
キットカット駅からスーダン通り(新駅)の下を通り、インババを経由して環状道路の交差点まで、そしてロッド・アル・ファラグ軸で終わる全長6.6km (4.1マイル)の6つの新駅を含む第3B期工事は2023年まで続き、この延伸区間は2024年1月1日に営業運転を開始しました。[ 26 ]このプロジェクトには、路線の西端に隣接する主要ワークショップと、路線の中間にあるアバシア駅の軽修理ワークショップが含まれていました。[ 27 ]
フェーズ 3C はキットカット駅からアル タウフィキヤ (新トンネル駅) 方面へ向かい、モハンデシンを通り、ワディ アル ニル通りとガマエト アル ドワル通り (両通りにはそれぞれトンネル駅が 1 つずつある) の下を通過し、地上のブラク アル ダクロール駅に向かい、高架のカイロ大学駅で終点となる。カイロ大学駅では 2 号線と 3 号線が接続されている。[ 28 ]この追加5.1 km (3.2マイル)の区間は2024 年 5 月 15 日に開通した。[ 4 ]
第4C期は、ヘリオポリス駅からアル・ヒガズ広場と士官学校地区を経由し、シェラトン地区を経て、7.0km (4.3マイル)先のカイロ国際空港に至るルートが提案されている。建設されれば、トンネル駅は5つ設置される予定である。この期の完成予定日は未定である。

3号線はナセル駅で1号線と、カイロ大学駅とアッタバ駅で2号線と接続しています。
3号線を利用する乗客は、 2号線または1号線に乗り換え、ラムセス駅近くのアル・ショハダ駅で下車することで、エジプト国鉄の長距離および短距離の国内旅客サービスを利用できます。終点のアドリー・マンスール駅にはカイロ・スエズ線が乗り入れています。カイロ交通局のバスや民間のマイクロバスも近くにあります。
カイロLRTは、新行政首都とカイロを結ぶ通勤鉄道です。この路線はアル・サラム・シティのアドリー・マンスール駅から始まり、カイロ地下鉄3号線に乗り換えることができます。バドル駅で2つの支線に分岐します。北支線は地域環状道路と並行して走り、10th of Ramadan Cityに到達します。南支線は新行政首都に接続しています。この路線の途中には、オボール、エル・ショルーク、フューチャー・シティなどの都市があります。[ 29 ]
3号線は、大カイロ圏の2つのモノレール計画にも接続する予定です。東ナイル線(新行政首都線)はスタジアム駅が終点ですが、西ナイル線(10月6日市線)は、3号線の西側拡張計画であるフェーズ3Cの一環として、最終的にワディ・エル・ナイル駅で3号線に接続する予定です。
2009年の建設の第一段階で、ナイル川を埋め立てた泥だらけの道路に深さ10メートル(33フィート)の陥没穴が発生し、車が陥没穴に飲み込まれたが、周囲の建物に構造的な損傷はなかった。[ 30 ] [ 31 ]
建設が始まると、歴史的な島であるザマレクの住民は、駅の場所が適切ではないと懸念した。プロジェクトの資金調達を支援した欧州投資銀行に苦情が申し立てられたが、その後、苦情は却下された。[ 32 ]しかし、住民の懸念は2020年7月26日に現実のものとなった。建設現場の1つ上にあるアパート、シャルバトリービルが沈下し、避難を余儀なくされたのだ。隣接するバーレーン大使館のフェンスにも損傷の兆候が見られた。[ 33 ]
