| LitPol リンク | |
|---|---|
| 位置 | |
| 国 | リトアニア、ポーランド |

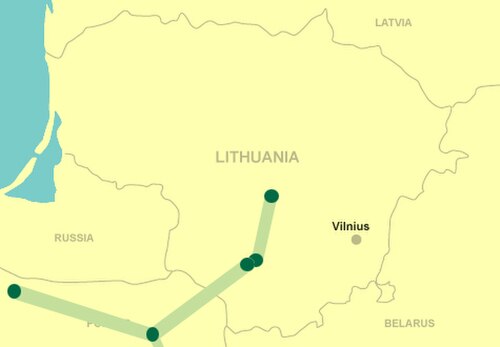

| 座標 | 北緯54度47分56秒 東経24度15分19秒 / 北緯54.79889度 東経24.25528度 / 54.79889; 24.25528 (クルーニス変電所)北緯54度26分34秒 東経23度58分32秒 / 北緯54.44278度 東経23.97556度 / 54.44278; 23.97556 (アリータス変電所)北緯54度26分19秒 東経23度58分02秒 / 北緯54.43861度 東経23.96722度 / 54.43861; 23.96722 (アリトゥス HVDC バックツーバックステーション) 53°46′25″N 22°19′20″E / 53.77361°N 22.32222°E / 53.77361; 22.32222 (エウク変電所) 53°01′38 ″N 23°02′43″E / 53.02722°N 23.04528°E / 53.02722; 23.04528 (ナレウ変電所) 53°49′39″N 20°20′51″E / 53.82750°N 20.34750° E / 53.82750; 20.34750 (マントキ変電所) |
| 一般的な方向 | 南北 |
| から | クルオニス |
| 通過する | アリトゥス・ エルク |
| に | ナレウ・ マトキ |
| 所有権情報 | |
| 所有者 | LitPol リンク |
| パートナー | PSEオペレーター Litgrid |
| 建設情報 | |
| 建設開始 | 2014年5月5日 |
| 建設費 | 3億4000万ユーロ[1] |
| 委託 | 2015年12月9日 |
| 技術情報 | |
| タイプ | 架空送電線 |
| 電流の種類 | HVDC(バックツーバック) |
| 全長 | 341 km (212 マイル) |
| 出力定格 | 500MW(現在) 1,000MW(計画) |
| 交流電圧 | リトアニアでは330kV、 ポーランドでは400kV |
| 直流電圧 | ±70kV |
| 回路数 | 2 |
リトポルリンクはポーランドとリトアニアを結ぶ電力リンクで、バルト海送電システムをヨーロッパ大陸の同期送電網に接続します。容量は500MWで、2021年から同期モードで運用できます。[2]
歴史
2000年、欧州委員会とEBRDはポーランド・リトアニア送電網の実現可能性調査に資金を提供することに合意した。調査は2002年9月に完了した。[3]この接続により、ポーランドの電力相互接続レベルは2%から4%に増加すると予想されている。[4] LitPolの一部は、2015年11月にEUの「共通利益プロジェクト」リストに掲載された。[5]
2006年9月29日、ポーランドのレフ・カチンスキ大統領とリトアニアのヴァルダス・アダムクス大統領はワルシャワでの会談で共同電力網プロジェクトに関する共同宣言に署名した。[6]共同相互接続オペレーターを設立するための覚書は、2006年12月8日にビリニュスでリトアニア電力公社とポーランド電力公社の間で締結された。プロジェクト会社の株主契約は2008年2月12日にワルシャワで締結された。[7]共同プロジェクト会社であるLitPol Linkは2008年5月19日に設立された。[8]
PSE-Operatorは、エウクとウォムジャの間に400kVの架空送電線を建設することを目指し、 2011年9月12日にポーランドの建設会社PBE ELBUD Groupと契約を締結しました。 [9] 2013年の初めに、リトアニアの送電システムオペレーターLitgridは、リトアニアのアリトゥス近郊に最初のHVDC変換所を供給および設置するためにABBグループに1億1000万ドルの契約を授与しました。[10]
この送電線の建設は2014年5月5日にアリートゥス地区で開始された。[11] リトポル送電線は2015年12月9日に運用を開始し、同日、ポーランドからリトアニアへ最大200MWの電力を送電した。[12]
プロジェクトの第2部(別の500MWの容量リンク)は、マリヤンポレを通る別のルートで計画されています。第2部の完全な計画は2016年末に見直される予定です。[13]
技術的特徴
相互接続は、クルオニスからアリトゥスまでの53キロメートル(33マイル)の2回線330kVライン、アリトゥスの1000MWのバックツーバックコンバータ、リトアニア側のアリトゥスからリトアニア・ポーランド国境までの48キロメートル(30マイル)の2回線400kVライン、およびポーランド側の国境からエウクまでの106キロメートル(66マイル)の2回線400kVラインで構成されています。[14]
予備的実行可能性調査によると、相互接続の費用は2億3,700万ユーロと見積もられた。ポーランド・ドイツ間およびポーランド・チェコ共和国間のアップグレードを含む既存のエネルギーインフラの強化を視野に入れ、ポーランドTSOは6億5,000万ユーロ、リトアニアTSOは2億6,200万ユーロを追加投資した。[8]リトアニア・ポーランド間の相互接続は、 EU トランスヨーロッパネットワークプロジェクトに指定されている。相互接続の初期容量は500MWで、2つ目のHVDCバックツーバックステーションの完成後には送電容量を最大1,000MWまでアップグレードできる。[15] [16]
エウク近郊の塔61、塔160、塔166(ともにスヴァウキ近郊)、サンクリ近郊の塔293の高さは107メートルである。[要出典]
HVDCバックツーバックステーション
アリートゥスHVDCバックツーバックステーションは、同様に拡張された既存の330kV変電所の南西600メートル(2,000フィート)に位置しています。これは、それぞれ500MWの送電電力定格の2つのコンバータで構成されています。施設の長さは200メートル(660フィート)、幅は170メートル(560フィート)です。[17]
プロジェクト会社
LitPol LinkはPSE-OperatorとLitgridが同額出資して設立した。同社はワルシャワに拠点を置いている。[15] LitPol Linkのマネージングディレクター代行はアルトゥーラス・ヴィリマス氏。[18]
参照
- リトアニアのエネルギー
- リトアニアの高圧送電リンクのリスト
- エストリンク(エストニアとフィンランド間)
- ノルドバルト(リトアニアとスウェーデンの間)
- SwePol(ポーランドとスウェーデンの間)
- リトアニア・ポーランドパイプライン(リトアニアとポーランド間の天然ガス相互接続)
- ハーモニーリンク、リトアニアとポーランドを結ぶ海底ケーブル
- バルト諸国とUCTEの同期
参考文献
- ^ リトアニアのLitgridがNIBから5000万ユーロを確保し、LitPol Linkに資金提供
- ^ “Lietuva jau turi sinchronizacijai paruoštą jungtį su Lenkija: "Litgrid" įgyvendino "LitPol Link" išplėtimo projektą".リトグリッド(リトアニア語)。 2021年11月15日。2021 年11 月 15 日に取得。
- ^ Mozer, Zygmunt (2007年10月23日). 「LitPolプロジェクトの現状」. PSE SA. 2011年7月7日時点のオリジナル(PPT)よりアーカイブ。2008年5月24日閲覧。
{{cite journal}}:ジャーナルを引用するには|journal=(ヘルプ)が必要です - ^ 「10%の電力相互接続目標の達成」 Wayback Machineで2015年12月25日にアーカイブされたページ5+8。欧州委員会、2015年2月25日。
- ^ 「共通の関心事に関するプロジェクトの連合リスト」10ページ。欧州委員会、2015年11月18日。
- ^ 「ポーランドとリトアニア、電力網の接続に合意」Deutsche Presse-Agentur 2006年9月29日。2012年7月17日時点のオリジナルよりアーカイブ。2008年2月16日閲覧。
- ^ 「ポーランド、リトアニア、電力供給契約を締結」Power Engineering International . PennWell Corporation . 2008 年 2 月 13 日. 2008 年2 月 16 日閲覧。
- ^ ab 「ポーランドとリトアニアがエネルギーベンチャーに参入」 AP通信 2008年5月19日。2024年5月24日時点のオリジナルよりアーカイブ。 2008年5月24日閲覧。
- ^ 「ポーランド、リトアニアとの電力供給網構築に請負業者を選定」。ポーランドニュース速報。2011年9月14日。 2013年2月18日閲覧。
- ^ 「ABB、リトアニアに500MWの高電圧変換所を設置」。リトアニアトリビューン。2013年2月18日。2016年3月3日時点のオリジナルよりアーカイブ。 2013年2月18日閲覧。
- ^ “プラデダマ「LitPol Link」スタティバ” [LitPol Linkの建設が始まる]. Verslo žinios (リトアニア語)。 2014-05-05 。2015 年 12 月 10 日に取得。
- ^ 「ロシアのバルト諸国に対する権力掌握は数十億ユーロ規模のケーブルで終了」ブルームバーグ。2015年12月9日。 2015年12月9日閲覧。
- ^ シャウレス・リトゥ・レンキヤ・ベルティノ「LitPol Link」naudą
- ^ Paškevičius, Vladas (2006年1月26日). 「リトアニアの電力システムと欧州連合の電力市場への統合」Lietuvos Energija 。 2007年10月8日時点のオリジナル(PPT)からアーカイブ。 2008年2月16日閲覧。
- ^ ab 「リトアニアとポーランドが電力取引に署名、原子力計画に弾み」Forbes 2008年2月12日。2011年6月4日時点のオリジナルよりアーカイブ。 2008年2月16日閲覧。
- ^ 「フェーズ I: ノルウェー、ベラルーシ、カリーニングラード地域、ウクライナを含むバルト海周辺の EU 加盟国の電力部門の現状、主なギャップとボトルネック、新しい相互接続プロジェクトの定性的評価」(PDF)。Centro Elettrotecnico Sperimentale Italiano Giacinto Motta SpA。欧州委員会。2009 年 6 月。2010 年5 月 15 日に閲覧。
- ^ 「Back-to-back station」。Litpol Link。2013年1月28日時点のオリジナルよりアーカイブ。 2012年2月23日閲覧。
- ^ 「「電力橋」契約が成立」。バルティック・タイムズ。2008年5月24日。 2008年5月24日閲覧。
外部リンク
- Archive.orgの LitPol リンク
