タパジョス水力発電複合施設(ポルトガル語: Complexo Hidrelétrico de Tapajós )は、ブラジルのパラー州を流れるタパジョス川とジャマンシン川に建設が提案されている水力発電ダム群である。タパジョスダムには閘門が設置され、川は航行可能な水路となる。提案されている「プラットフォーム」モデルでは、人や物資はすべて河川またはヘリコプターで輸送され、アクセス道路の建設やそれに伴う入植者の流入、環境破壊を回避する。しかし、ダムによる先住民居住地の水没に対する抗議活動があり、最大のダムの建設が承認される可能性は低いとみられている。
提案されているタパジョス水力発電複合施設は、タパジョス川とジャマンシム川の一部を堰き止める予定です。[ 1 ] タパジョス川水力発電複合施設の総設備容量は10,682MWです 。エレクトロノルテは、このプロジェクトが年間3,050万バレルの石油を燃焼した場合に供給される電力と同等の電力を供給すると推定しています。[ 2 ] 検討されている提案されているダムは次のとおりです。 [ 2 ]

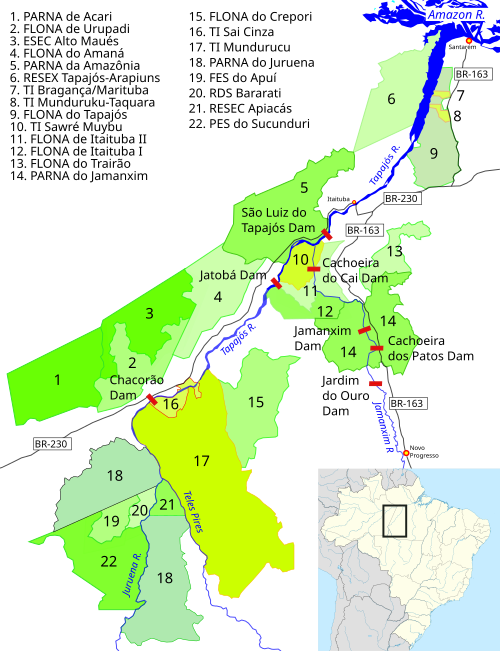

サン・ルイス・ド・タパジョスダムは、38基のカプラン水車 から4,012MWの保証容量を持つことになる。タパジョス川に建設されるこのダムは、長さ7,608メートル(24,961フィート) 、高さ53メートル(174フィート)で、 729平方キロメートル(281平方マイル)の貯水池を堰き止めることになる。[ 3 ] [ a ]放水路には、幅19.6メートル(64フィート) 、高さ20メートル(66フィート) の閘門が17基設置される。 [ 2 ] 同じくタパジョス川に建設されるジャトバダムは、サン・ルイス・ド・タパジョスダムの上流に位置する。40基のバルブ水車から2,338MWの容量を持ち、1,282MWが保証されることになる。ダムは長さ1,287メートル(4,222フィート) 、高さ35.5メートル(116フィート)で、646.3平方キロメートル(249.5平方マイル)の貯水池を堰き止める。40メートル(130フィート)の放水路には、幅18.9メートル(62フィート) 、高さ20メートル(66フィート)の閘門が14基設置される予定である。 [ 2 ] 検討中の他の3つの発電所はジャマンシム川に建設される予定である。[ 2 ]
この複合施設には、タパジョス川上流のチャコラン発電所(3,336 MW)とジャマンシム川のジャルディン・ド・オウロ発電所(227 MW)も含まれる可能性がある。これらはまだ詳細に調査されていない。[ 4 ]
これらのダムは、タパジョス川をマトグロッソ州からアマゾン川の港まで大豆を運ぶはしけの水路に変える計画の一部である。閘門を備えた連続したダムの連鎖により、現在の急流や滝はなくなる。法的および憲法上の異議は、「安全停止」によって回避される可能性がある。[ 5 ] チャコラン閘門は、国家水路計画(ブラジル、MT 2010、p. 22)で優先事項として挙げられている。ダムの貯水池によりチャコランの急流がなくなり、ダムの閘門より上流でのはしけの航行が可能になる。[ 6 ] 物議を醸しているチャコランダムは、計画の中心的役割を担っているにもかかわらず、タパジョス川流域開発の文脈で議論されることはほとんどない。[ 7 ]
タパジョス・プロジェクトは、アマゾニア国立公園やイタイトゥバI、イタイトゥバII、ジャマンシムの国立森林を含む総面積20万平方キロメートル(7万7000平方マイル)の保護区に囲まれています。従来の建設モデルでは、発電所へのアクセス道路が建設され、道路沿いや発電所の周囲に集落が形成され、環境に広範囲にわたる被害が生じます。この原生林への被害リスクが、プロジェクトへの反対につながっています。[ 2 ]
洋上石油プラットフォームと同様の方法で水力発電所を建設するというコンセプトは、環境大臣カルロス・ミンクが出席した2004~2005年の計画会議で開発されました。プラットフォームモデルでは、発電所の建設予定地でのみ樹木を伐採し、その後その場所を再生するため、環境への影響は最小限に抑えられます。すべての資材と人員は水路またはヘリコプターで輸送されます。輸送コストは高くなりますが、道路やその他のインフラを建設する必要がなくなるため、正味コストは低くなる可能性があります。[ 2 ]

このプロジェクトは、少なくとも 32 のコミュニティと2,000 平方キロメートル (770平方マイル)の先住民の居住地に影響を与え、そのほとんどはムンドゥルク族の人々が居住している。[ 8 ] サン ルイス ド タパジョス ダムは、サウレ ムイブ先住民居住地の約 7% を水没させ、ボア フェ村は移転しなければならない。[ 9 ] 2010 年現在、エレクトロノルテは、チャコラン発電所の実現可能性調査を開始するために国家電力庁に登録を申請していなかった。これは、ムンドゥルク族と サイ シンザ族の先住民居住地の一部が水没するためである。広報担当者は、憲法を規制する政令がなければ、先住民居住地でプロジェクトを実施する方法はないと述べた。[ 2 ]
ジャマンシム川では、ジャマンシムダムによってジャマンシム国立公園の8,516ヘクタール(21,040エーカー)が水没する。南アマゾン生態移行帯生態回廊にも影響が出るだろう。[ 10 ] カショエイラ・ド・カイ貯水池では、ジャマンシム国立公園の15,690ヘクタール(38,800エーカー)、イタイトゥバI国立森林の6,800ヘクタール(17,000エーカー)、イタイトゥバII国立森林の20,470ヘクタール(50,600エーカー)が水没するだろう。[ 11 ] 公式の推定では、150人が影響を受けるとされている。[ 12 ] カショエイラ・ドス・パトス貯水池は、ジャマンシム国立公園の9,000ヘクタール(22,000エーカー)とジャマンシム国有林の360ヘクタール(890エーカー)を水没させるだろう。[ 11 ]また、タパジョス環境保護区と南アマゾン生態系移行帯 の周辺地域にも影響を与えるだろう。[ 13 ]
2014年に発表されたタパジョス川の2つの発電所の分析では、電力需要の予測が過大評価されており、計画にはエネルギー利用効率の改善や太陽光発電や風力発電などの新しい電源の利用可能性が考慮されていないと結論付けられました。送電システムのコストを考慮すると、漁業や観光収入の損失、水質悪化、炭素排出量などの要因を除外した場合でも、このプロジェクトは費用対効果が高くないと結論付けられました。[ 14 ]
2015年12月に発表された研究では、建設工事とカショエイラ・ド・カイ貯水池およびカショエイラ・ドス・パトス貯水池からの炭素およびメタンの排出量を考慮し、これらの発電所が天然ガス発電所と同等の排出量を発生させる可能性が高いと結論付けた。カショエイラ・ド・カイの場合、排出量が石炭火力発電所の排出量を超える可能性があった。[ 15 ]
タパジョス川の水力発電ポテンシャルの最初の調査は1986年から1991年の間に行われ、計画プロセスは2000年代初頭に再開されました。[ 2 ] 2009年には、 Eletronorte、Camargo Corrêa、CNEC Engenhariaがタパジョス川とジャマンシム川の水力調査を実施し、ブラジル電力規制庁(Aneel)の承認を得ました。[ 16 ] 2010年までに、ブラジル環境再生可能天然資源研究所(IBAMA)は、総貯水面積約2,000平方キロメートル(770平方マイル)のタパジョス川の5つのダムの認可プロセスを開始しました。これらはすべてプラットフォーム型発電所になります。 2010~2019年のエネルギー拡張計画によると、最初の発電所であるサン・ルイス・ド・タパジョスは2011年に着工し、2016年に操業を開始する予定だった。[ 2 ]
2012年11月、同地域の連邦警察がインディアンのアデニルソン・ムンドゥルクを射殺したことで緊張が高まった。[ 17 ] 2013年4月3日、連邦検察庁(MPF)は、タパジョス地域で進行中の軍と警察の作戦を中止し、サン・ルイス・ド・タパジョス工場の調査と認可を中止するよう連邦政府に要請した。警察と軍は、同地域で24人の研究者チームを保護しており、さらに多くの人が到着する予定だった。[ 17 ] MPFは、ブラジルが2002年に加盟した国際労働機関の先住民族及び部族民条約(1989年)の規定に従い、まずムンドゥルク族インディアンと直接影響を受けるリベイリーニョス・コミュニティと協議するよう求めた。MPFは、武装作戦は人権を侵害し、誠意ある対話の機会を妨げ、対立を生み出す傾向があると述べた。[ 18 ] 2013年4月16日、ブラジリアの第1地域連邦地方裁判所(TRF-1)は、ムンドゥルク先住民居住地域における軍と警察の「タパジョス作戦」を政府が停止するよう命じた。[ 19 ]
プロジェクトとその影響に関する調査は、タパジョス川の開発に反対する先住民がエレクトロブラス社に勤務する生物学者3人を人質に取った2013年6月に中断された。[ 20 ] 連邦政府がエレクトロブラス社の調査プロジェクトを中止し、先住民と協議すると約束した後、3人の研究者は2日後の2013年6月23日に解放された。[ 21 ] 2013年8月12日、川の水力発電プロジェクトの環境的実現可能性を分析する責任を負うタパジョス研究グループは、連邦政府から地域の動植物に関する研究を再開する許可を得た。 研究グループを調整するエレトロブラスは、2013年12月にサン・ルイス・ド・タパジョス水力発電所とジャトバ水力発電所に関する環境影響調査をIBAMAに提出する予定であることを確認した。研究グループの他のメンバーは、エレトロノルテ、GDFスエズ、CEMIG、コペル、ネオエネルギア、エレクトリシテ・ド・フランス、エンデサ・ブラジル、カマルゴ・コレアである。[ 20 ]
2013年7月29日、連邦検察庁は、タパジョス川、テレス・ピレス川、ジャマンシム川、ジュルエナ川で計画されている他の水力発電所と同様の理由で、カショエイラ・ドス・パトス水力発電所の認可停止を勧告した。これらの発電所は、統合環境アセスメントを実施しておらず、影響を受ける先住民族との協議も行っていなかった。これらはいずれも法的要件である。[ 22 ] 環境省は2013年9月20日、サンタレンの連邦検察庁に認可停止を通知した。 [ 22 ]
2014 年 9 月、鉱業エネルギー省は、2014 年 12 月 15 日に予定されていたサン ルイス ド タパジョス発電所の入札を 2015 年まで延期した。延期の理由は、先住民の要素を考慮して調査を調整する必要があるためであった。同省は、発電所が 2020 年に稼働開始すると依然として予想していた。[ 23 ] 2015 年 6 月、サン ルイス ド タパジョス水力発電所の入札は、ライセンスの問題により、当初予定されていた 2015 年には開催されず、2016 年に開催される予定であると発表された。 [ 24 ] 2016 年 1 月 20 日、ジャトバ発電所の実現可能性調査の期限が 2016 年 12 月まで延長され、ジャマンシム発電所の実現可能性調査の期限が 2017 年 12 月 31 日になったと報告された。[ 25 ]
長い遅延の後、2016年4月19日、国立インディアン財団(FUNAI)は、サウレ・ムイブ先住民領土の占拠が伝統的なものであることを認める研究を発表した。[ 26 ] この行動は、2016年4月17日に下院でジルマ・ルセフ大統領の弾劾決議が採択された後に行われた。また、2016年4月19日、ブラジル環境再生可能天然資源研究所(IBAMA)は、サン・ルイス・ド・タパジョス・ダムの環境許可を一時停止した。IBAMAは、両方の行動が同じ日に起こったのは偶然だと述べた。[ 9 ]
2016年7月28日、MPFはIBAMAに対し、サン・ルイス・ド・タパジョス工場の認可手続きを最終的に取り消すよう勧告した。FUNAIの調査によると、1988年憲法は先住民をその土地から追放することを明確に禁止しているため、同工場は違憲である。IBAMAには10日間の回答期間が与えられた。[ 27 ] 2016年8月、IBAMAはサン・ルイス・ド・タパジョス環境認可の正式な取り消しを発表した。[ 28 ]
