| 徐州地下鉄 | |||
|---|---|---|---|
| 概要 | |||
| ネイティブ名 | 徐州地铁 | ||
| 所有者 | 徐州地下鉄グループ | ||
| ロケール | 中国江蘇省徐州市 | ||
| トランジットタイプ | 高速輸送 | ||
| 行数 | 3(さらに3路線建設中) | ||
| 行番号 | 1 2 3 | ||
| 駅数 | 54 | ||
| 1日の乗車人数 | 256,700(2020年12月31日時点の記録) | ||
| 年間乗客数 | 750万(2019年) | ||
| Webサイト | 翻訳元 | ||
| 手術 | |||
| 運用開始 | 2019年9月28日[1] | ||
| オペレーター | 徐州市軌道交通株式会社 | ||
| キャラクター | 地下、高架 | ||
| テクニカル | |||
| システムの長さ | 72.48 km (45.04 マイル) | ||
| 軌道ゲージ | 1,435 mm(4フィート 8+1 ⁄ 2 インチ)標準ゲージ | ||
| 電化 | 1.5 kV 直流 架空線 | ||
| |||
徐州地下鉄(徐州地铁、ピンイン:Xúzhōu dìtiě)は、中国江蘇省徐州市にある高速交通システムである。2014年2月に建設が開始され、1号線は2019年9月28日に開業し、[1] 2号線は2020年11月28日に開業し、3号線は2021年6月28日に開業した。
2020年までに、ネットワークは3つの路線で構成され、総延長は約67キロメートル(42マイル)になる予定です。総投資額は443億人民元になると予想されています。[2] [3]このシステムは、完全に構築されると、11の路線と323キロメートル(201マイル)の線路で構成される予定です。[4]
運行開始初年度の乗客数は750万人(2019年)でした。
運行中の路線
1行目
1号線は2014年2月に着工した。第1期は全長21.967キロメートル(13.6マイル)[5]で、駅数は18(地下17駅、高架1駅)である。西は羅沃から東は徐州東駅まで走っている。 [6] 2018年6月、土木工事は95%完了したと報告され、残っているのは主に線路敷設、装飾、電気機械設備の設置である。[7] 2018年8月30日、鉄道工事の完了が宣言され、電気機械設備と装飾が進行中であった。[8]
1号線は2019年9月28日に開業した。[1]西は同山区の呂窩駅から東は嘉王区の徐州東駅まで東西方向に伸びている。同路線は泉山区、鼓楼区、雲龍区を横断し、徐州市内の東西旅客交通の重要な回廊となっている。徐州市中心部、巴山エリア、城東新区の主要エリアと人民広場、彭城広場、淮海広場、万達広場などの商業拠点を結び、市内の主要交通拠点である徐州駅、徐州東駅への迅速なアクセスを可能にしている。
2020年11月現在、1号線の全長は21.97 km (13.65 mi)で、そのうち0.571 km (0.355 mi)が高架、20.996 km (13.046 mi)が地下、0.4 km (0.25 mi)が地上です。この路線は、高架駅1つと地下駅17つを含む合計18の駅で構成されています。1号線は、6セクションのBタイプ列車で運行されています。2020年11月までに、1号線の1日平均乗客数は56,500人に達し、2019年10月2日には1日あたりの乗客数のピークである150,000人が記録されました。2020年、1号線の年間乗客数は1,900万人に達しました。
2行目
2020年11月28日に開通した2号線は、全長24.25キロメートル(15.07マイル)で、20の地下駅を備えています。この路線は完全に地下で運行されており、徐州市で2番目に開通した地下鉄路線となります。南北から東西への重要なバックボーンとして機能する徐州地下鉄2号線は、旧市街と徐州新区を横断し、市の北部と南東部の旅客交通ゾーンを網羅しています。九里山エリア、旧市街、新市街間の接続を促進します。
3行目
3号線は2021年6月28日に営業を開始し、第1フェーズは18.13キロメートル(11.27マイル)[9] [10]に及び 、2つの乗り換え駅を含む16の地下駅を備えています。この路線は下店と高新群南の間を運行し、徐州市の北部、中部、南部を結んでいます。[6]
ライン 3 は投票で選ばれた「テクノロジー ブルー」に着色されています。
建設中の路線
6行目
6号線は、第一期では全長22.9キロメートル、駅数は16駅となる予定で、通山中医院駅から徐州東駅までを走る。[11] 2025年9月に開業予定。6号線では、GoA4モードで運行される全自動列車が使用される。[12]
今後の展開
第二段階
徐州地下鉄第2期工事が開始される予定で、4号線、5号線、6号線、3号線第2期工事が含まれる。工事は2024年に完了する予定。第2期工事により、システムの長さが79.3キロメートル(49.3マイル)追加される。[13]
4号線は全長25.4キロメートル(15.8マイル)で、地下鉄駅は19駅となる予定で、托蘭山と橋上村の間を走る。[14]
5号線は全長24.6キロメートル(15.3マイル)で、地下駅は20駅となる予定。オリンピックスポーツセンターサウスと徐光城の間を走る。[14]
6号線は全長22.9キロメートル(14.2マイル)で、地下鉄駅は15駅となる予定で、黄山路と徐州東駅の間を走る。[14]
これらの方針は2020年1月20日に国家発展改革委員会によって承認された。 [13]
第三段階
現在計画段階にある地下鉄路線の第 3 フェーズでは、7 つの都市地下鉄路線と 4 つの郊外路線で構成される徐州地下鉄の計画が確定します。このフェーズでは、1 号線と 2 号線の 2 期目への延長、7 号線の完全開発、および拡張中の徐州地下鉄ネットワークへの S1、S2、S3、S4 郊外路線の組み込みが行われます。

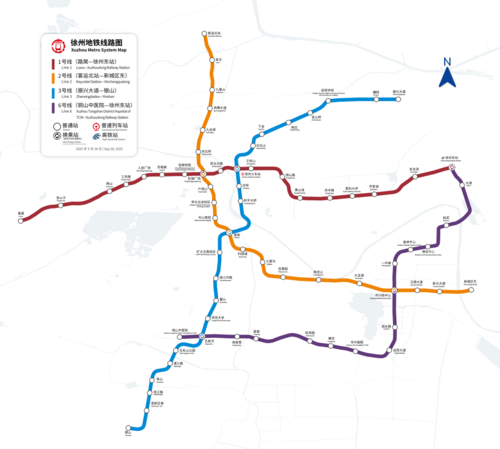

ネットワークマップ
参考文献
- ^ abc "徐州地铁1号線一期9月28日10:00正式开通". 2019年9月26日。2019年9月26日のオリジナルからアーカイブ。2019 年9 月 26 日に取得。
- ^ 徐州城市轨道交通规划获批地铁1号線上今开建。人民日報(中国語)。 2014 年 2 月 23 日。2016 年 3 月 4 日のオリジナルからアーカイブ。2015 年3 月 22 日に取得。
- ^ "中国国际工程咨询有限公司 メディア聚焦 徐州市轨道交通建设规划获批 一号線下月开工". www.ciecc.com.cn 。2021 年2 月 6 日に取得。
- ^ “徐州ディティ ズイシンシャオシー! イーハオ シアン ミンニアン シーユエ トンチェ!” 徐州地铁最新消息!1号線明年10月通车! [徐州地下鉄最新ニュース! 1号線は来年10月に開通します!]。徐州地下鉄ループ。 2018 年 9 月 22 日。2018 年9 月 22 日に取得。
- ^ ab "定了,徐州地铁1号線6月7日试运行!". 2019年5月6日。
- ^ ab 徐州轨道交通工程加速建设 (中国語)。徐州政府。 2014 年 12 月 25 日。2016 年 3 月 4 日のオリジナルからアーカイブ。2015 年3 月 22 日に取得。
- ^ “Guidao gongsi zuzhi meiti jizhong baodao yihao xian jianshe jinzhan qingkuang” 轨道公司组织メディア集中报道1号線上建设进展情况 [鉄道会社はメディアを組織して1号線の建設進捗状況を報道した]。徐州鉄道交通(中国語)。 2018年6月6日。2018年7月19日のオリジナルからアーカイブ。2018 年7 月 19 日に取得。
- ^ “Guidaojiaotong yihao xian yi qi gongcheng shunli shixian "gui tong"" 轨道交通1号線一期工程顺利实现"轨通" [地下鉄1号線の鉄道の円滑な実施]。徐州鉄道交通(中国語)。 2018年8月30日。2018年8月30日のオリジナルからアーカイブ。2018 年8 月 30 日に取得。
- ^ abcd "確定!徐州地铁三号線28号上午开通". 2021年6月24日。
- ^ "建设进入新阶段 徐州地铁3号線首台盾构机開始発行". 2018年1月9日。
- ^ ab "关在徐州市城市轨道交通3号線二期、6号線一期工程车站命名的公告". 2023年5月3日のオリジナルからアーカイブ。
- ^ "徐州地铁-徐州市城市轨道交通6号線一期工程全自動运行系统设计および运营咨询服务招标公告(资格後审)". www.xzdtjt.com 。2021 年2 月 6 日に取得。
- ^ ab "国家発信展改革委关に関する江苏省徐州市城市轨道交通第二期建设规划(2019-2024年)の批判" . 2020 年2 月 11 日に取得。
- ^ abc 「徐州市城市轨道交通第二期建设规划(2019-2024年)」(PDF) . 2020年1月20日。2020 年2 月 10 日に取得。
