ナイアガラ・トンネル・プロジェクトは、カナダのオンタリオ州ナイアガラフォールズにあるサー・アダム・ベック 水力発電所複合施設への一連の大規模増築プロジェクトの一部でした。
新しい主要トンネルによって運ばれる水は、サー・アダム・ベック水力発電所のその他の改修を補完し、ナイアガラ川の水力発電 のより効率的な利用につながります。

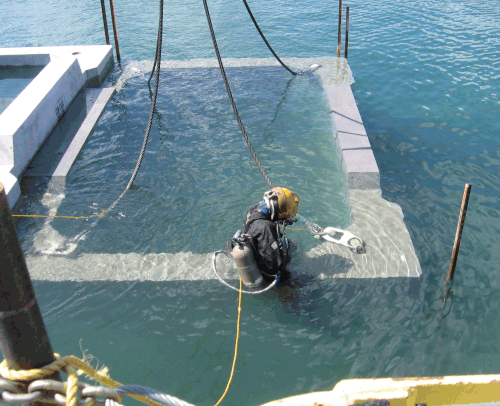

このプロジェクトの新しい直径12.7メートル(42フィート)、長さ10.2キロメートル(6.3マイル)のトンネルは、2013年3月21日に正式に運用を開始し、発電所の定格出力を150メガワット増加させ、[1]約16万世帯に十分な余剰電力を生産しました。
背景
1922年に最初に建設されたサー・アダム・ベック発電所(現在はSAB 1と略される)は、ウェランド川につながる水力運河から給水を受けていました。電力需要の増加により、1954年に2番目の発電所であるSAB 2の建設が必要になりました。SAB 2は、それぞれ約9キロメートル(5.6マイル)の長さの2つの分水トンネルから給水を受けています。1958年には、利用可能な水を低需要時に貯蔵し、需要が増す時期に使用して、電力供給と需要に関する発電所の効率を最大化することで、利用可能な水をより有効に活用するために、貯水池とSABポンプ場が建設されました。
1996年から2005年にかけて、SAB複合施設を所有・運営するオンタリオ電力公社(OPG)は、SAB 2発電所で一連の大規模なアップグレードを完了し、定格発電容量を194メガワット増加させました。新しいナイアガラトンネルプロジェクトを通じて供給される水は、SAB 2のアップグレードを補完し、ナイアガラ川の水力発電の全体的な効率向上につながります。
新しい10.2キロメートル(6.3マイル)の長さのトンネルは、直径12.7メートル(42フィート)、高さは約4階建てで、ナイアガラ川の遠方からさらに分水してSABの発電所複合施設に毎秒約500立方メートル(18,000立方フィート)の水を流すことができる。これはオリンピックサイズのプールを数秒で満たすことができる流量である。[2]オンタリオ州政府は、ナイアガラトンネルプロジェクトとサーアダムベック複合施設を、クリーンでグリーンなエネルギープログラムの一環として州内のすべての石炭火力発電所を閉鎖する取り組みに不可欠なものとみなしている。
プロジェクトの正式な開所式で、オンタリオ州のエネルギー大臣であるボブ・キアレッリ議員は、「このプロジェクトは、エンジニアリングの偉業として、またクリーンな資源を通じてオンタリオ州のエネルギー需要を満たすための実用的な解決策として、誇りの源である」と述べた。[2]
工事

ナイアガラトンネルは、アダム・ベック卿にちなんで「ビッグ・ベッキー」という愛称で呼ばれるトンネル掘削機(TBM)を使用して建設されました。TBMは、オンタリオ州ナイアガラフォールズ市の地下、ナイアガラ川からSAB複合施設まで、長さ約10.2キロメートル(6.3マイル)、直径約14.4メートル(47フィート)のトンネルを掘削しました。掘削されたトンネルは、その後、高圧グラウトによってプレストレスを与えられた不浸透性膜とコンクリートライニングで裏打ちされました。[3]この大規模な事業により、約160万立方メートルの岩石と瓦礫が発生し、最低90年の耐用年数で設計されました。[1]
HP 471-316 TBMは、オハイオ州ソロンのロビンズ社が製造した、合計約4.7メガワット(6,375馬力)の15個の電動モーターで駆動され、2006年時点で世界最大の硬岩トンネル掘削機であった。このTBMは、機械の振動が地表で感じられないように、地表下140メートル(460フィート)の深さまで稼働した。[1]このプロジェクトの設計施工請負業者は、大規模トンネル建設で豊富な経験を持つ大手建設グループであるオーストリアの建設会社ストラバグAGであった。 [2]
ハッチ・モット・マクドナルド・エンジニアリング社による掘削は、2006年9月15日に北端の43°08′25.2″N 79°03′44.2″W / 43.140333°N 79.062278°W / 43.140333; -79.062278(ナイアガラ・トンネル北端)で始まり、2011年3月31日に南端の43°04′10.72″N 79°03′33.77″W / 43.0696444°N 79.0593806°W / 43.0696444; -79.0593806(ナイアガラ・トンネル南端)で終了した。[4]
トンネル天井のオーバーブレークが頻繁に発生し、掘削の進捗が予定より遅れたため、プロジェクトの完了日は少なくとも2013年12月まで延期され、総費用は16億ドルに修正されました。[5] [6]
完成と試運転
2013年3月21日、オンタリオ発電公社(OPG)とオンタリオ州政府は、正式な開通式とツアーを開催し、新しいナイアガラトンネルを正式に運用開始した。[2] [6] OPGは、計画より4年遅れで完成し、当初の見積もりより約5億ドルの費用を上回ったにもかかわらず、このプロジェクトは経済的に報われるだろうと報告した。OPGの社長兼CEOのトム・ミッチェルは、「これは100年以上オンタリオ州に貢献する大規模で複雑なプロジェクトでした」と述べた。[7]
トンネル工事は、修正後の予算16億ドルより1億ドル少ない総費用で完了し、2013年3月9日に供用開始となった。トンネル掘削中に軟弱なクイーンズトン頁岩層で予期せぬ困難な地質条件に遭遇したため、2009年に作成された修正後の工事スケジュールより9か月早く供用開始となった。[6] [8]
新しいトンネルはサー・アダム・ベック発電所に十分な追加水量を提供し、約16万世帯に電力を供給することになる。[8]
ナイアガラトンネルプロジェクトは、国際水力発電ダム建設によって2013年の北米プロジェクトオブザイヤーに選ばれました。[9]
参照
参考文献
- ^ abc ナイアガラトンネルプロジェクトの技術的事実、NiagaraFrontier.com ウェブサイト、2012 年 11 月更新。
- ^ abcd 2013年3月21日: ナイアガラトンネルが開通、オンタリオ電力公社のウェブサイト、2013年3月。2013年4月11日閲覧。
- ^ オンタリオ電力公社 – ナイアガラトンネルが開通、2013年3月21日。2013年9月閲覧。
- ^ 「ナイアガラトンネルプロジェクト - ナイアガラの滝」.
- ^ ナイアガラトンネルプロジェクト(2005-2013)、NiagaraFrontier.com ウェブサイト。
- ^ abc 完成したナイアガラトンネルプロジェクトを流れる水は、100年以上の再生可能電力を生み出す、OPG ニュースリリース、2013 年 3 月 21 日 (PDF)。
- ^ ハリス、マイケル。ナイアガラトンネルの完成はオンタリオ州の水力発電供給にとって重要な部分、RenewableEnergyWorld.comとHydroWorld.comの共同、2013 年 4 月 9 日。
- ^ ab ラロック、コーリー。ビッグベッキーは遅れている:OPG、ナイアガラフォールズレビュー、2008年11月26日。
- ^ 国際水力発電・ダム建設 – 北米年間最優秀プロジェクト – ナイアガラトンネルプロジェクト。2013年9月閲覧。
外部リンク
- ナイアガラトンネル公式ウェブページ
- オンタリオ電力公社のウェブサイト
- Hatch Ltd、オーナー、Hatch Mott MacDonaldとオンタリオ発電のエンジニアリングチーム
- モリソン・ハーシュフィールド 屋外工事担当主任コンサルティングエンジニア
- リック・マーサー・レポート、シーズン 8、エピソード 17、2011 年 3 月 15 日のナイアガラ・トンネル・プロジェクト。CBC.ca の Web サイトから取得(ビデオ)
北緯43°04′10.72″ 西経79°03′33.77″ / 北緯43.0696444° 西経79.0593806° / 43.0696444; -79.0593806
